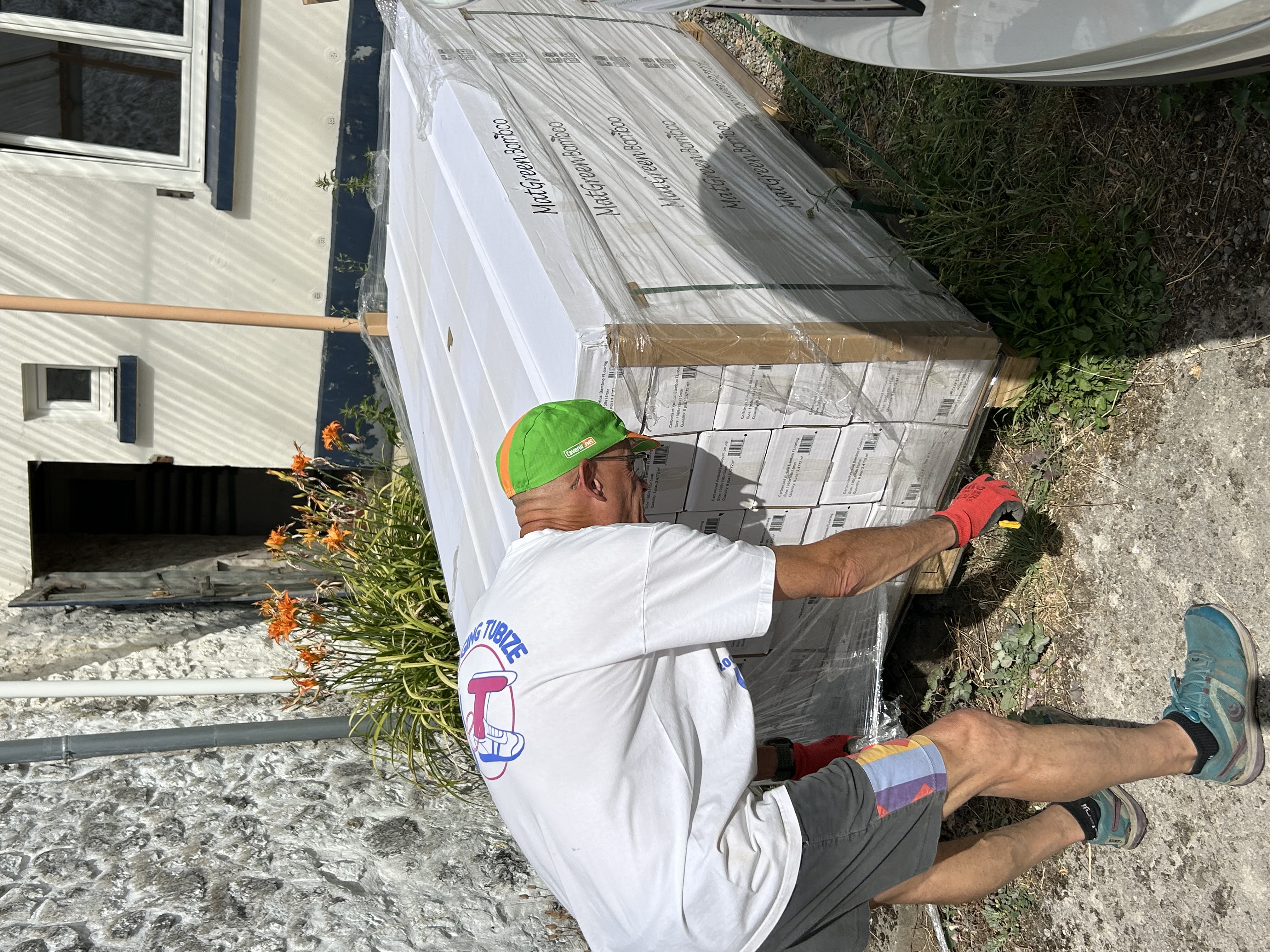

lundi 7 septembre 2026

Début de semaine en mode livraison

D'abord le carrelage de la salle-de-bain est arrivé.

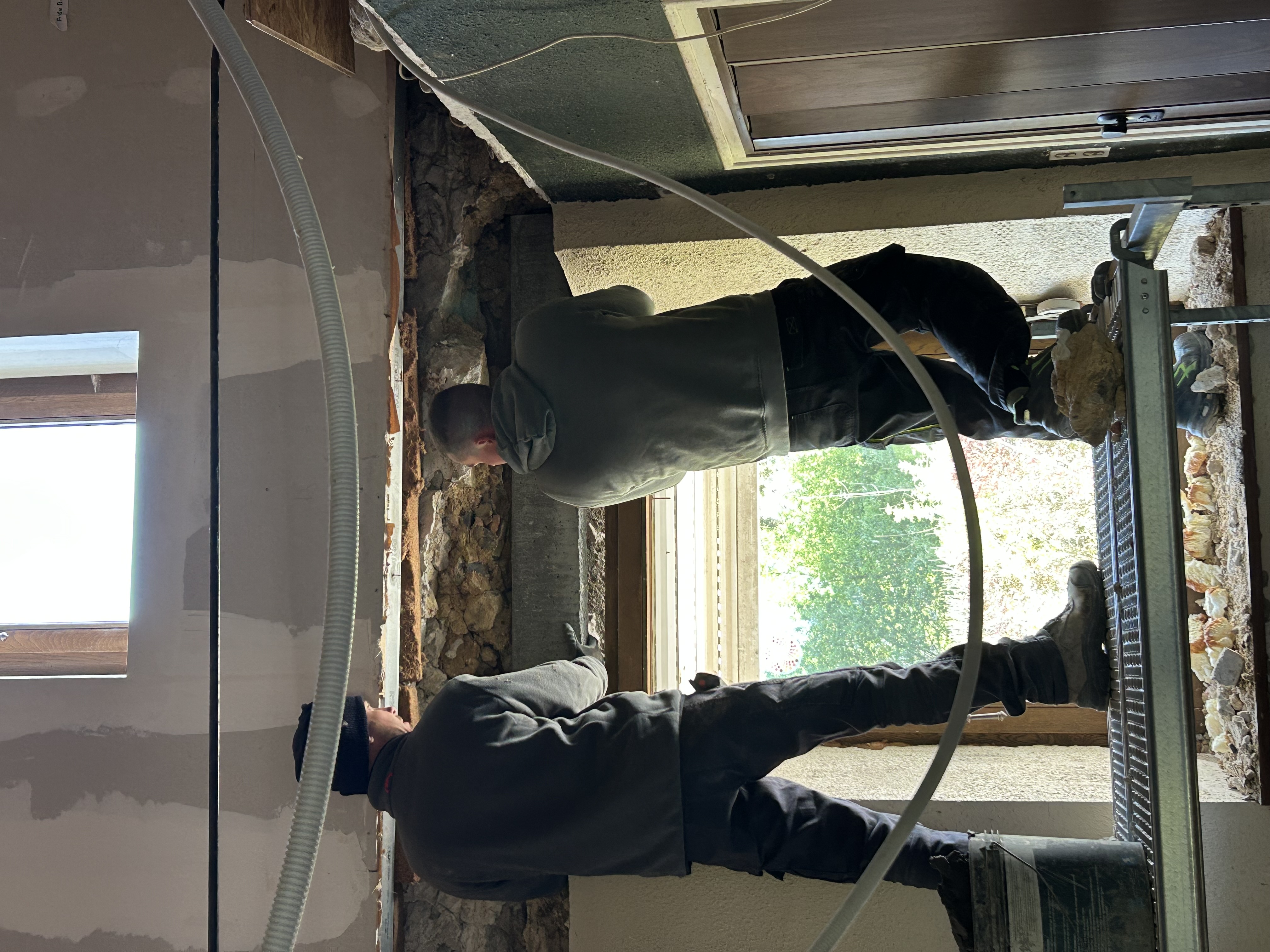

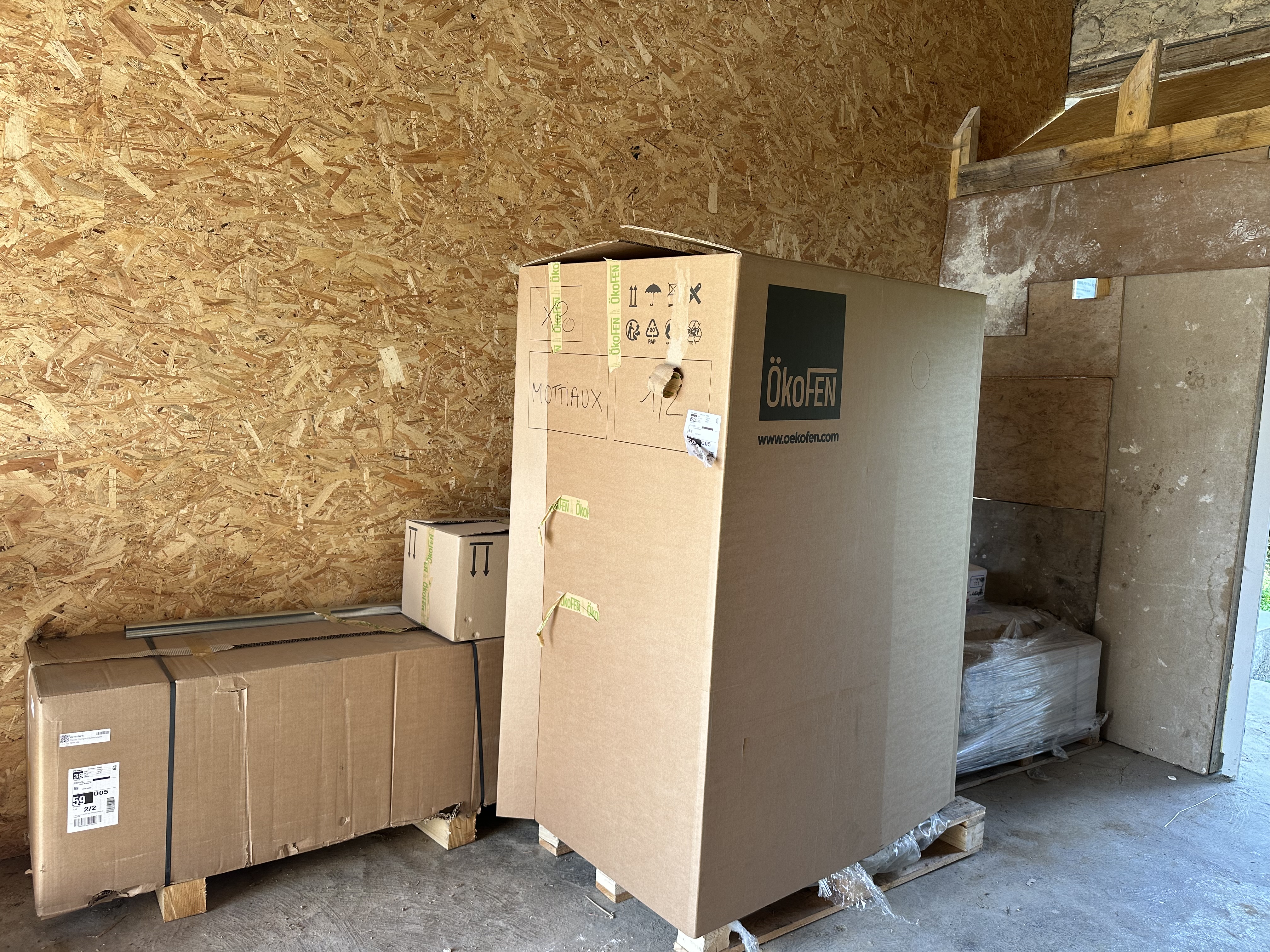

Quelques minutes plus tard, livraison de la chaudière et du silo associé.

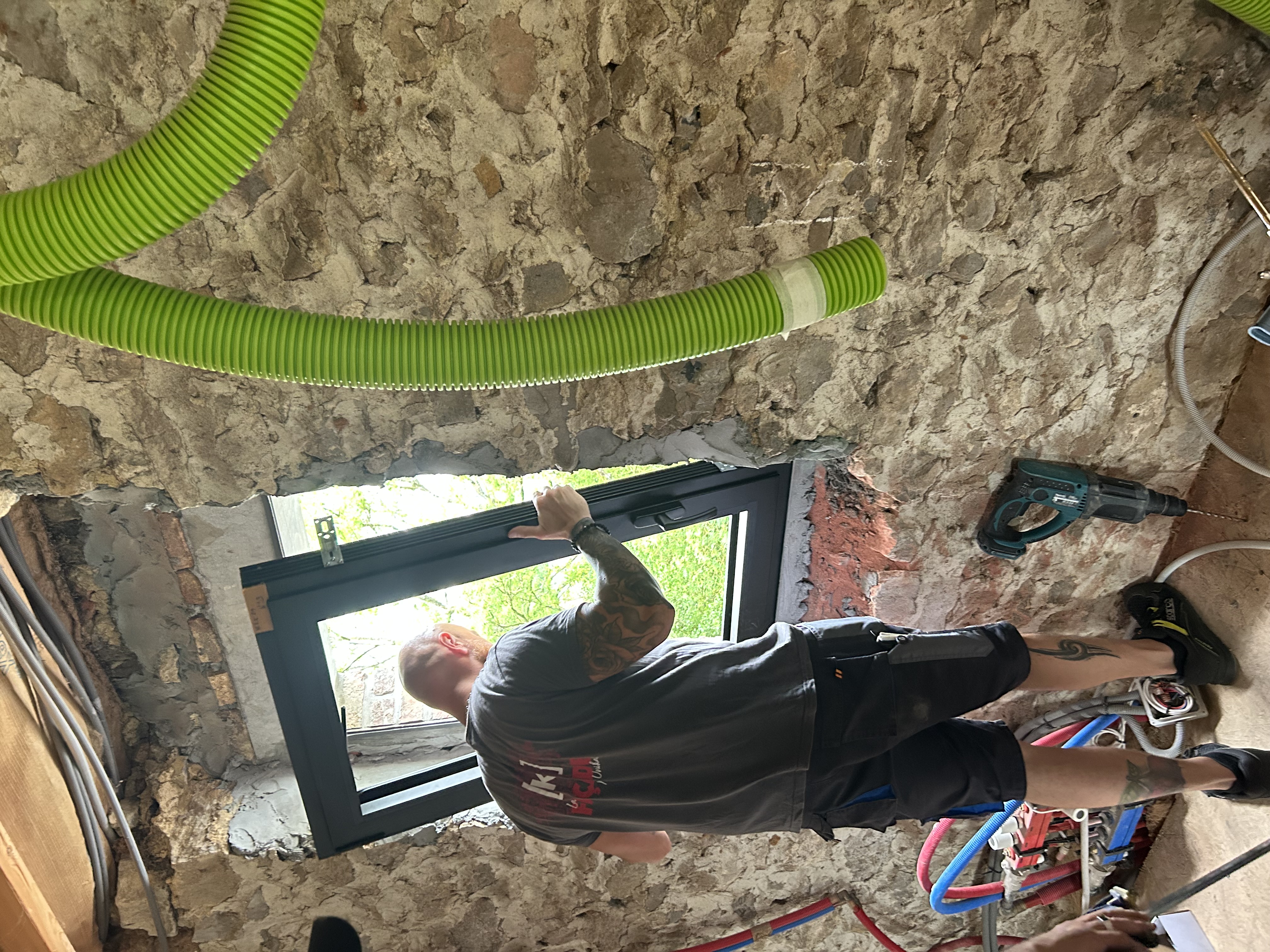

Et tant qu'à faire, quelques petits travaux de plomberie.

jeudi 6 août 2026

Esprit chantier, es-tu là ?

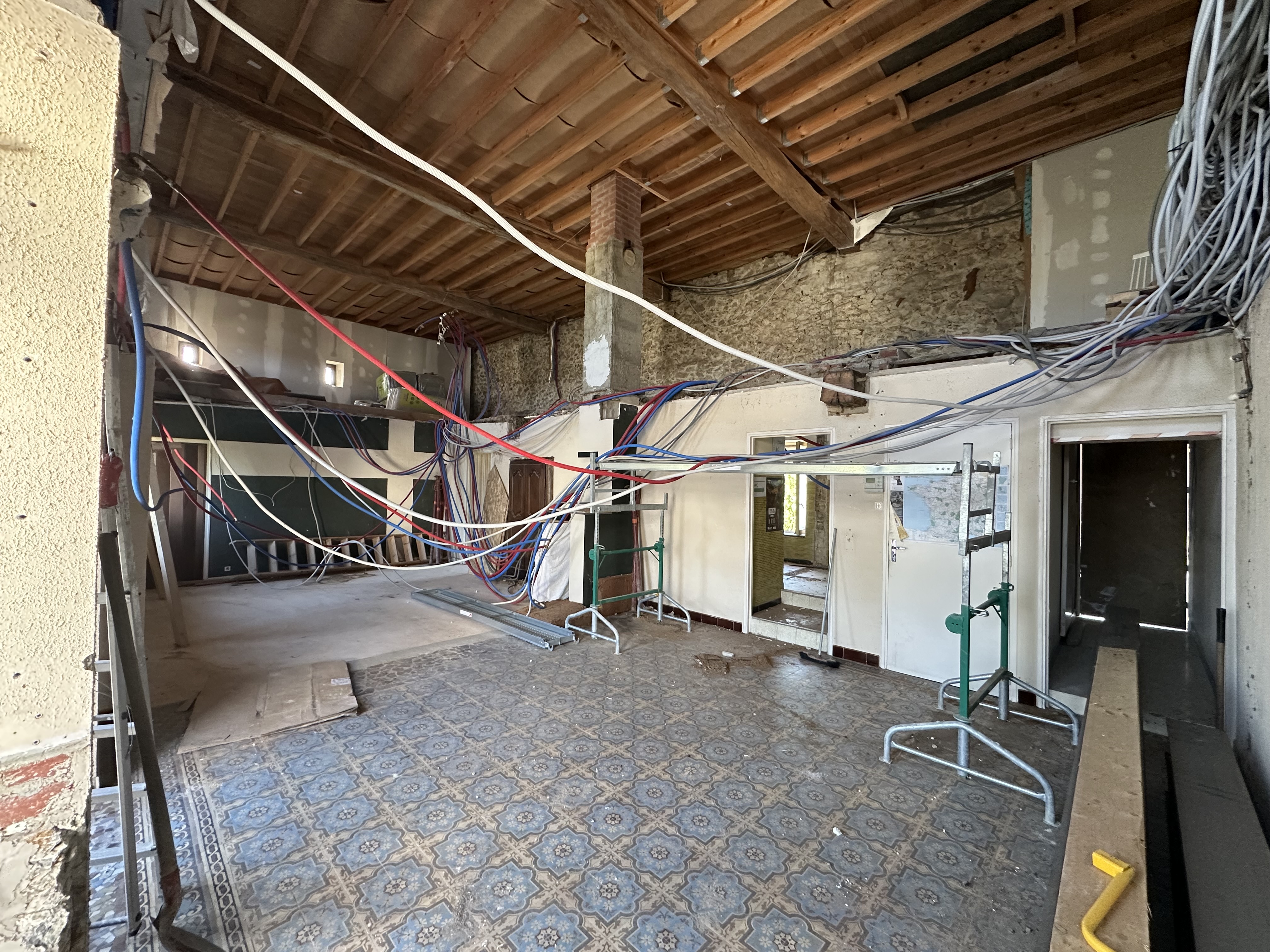

Un air de famille entre notre carrelage et celui de la villa Perrusson - showroom habité à l’époque, musée aujourd’hui - à Écuisses, non ? Et une manière de continuer à réfléchir le projet où que l’on soit, même si nos carreaux-ciment (ou grès cérame ?) ont perdu la partie.

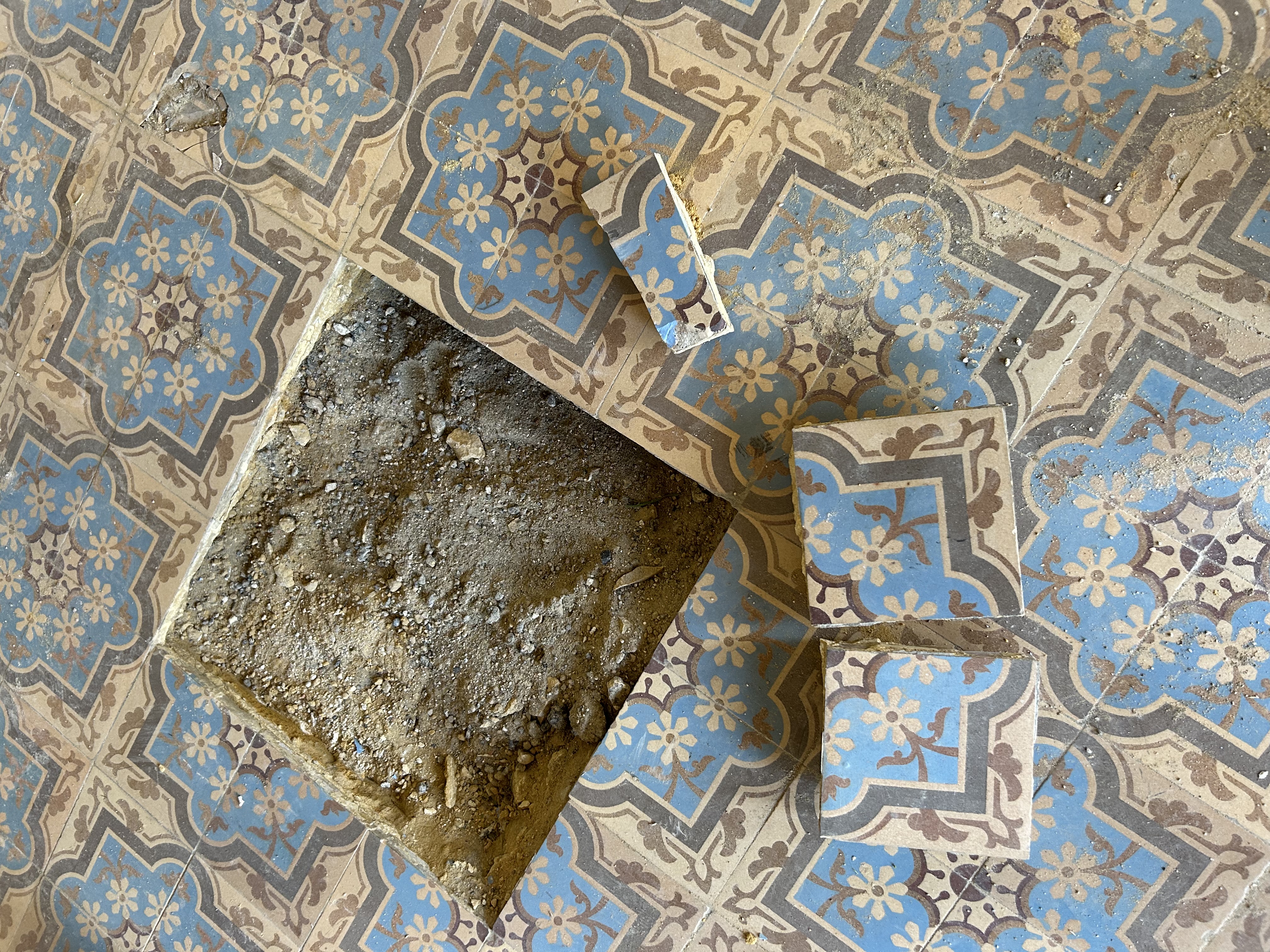

Hestrud, les rescapés

Le hall de la villa Perrusson

Et une partie d’Azul pour être sûr. Et là, on sait qui gagne la partie.

mercredi 5 août 2026

Fumisterie

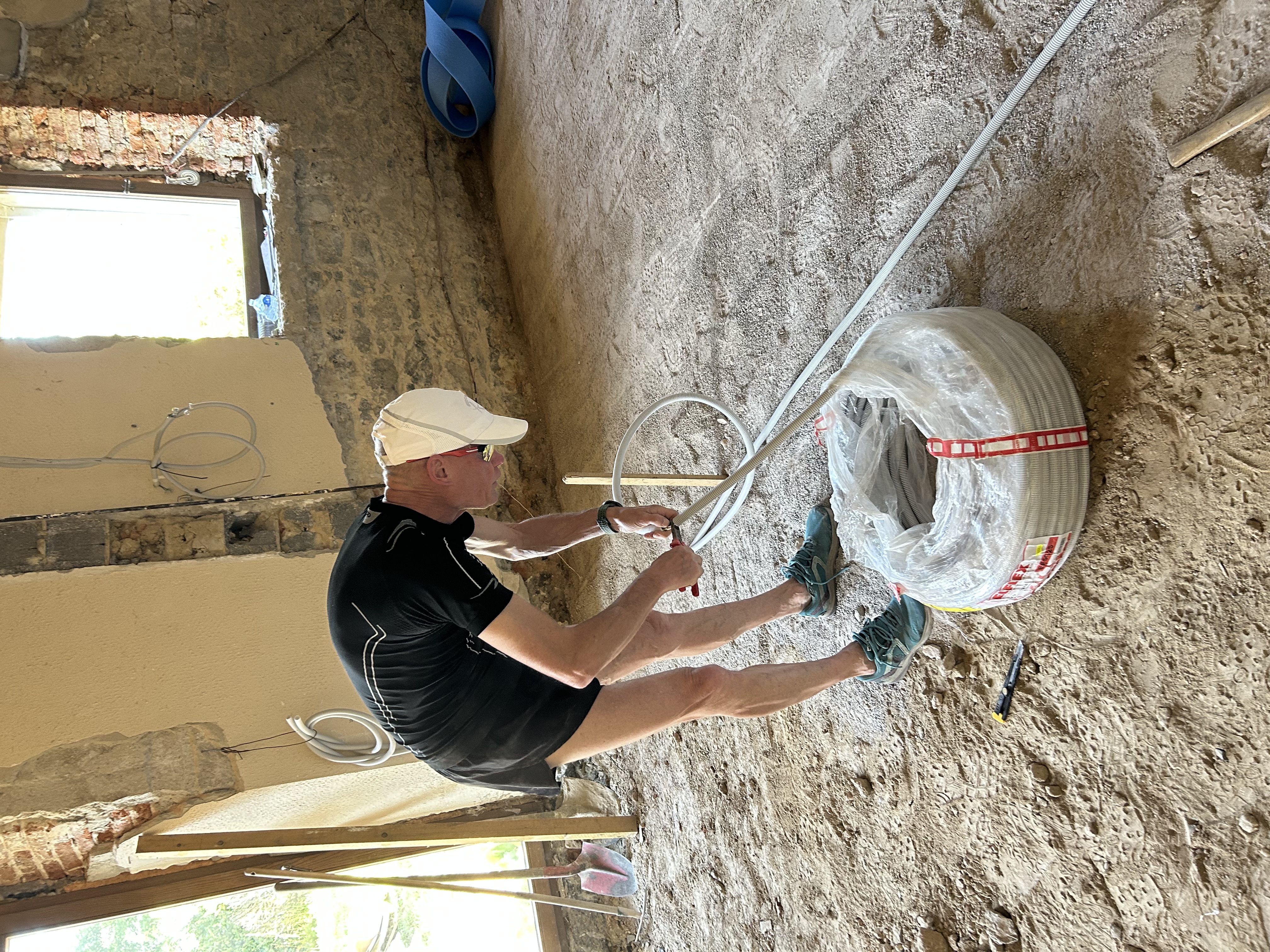

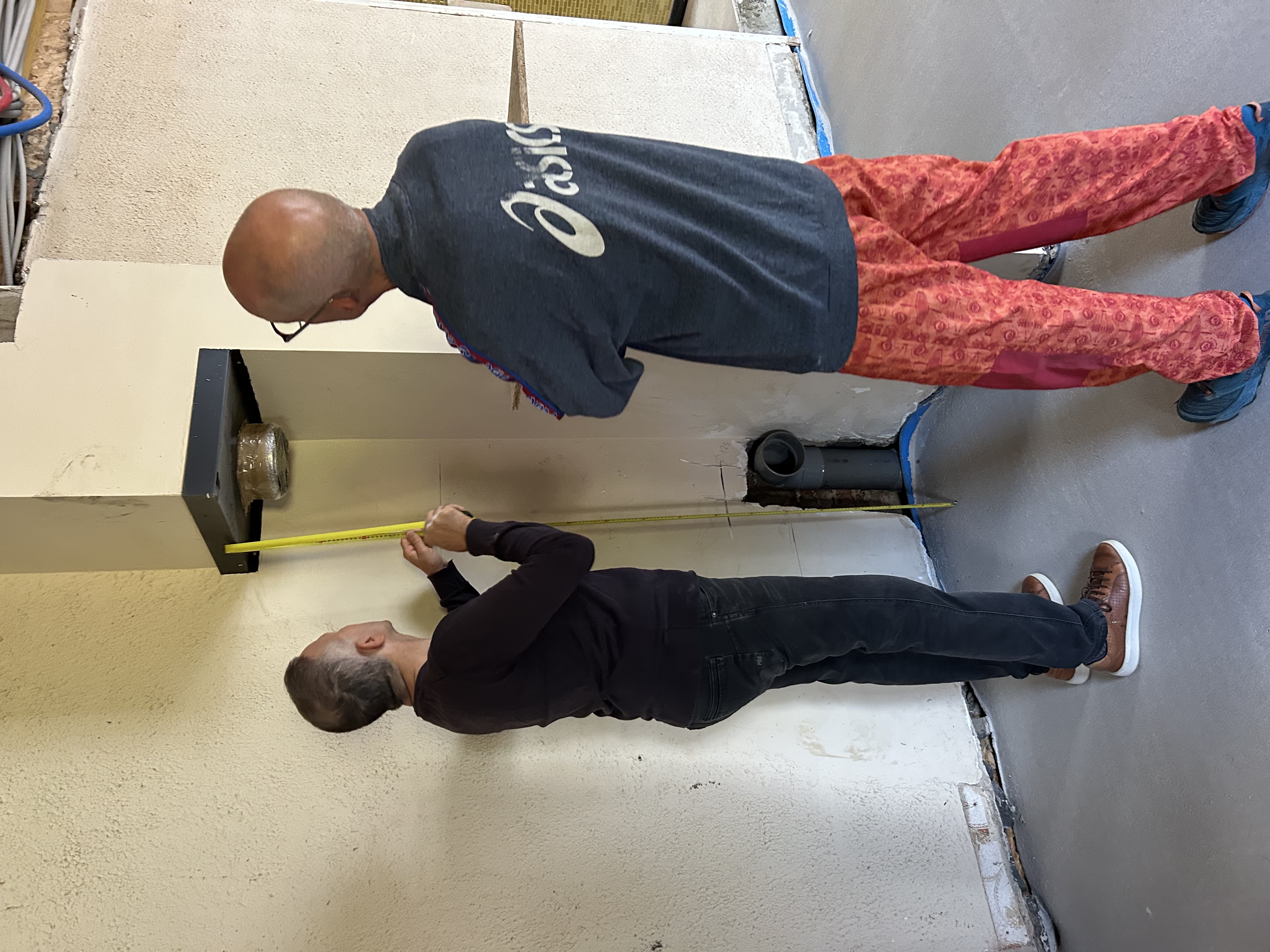

Juste une mesure pour consolider les hauteurs de suspension du poêle, c’est déjà l’impression d’entrer dans la phase suivante du projet.

vendredi 31 juillet 2026

C’est qui le plus fort ?

Le chantier n’a pas encore pris ses quartiers d’été que déjà un combat voit le jour. « Vert » contre « Pierre » (béton pour les puristes). Y a pas photo. À bon entendeur …

mercredi 29 juillet 2026

Le Périboard fait déjà des siennes

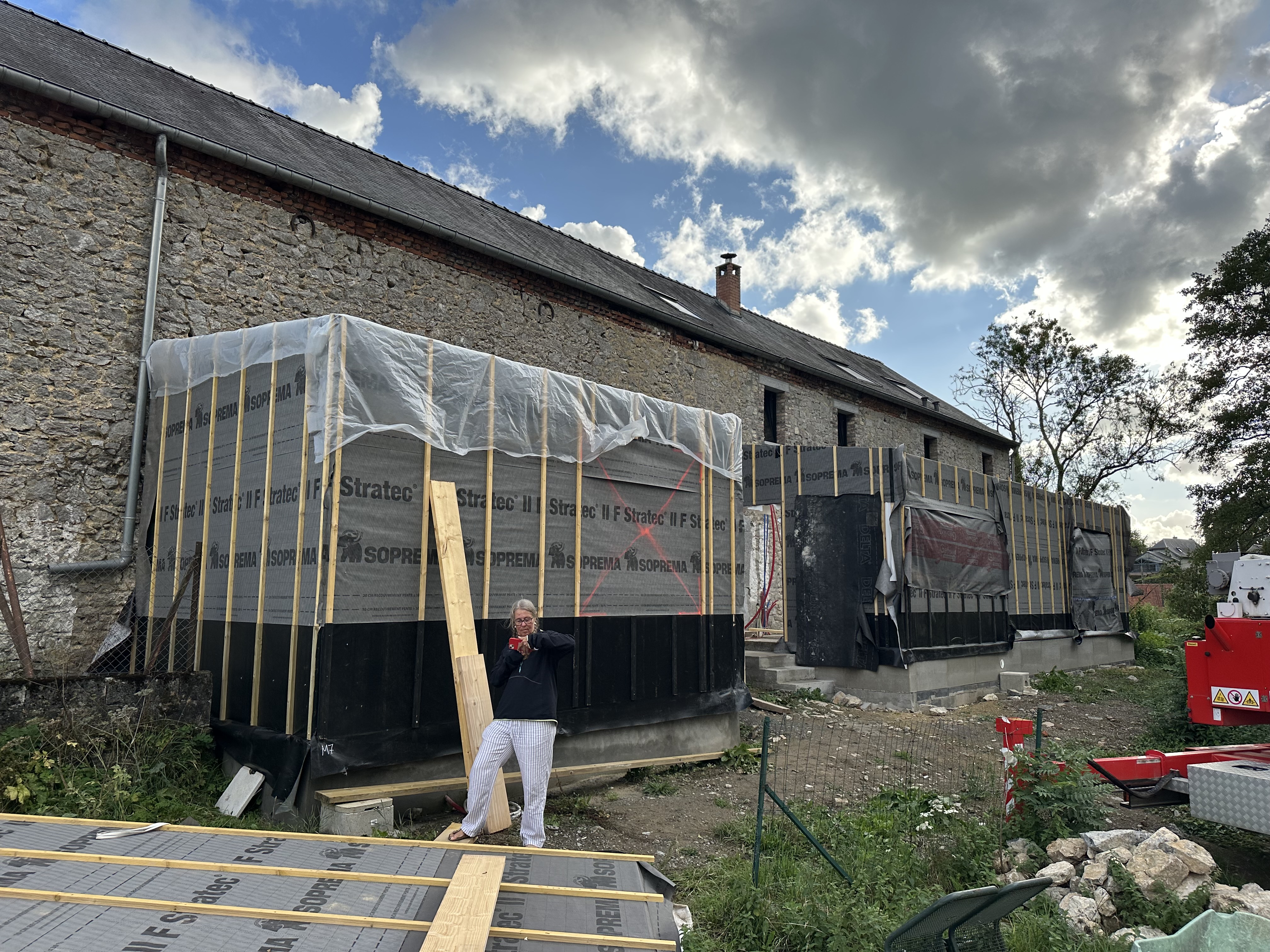

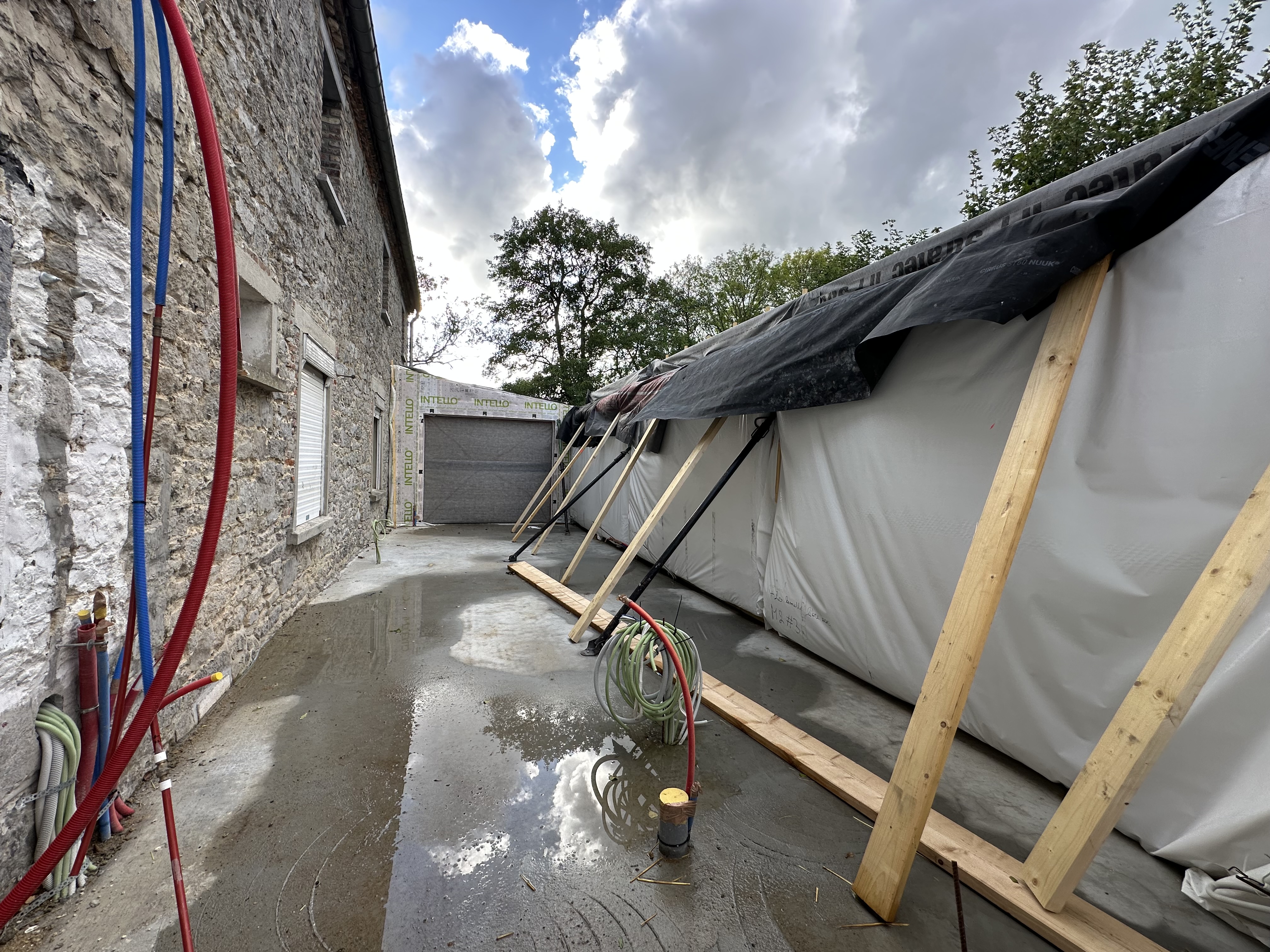

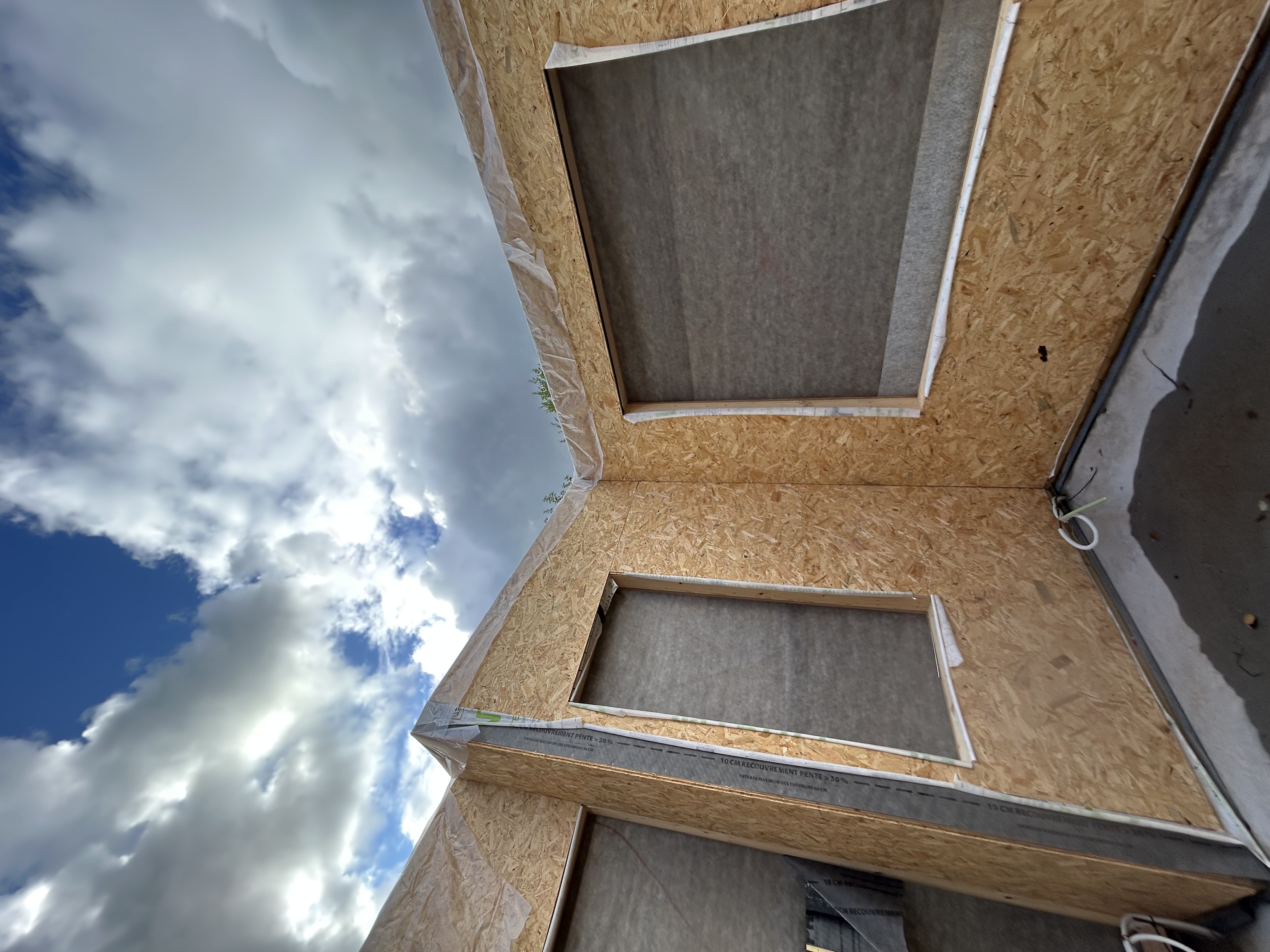

Deux mois tip top qu’il est placé et déjà il montre des signes de faiblesse : la vie au grand air (pluies et soleil se succédant) aurait mis à mal sa résistance selon l’entrepreneur. Un comble. Ce serait donc la faute au retard de chantier. Si tout s’était enchaîné, la structure bois l’aurait recouvert et protégé.

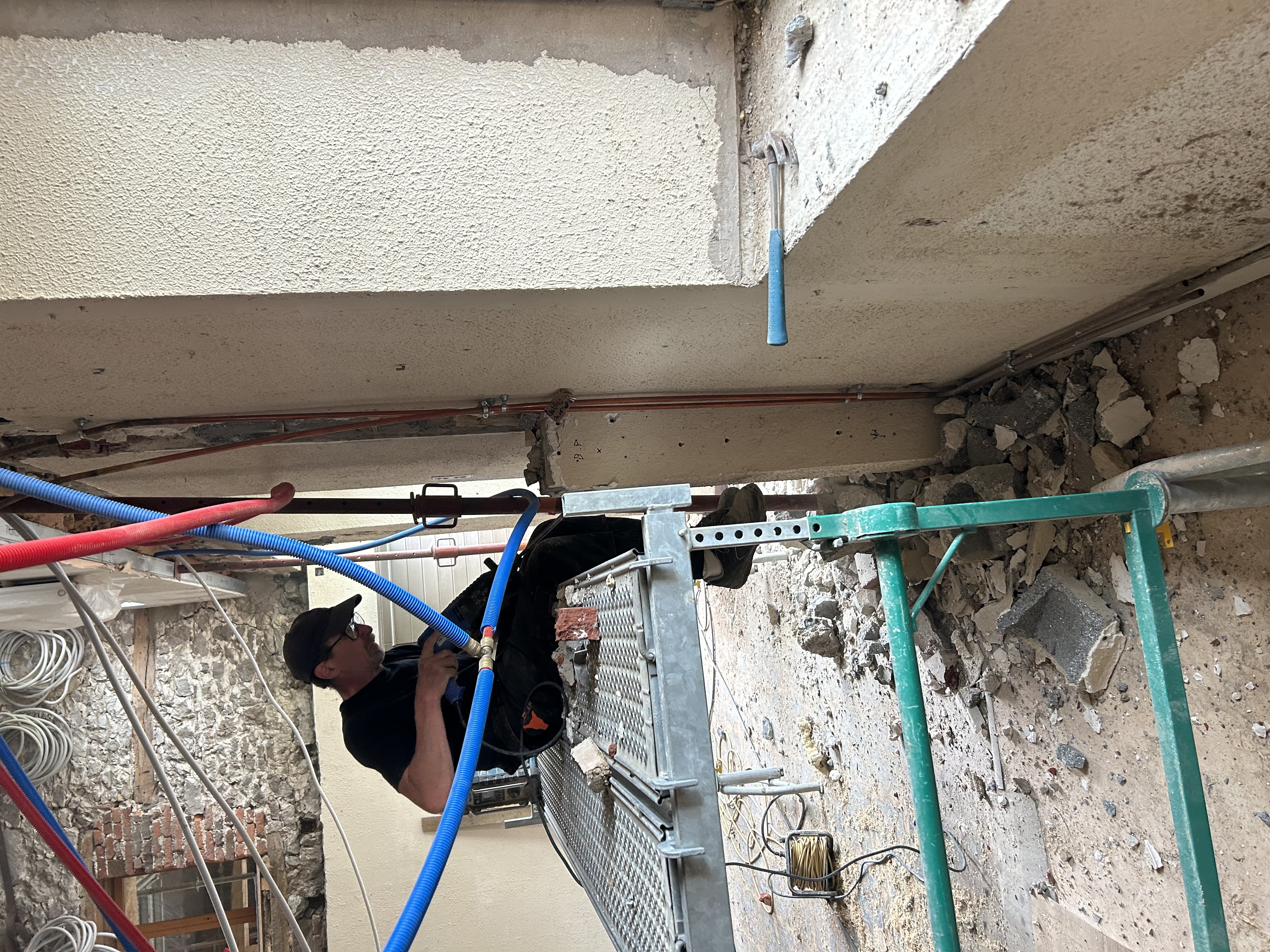

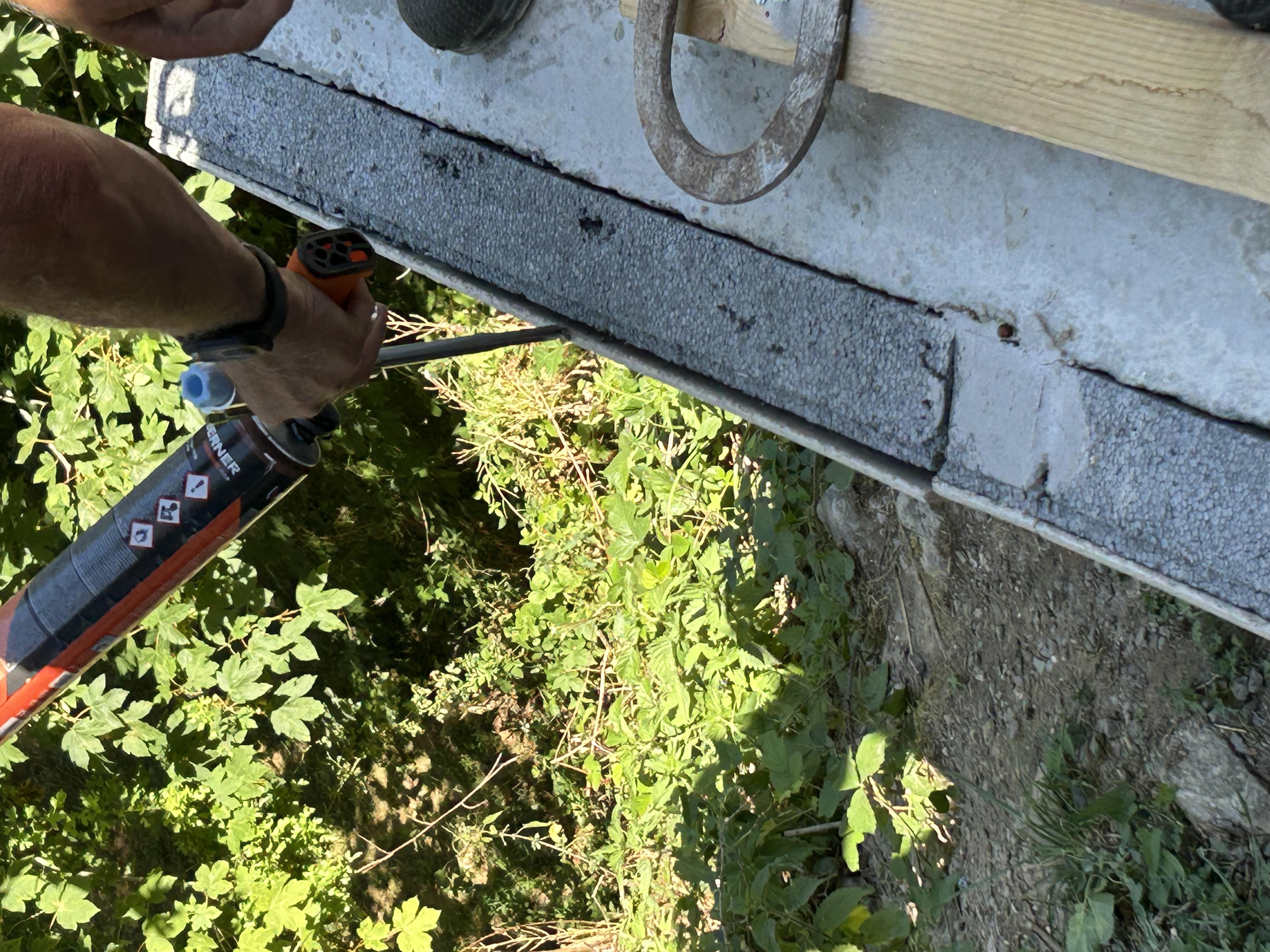

Au programme du jour : décoller totalement et replacer la plaque la plus récalcitrante, resolidariser les panneaux de particules liées au ciment et l’isolant en polystyrène, serrer très fort, puis protéger des aléas météorologiques avant l’élévation de la structure.

Et il aura fallu s’y reprendre à deux fois et tout gratter, « chantilly » et canicule ne font peut-être pas bon ménage.

Fermeture provisoire de la grange

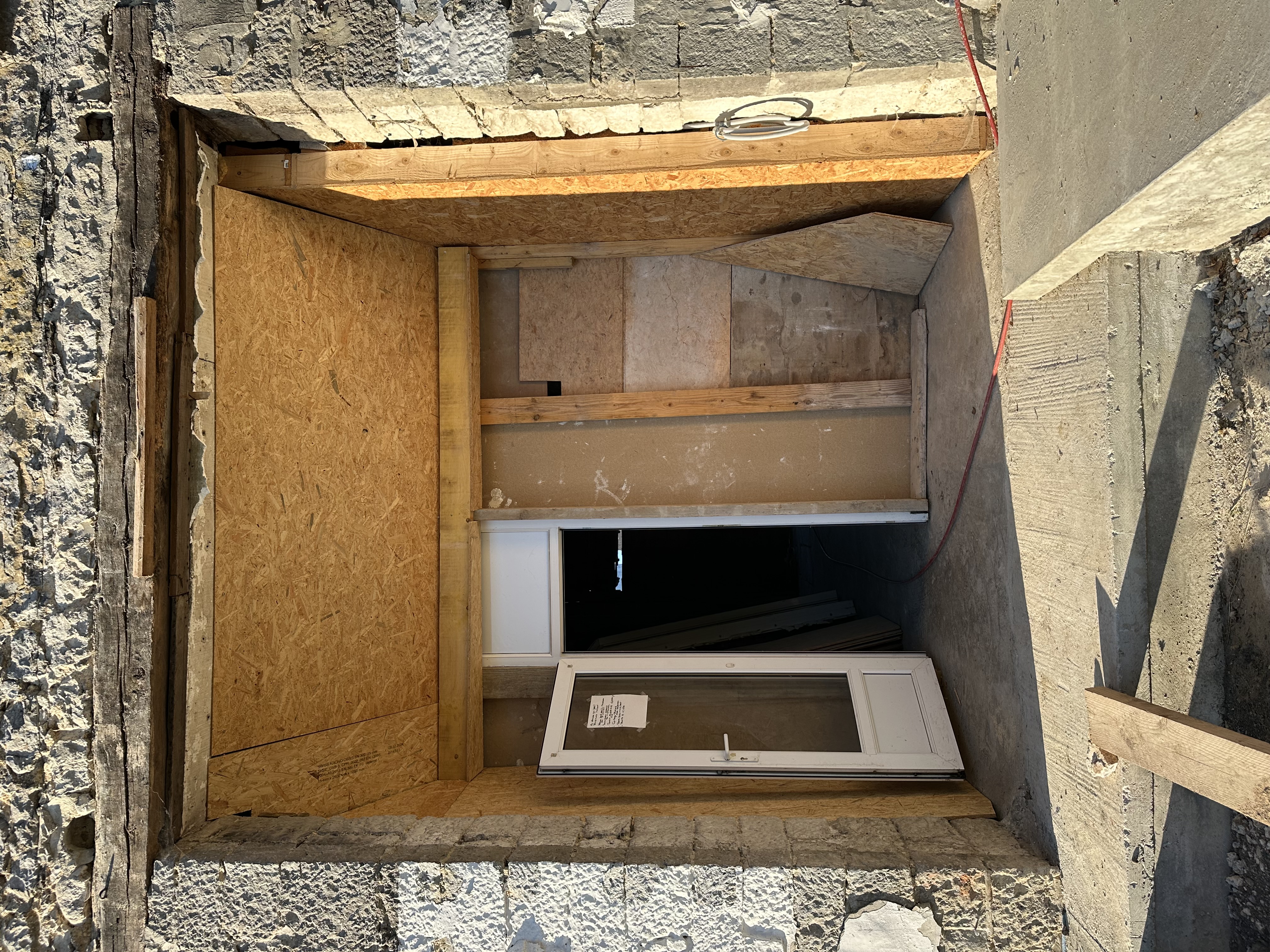

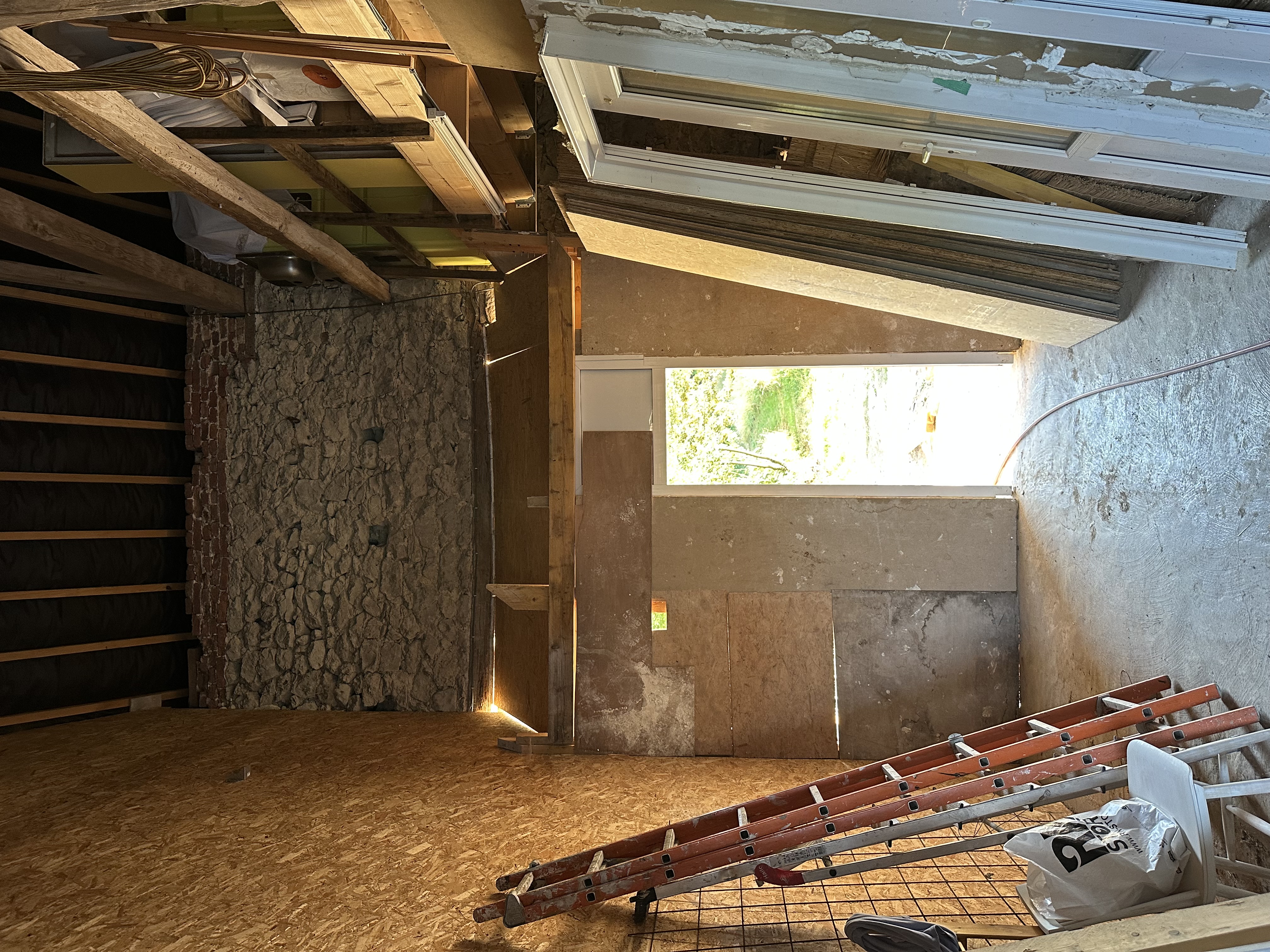

JBCC est venu pour fermer provisoirement la grange côté prairie.

L’équipe avait comme instructions de monter une structure et y visser des panneaux d’OSB, ce qui aurait empêché d’entrer dans la grange…

J’ai donc demandé qu’ils complètent le travail temporaire réalisé par Sameko afin que ce soit complètement fermé en conservant l’accès via la porte en place.

Ce qui fut fait !

Une arrivée sur chantier à 6:30 (avant que l'équipe ne rejoigne son chantier du jour) et annoncée la veille en soirée : ça sent clairement les vacances en approche et les solutions minimales pour répondre aux attentes (on ne dira pas au cahier des charge). ;-)

mardi 28 juillet 2026

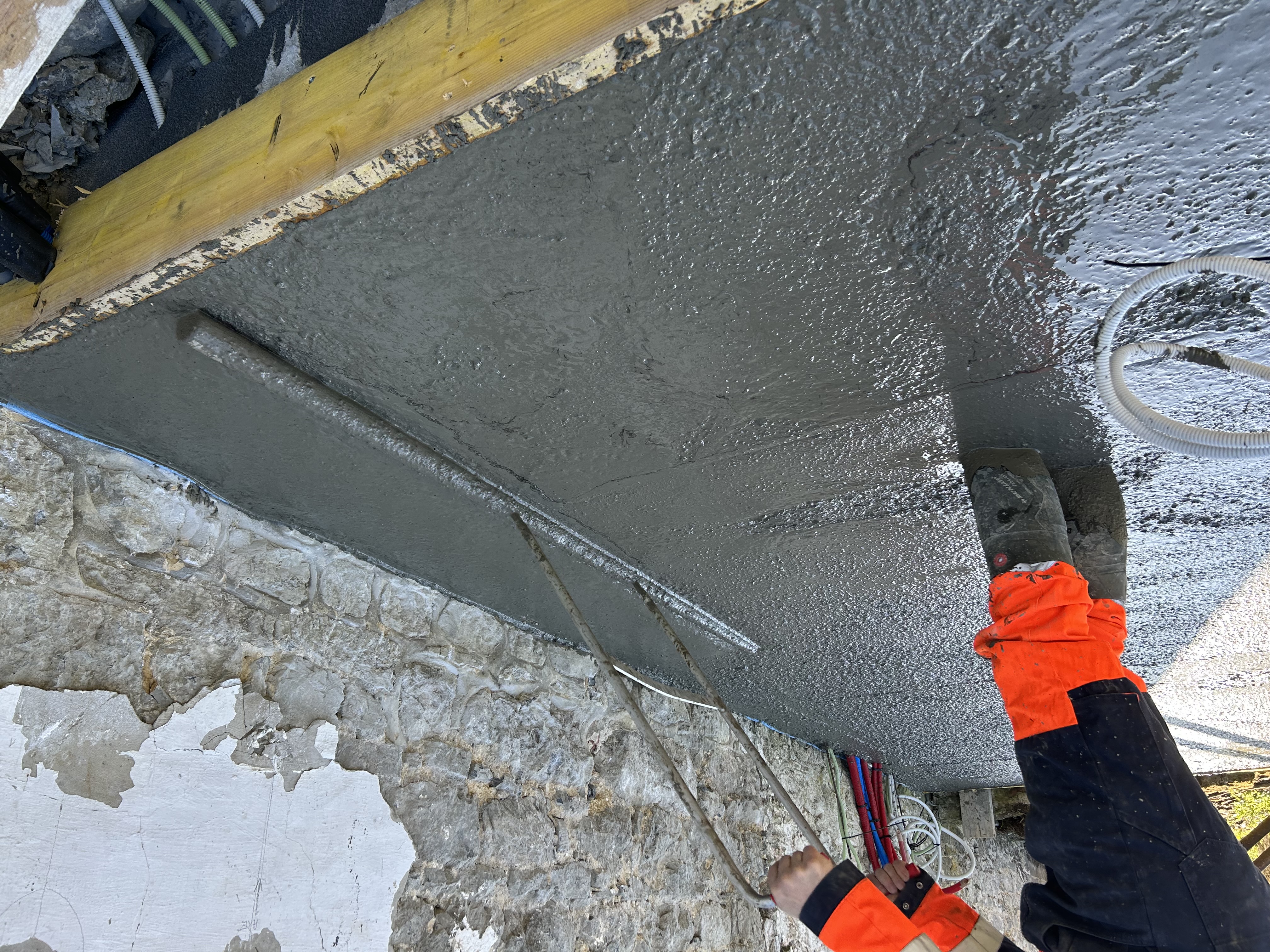

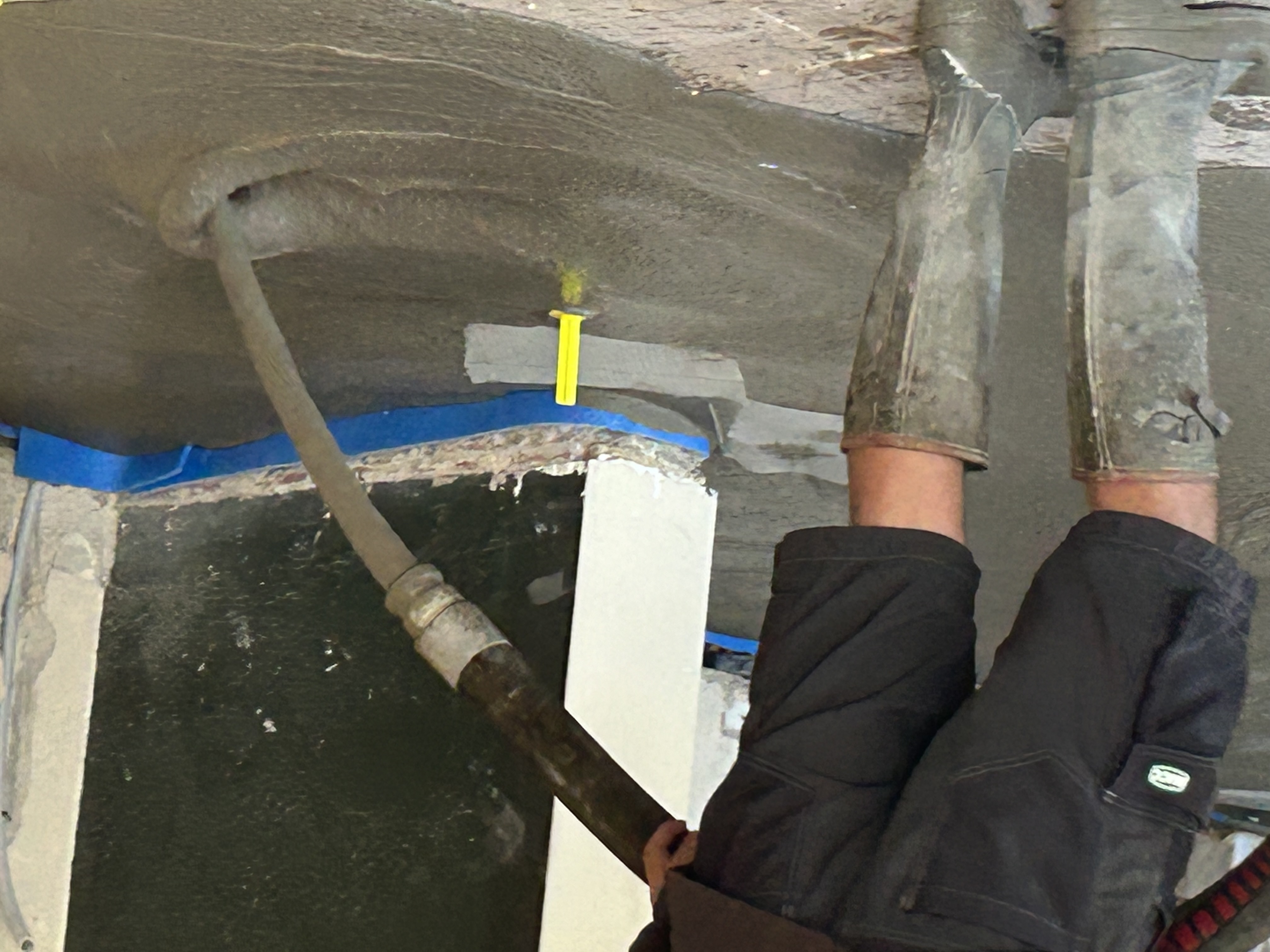

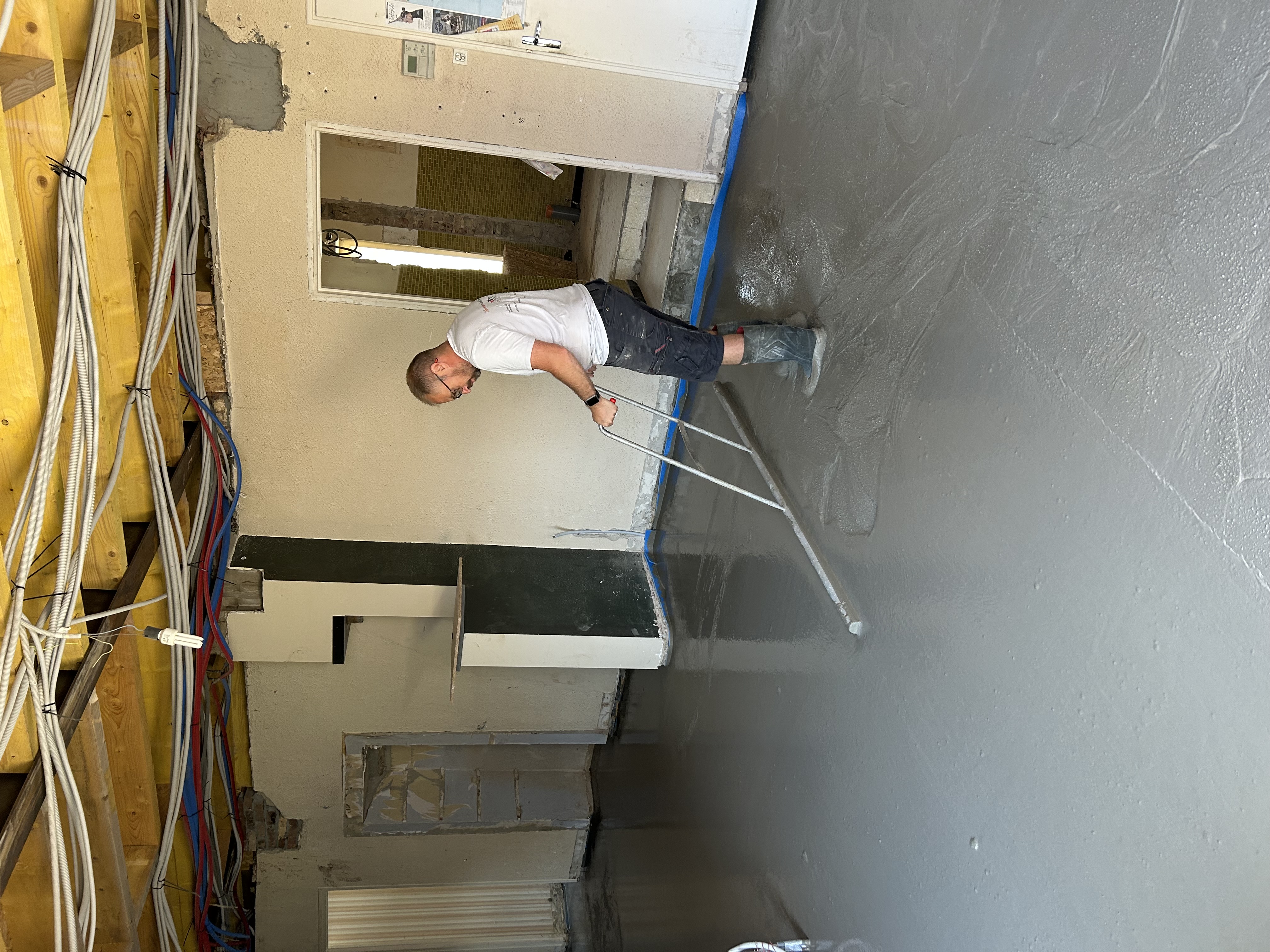

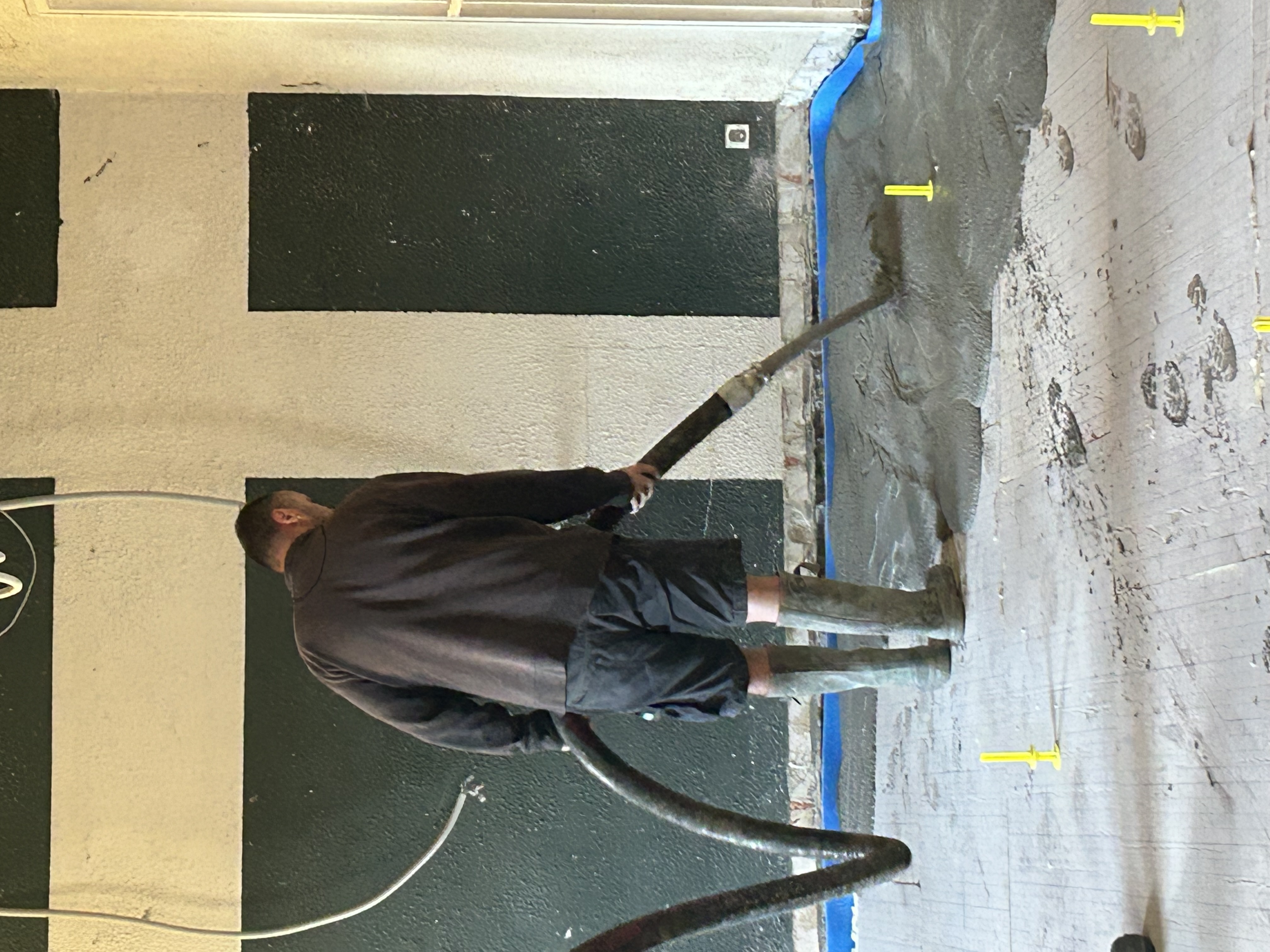

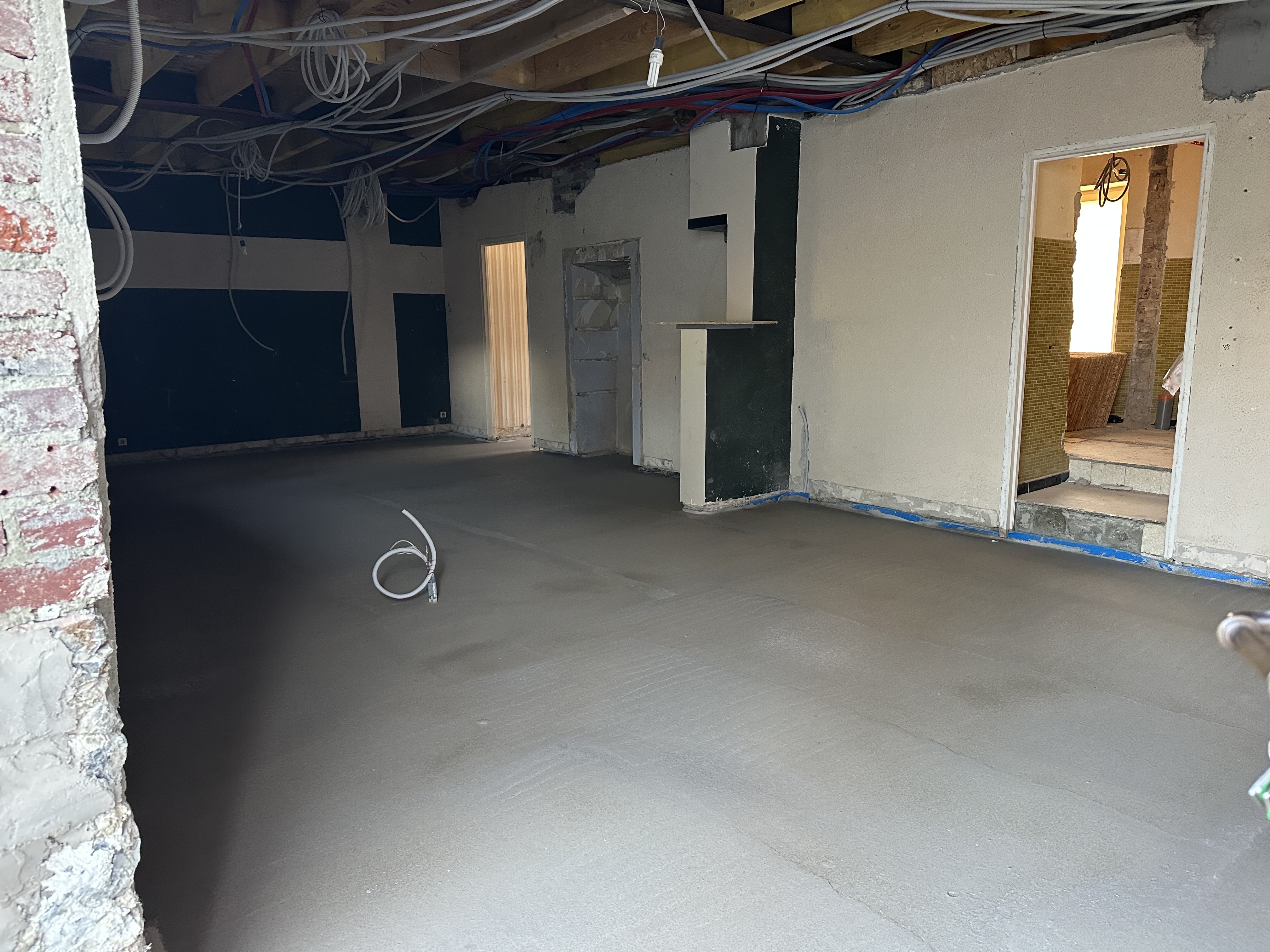

Chape coulée au rez

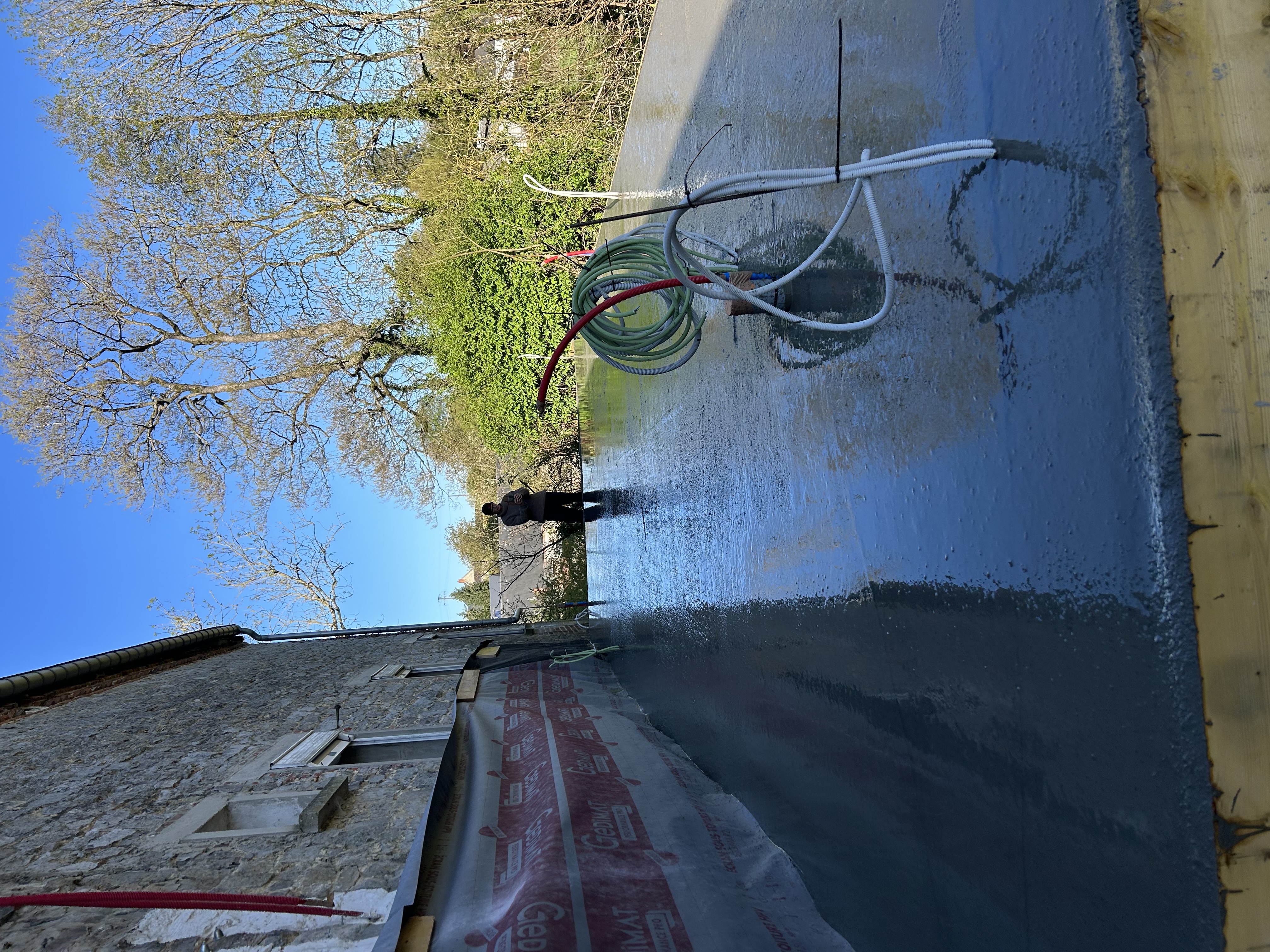

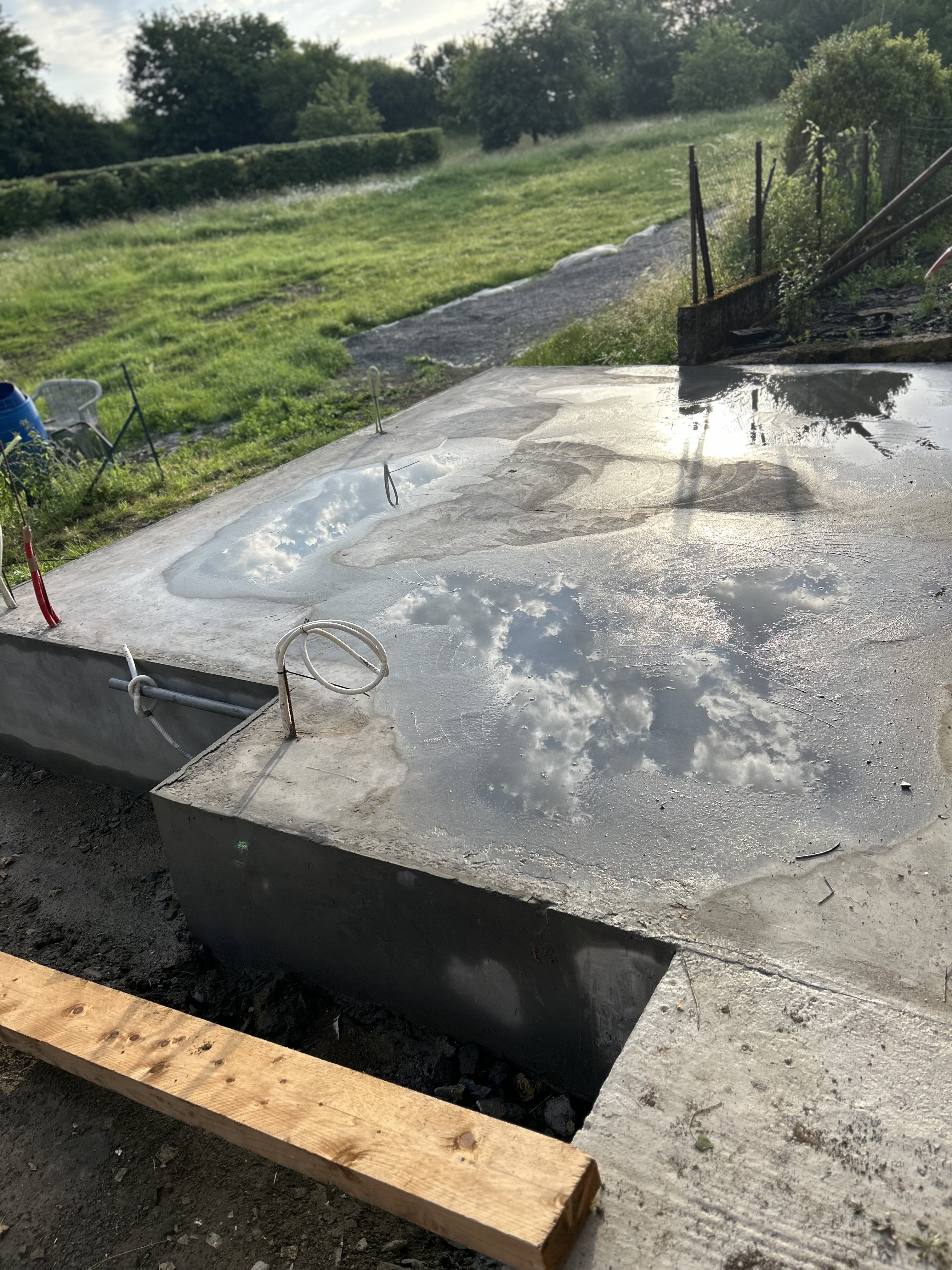

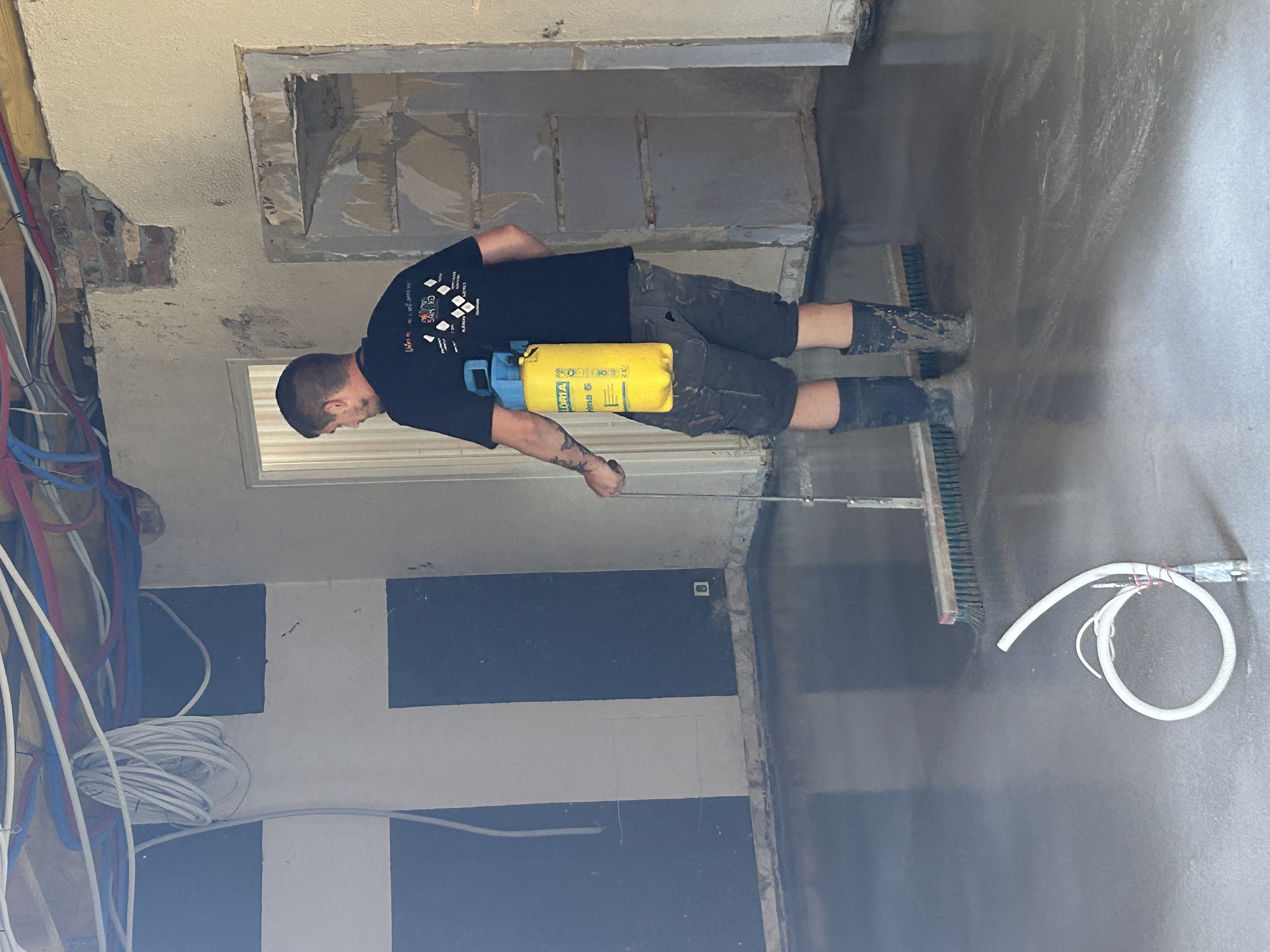

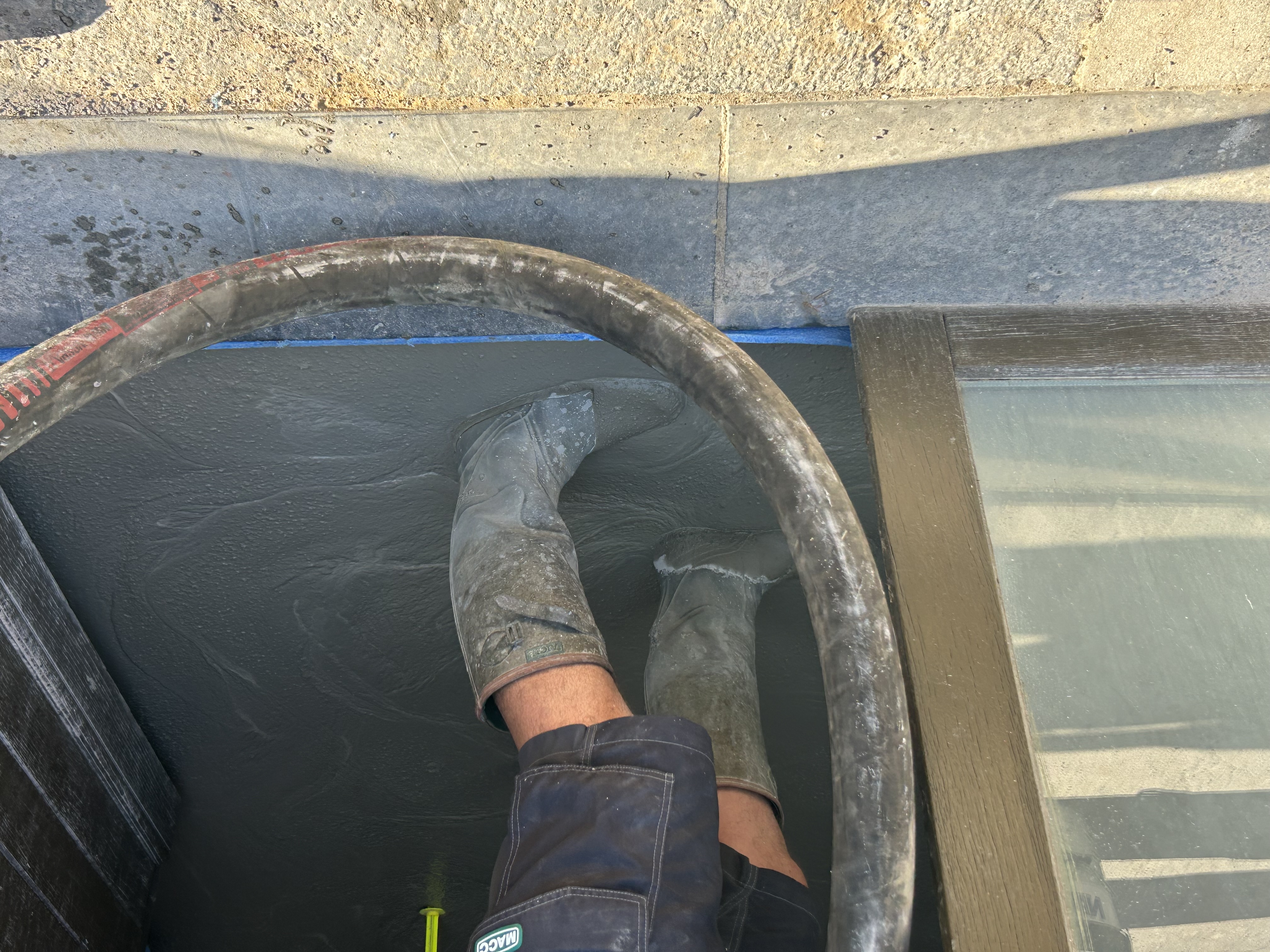

Un long serpentin mène la danse. Un homme dirige le flux, les autres soulèvent la bête. Il ne reste qu'à "ratisser", attendre 72 heures sans y toucher et le tour est joué. en espérant qu'elle soit bien réceptionnée avant les congés du bâtiment.

Opération Toupie

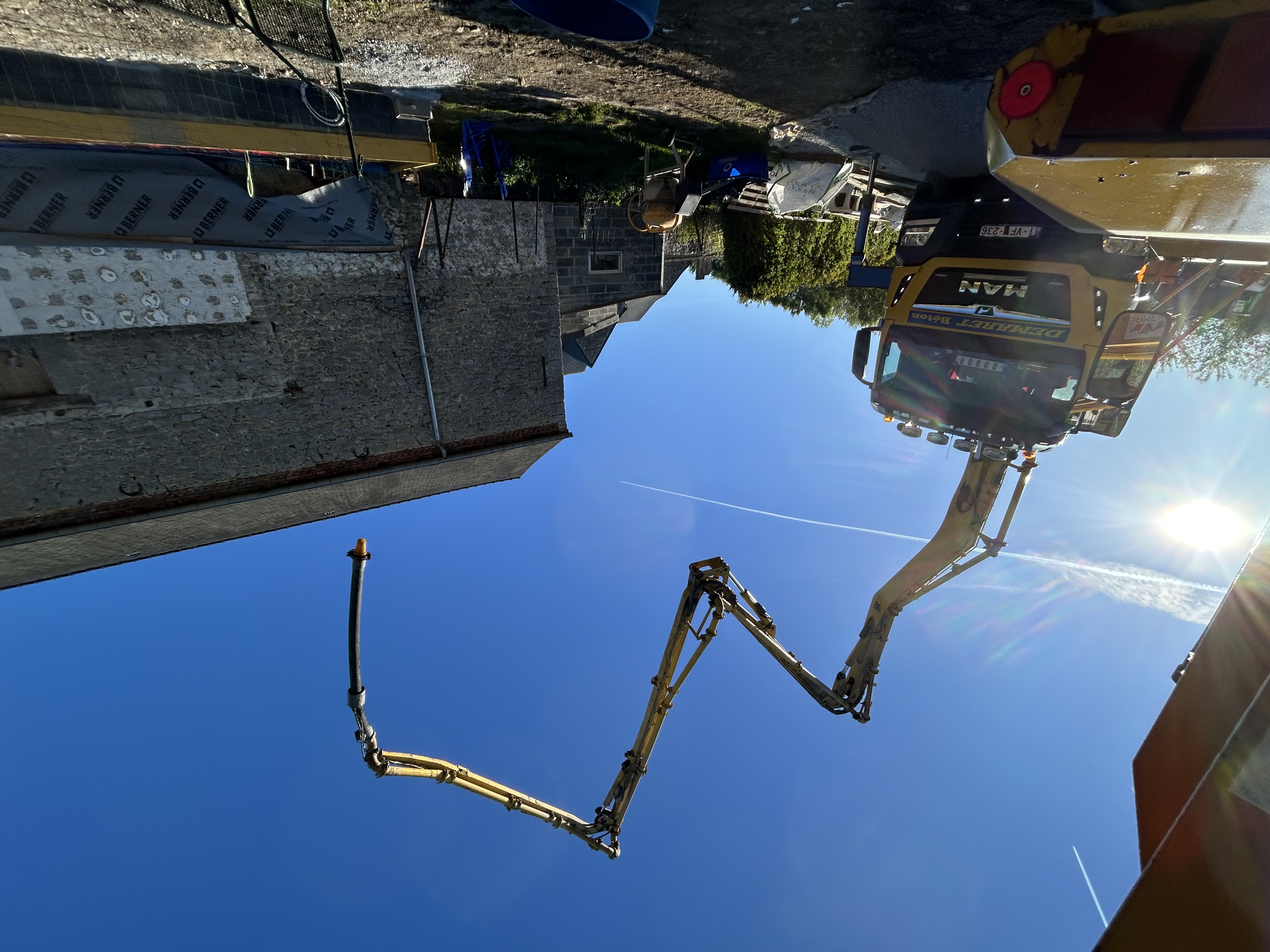

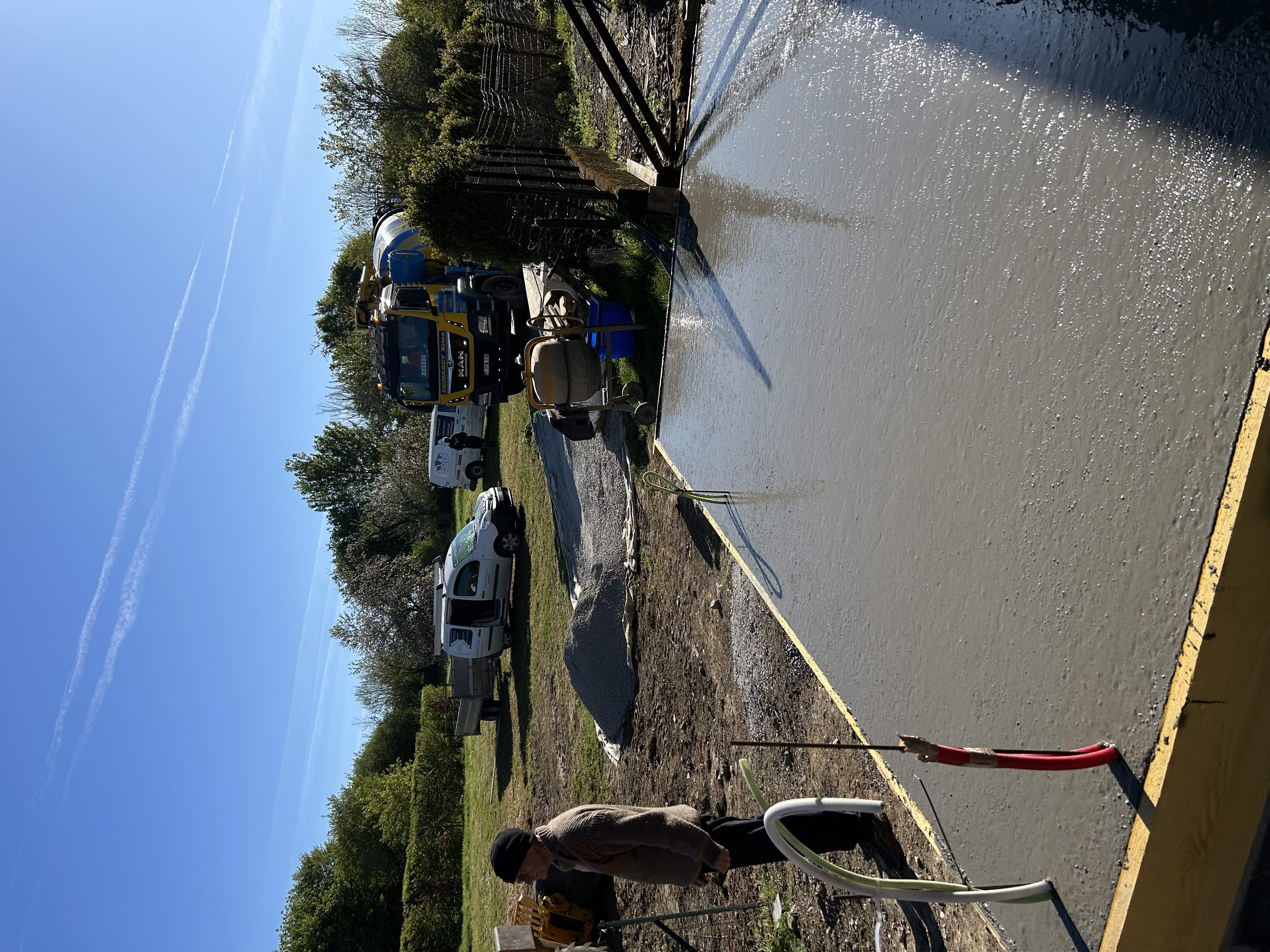

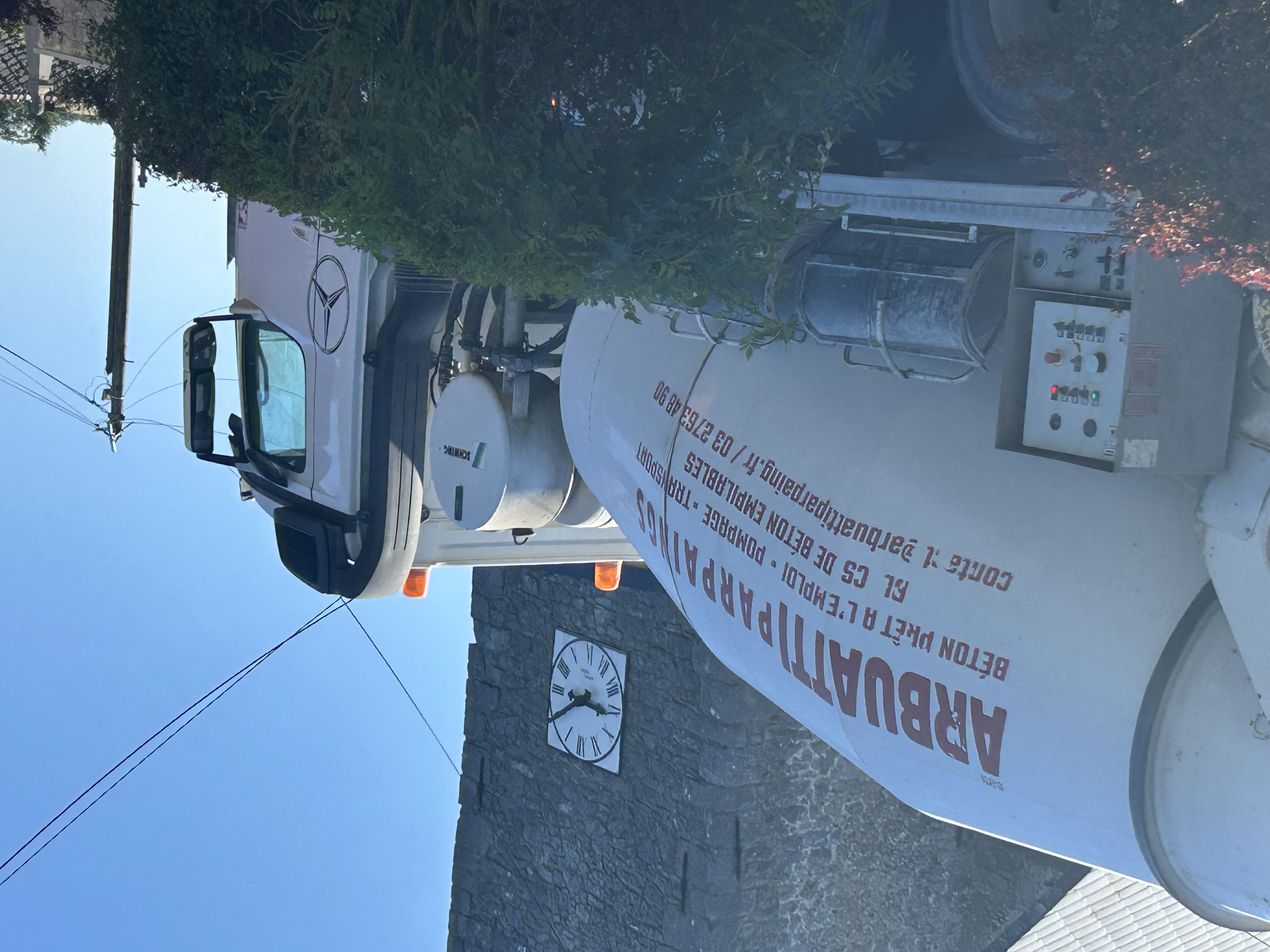

Youpie, on a l'impression que c'est un grand pas pour Hestrud. En fait, un tout petit pour le chantier.

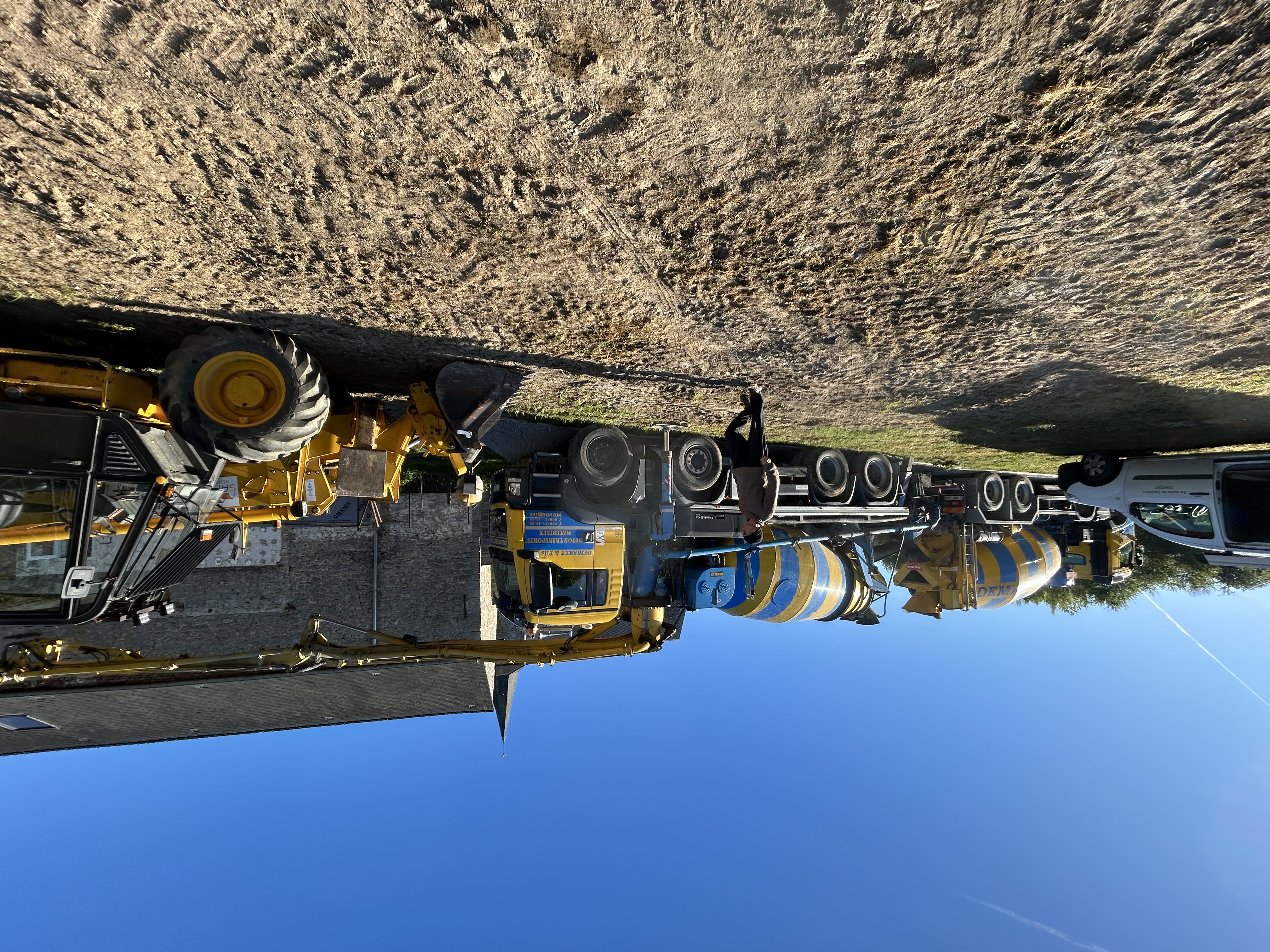

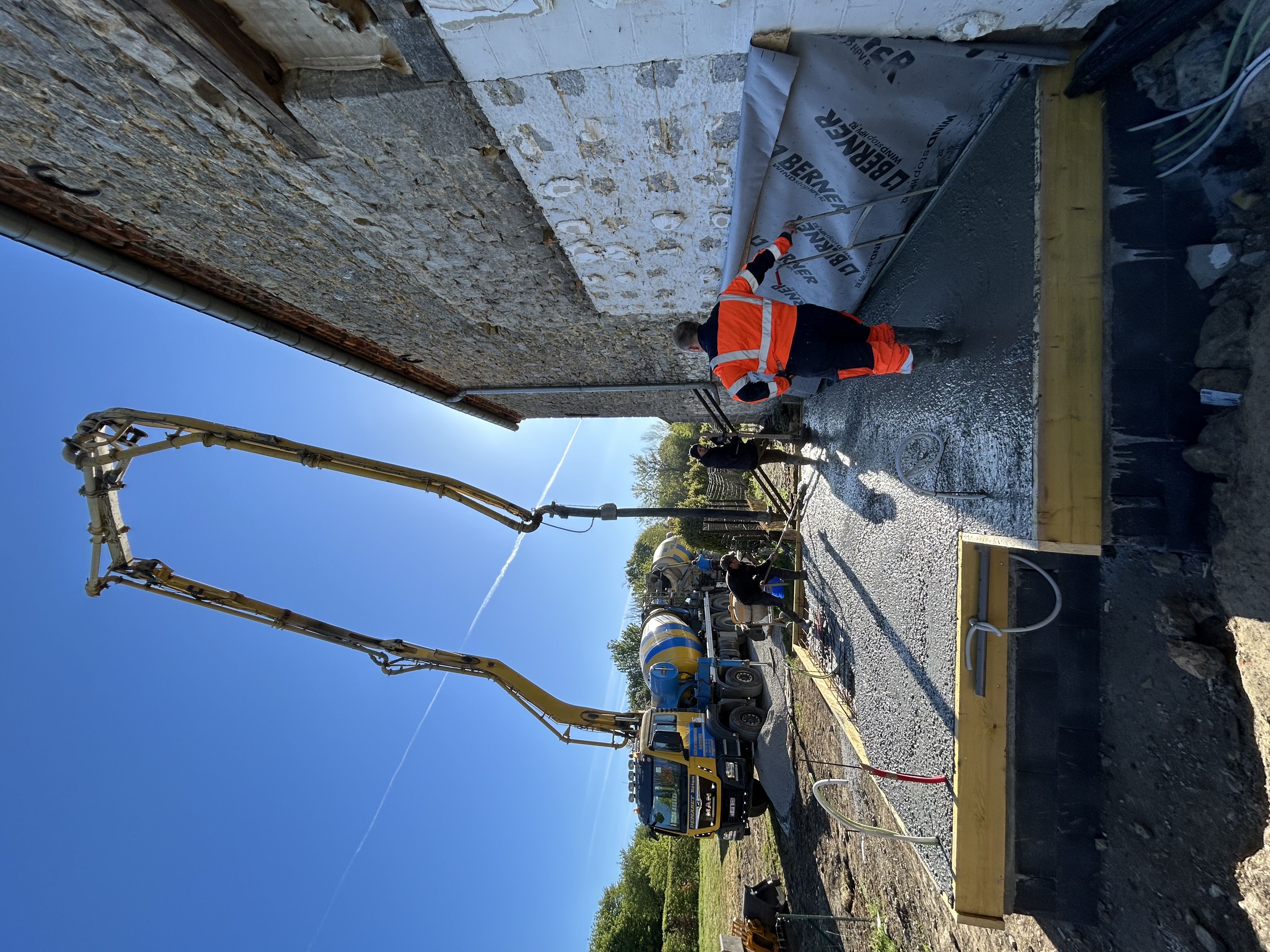

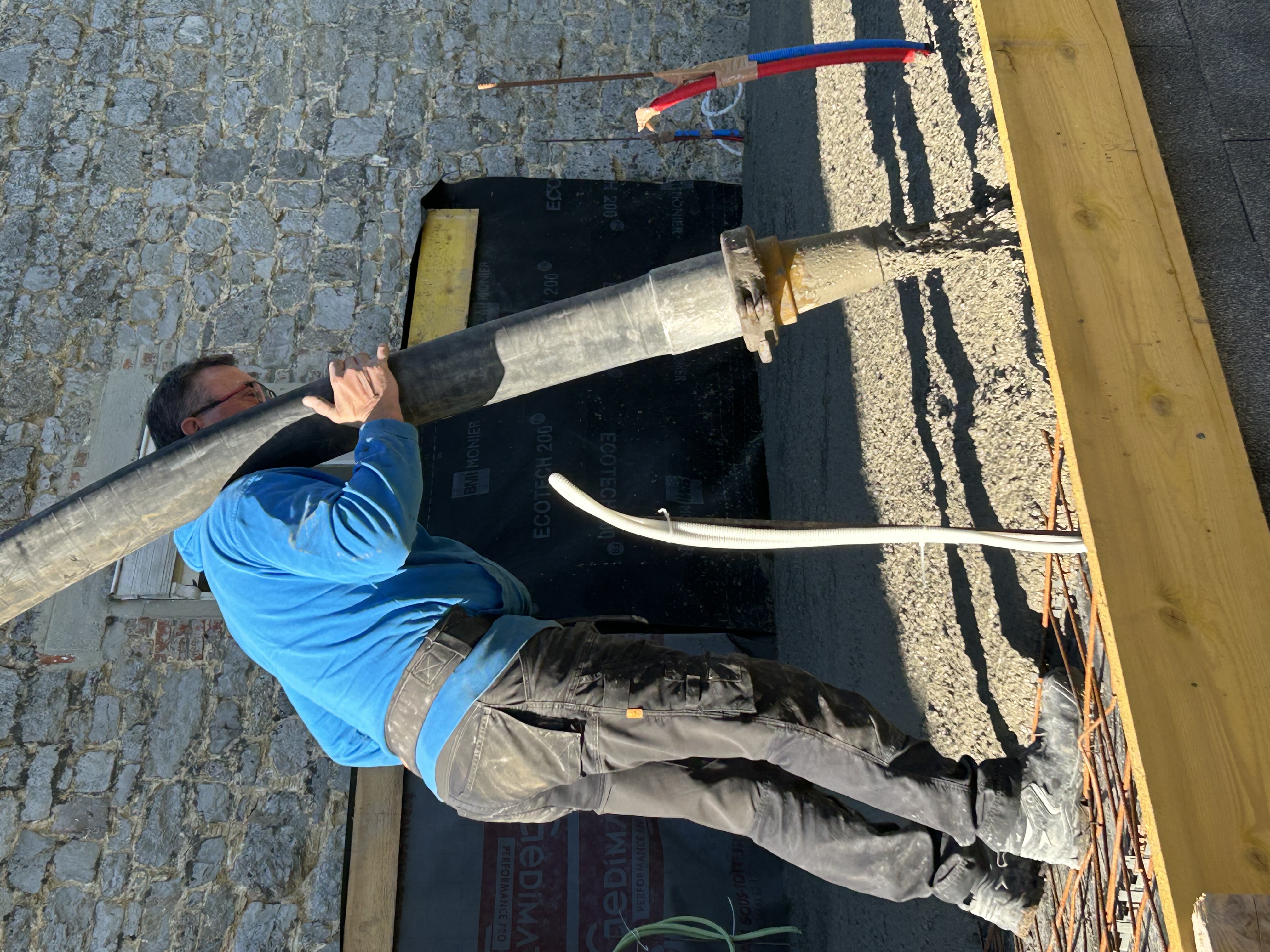

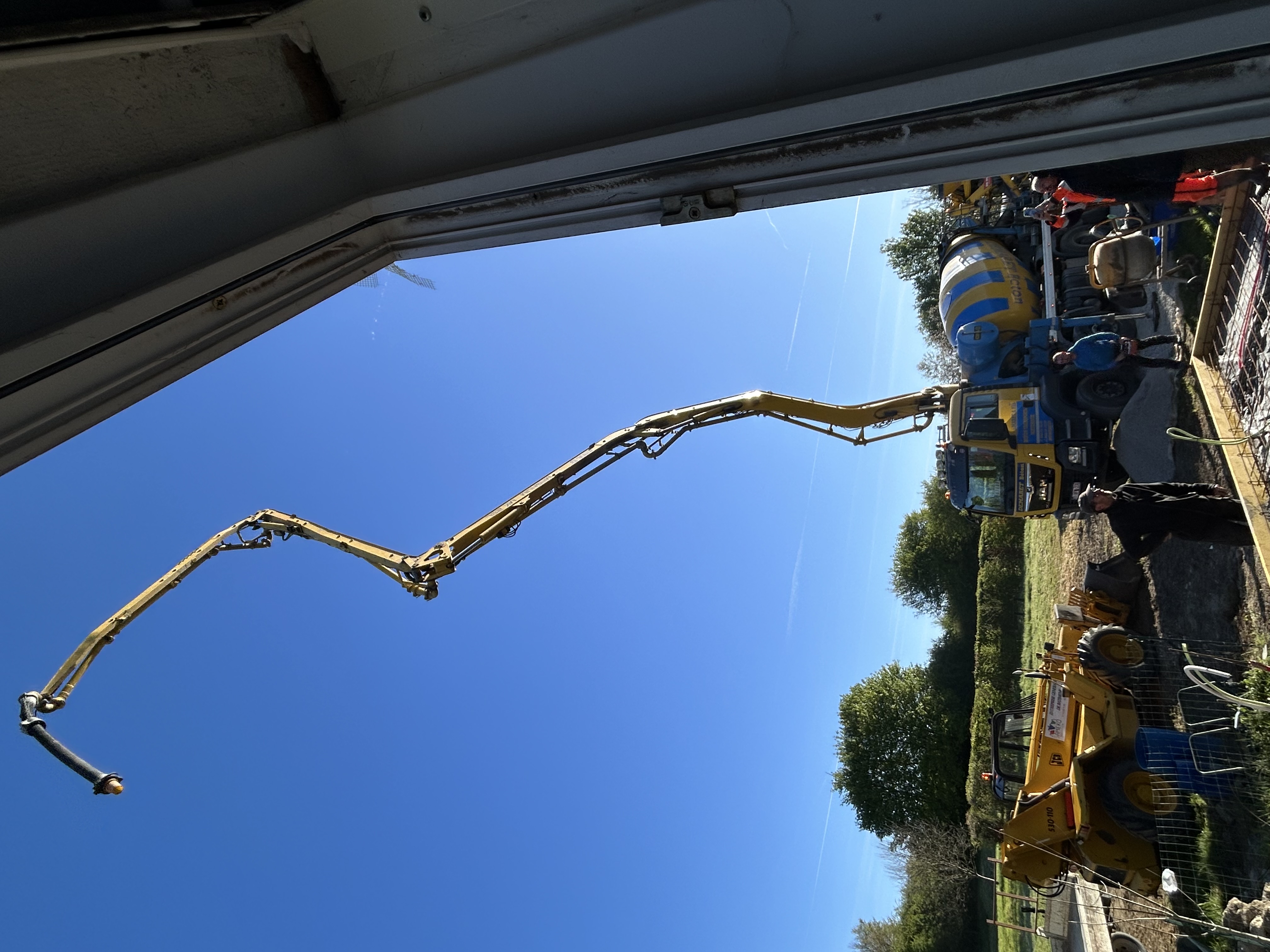

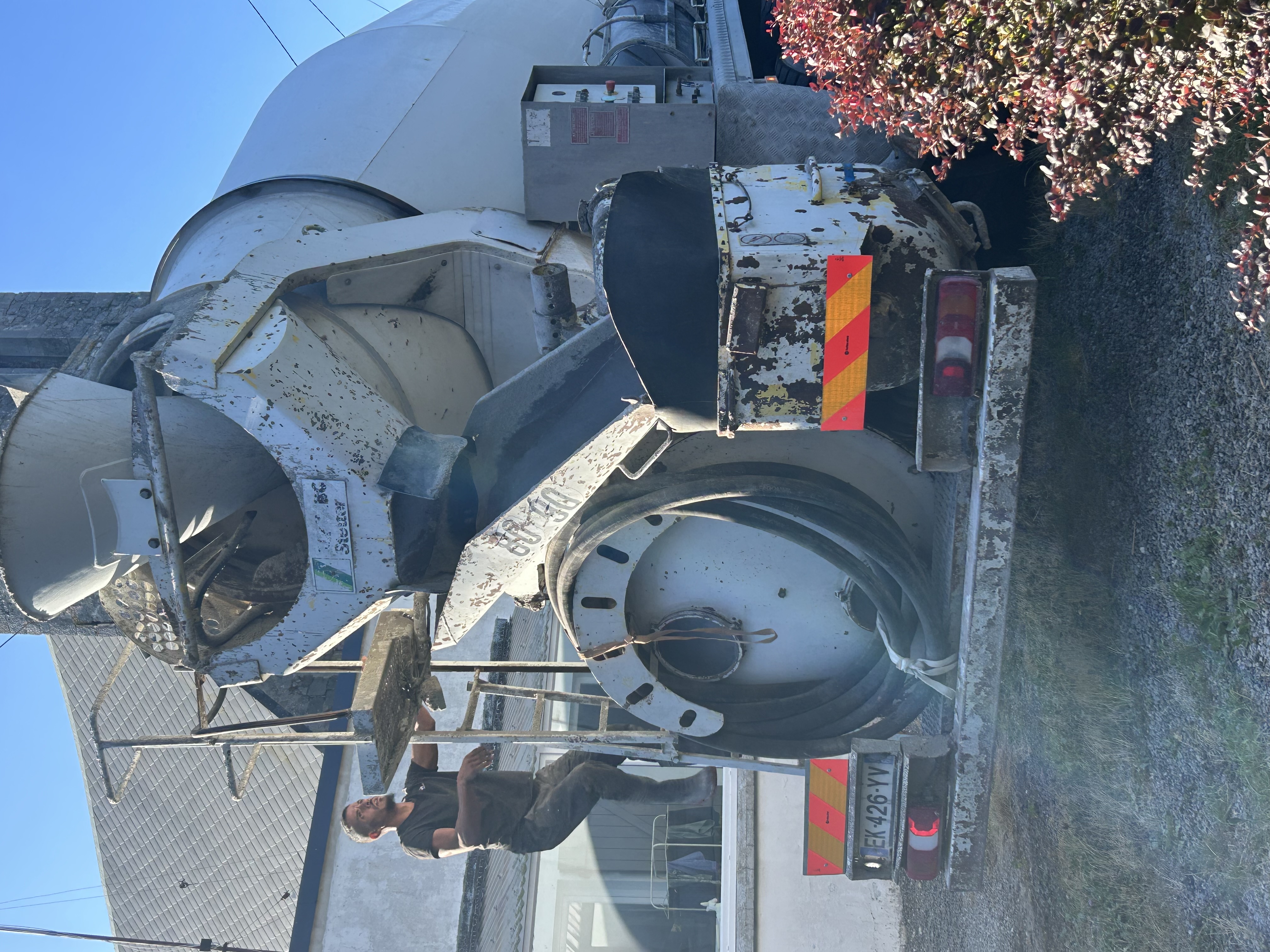

La toupie et ses quelques tonnes de "mortier" arrive en retard. Mauvais encodage GPS. Qu'à cela ne tienne, en un petit 3/4 d'heure tout compris (horloge à l'appui), avec 5 hommes équipés comme des égoutiers (d'été) et un joystick, l'affaire est dans le sac. Et la toupie à moitié pleine continue son périple poursuivie par notre équipe inquiète car il commence à faire chaud pour couler sur le prochain chantier.

Mission aération

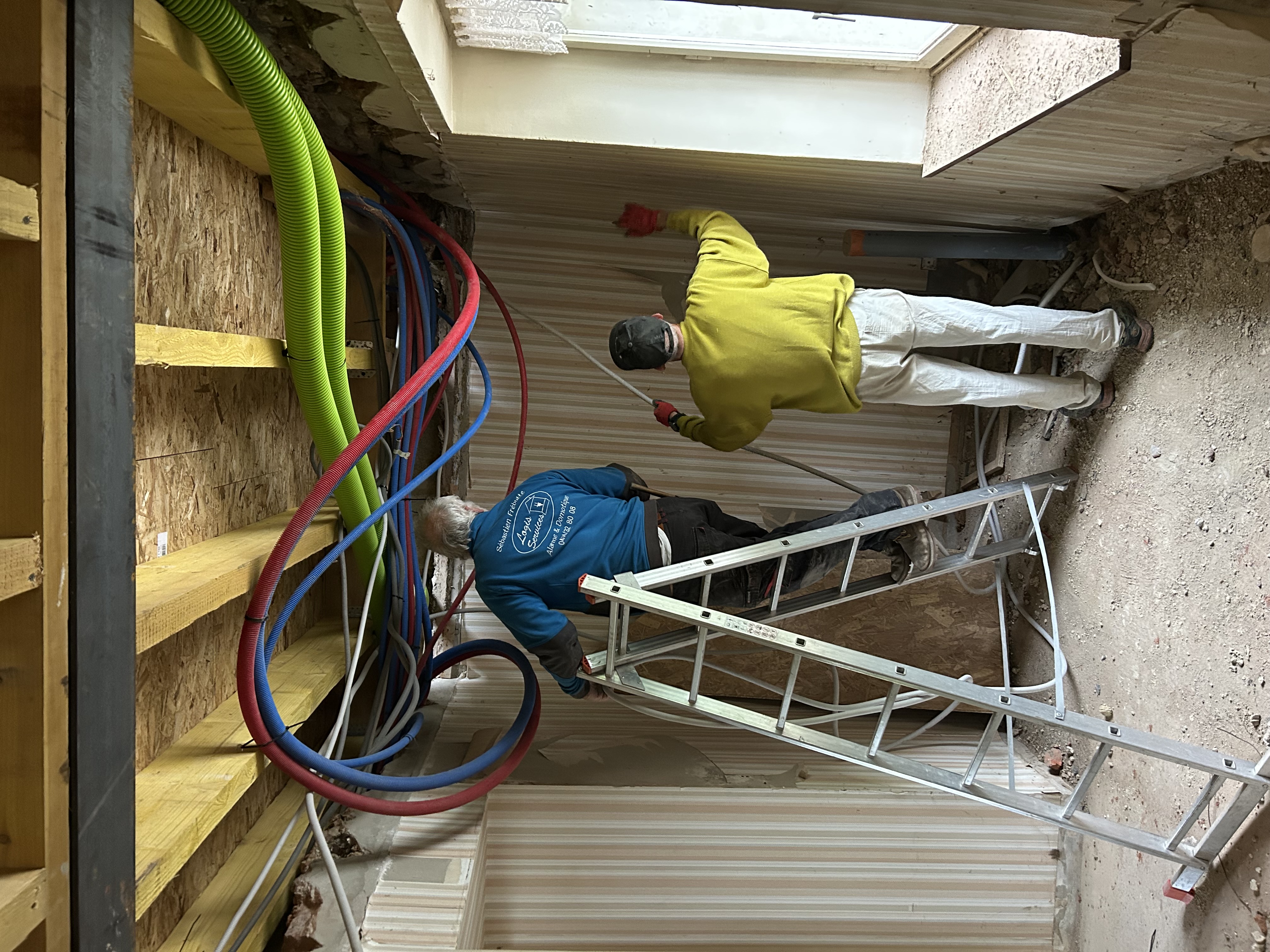

En prévision de l'humidité à venir ces prochaines heures, toutes les ouvertures non critiques sont mises à contribution. On ne pourra envisager de les fermer que dans 72 heures.

lundi 27 juillet 2026

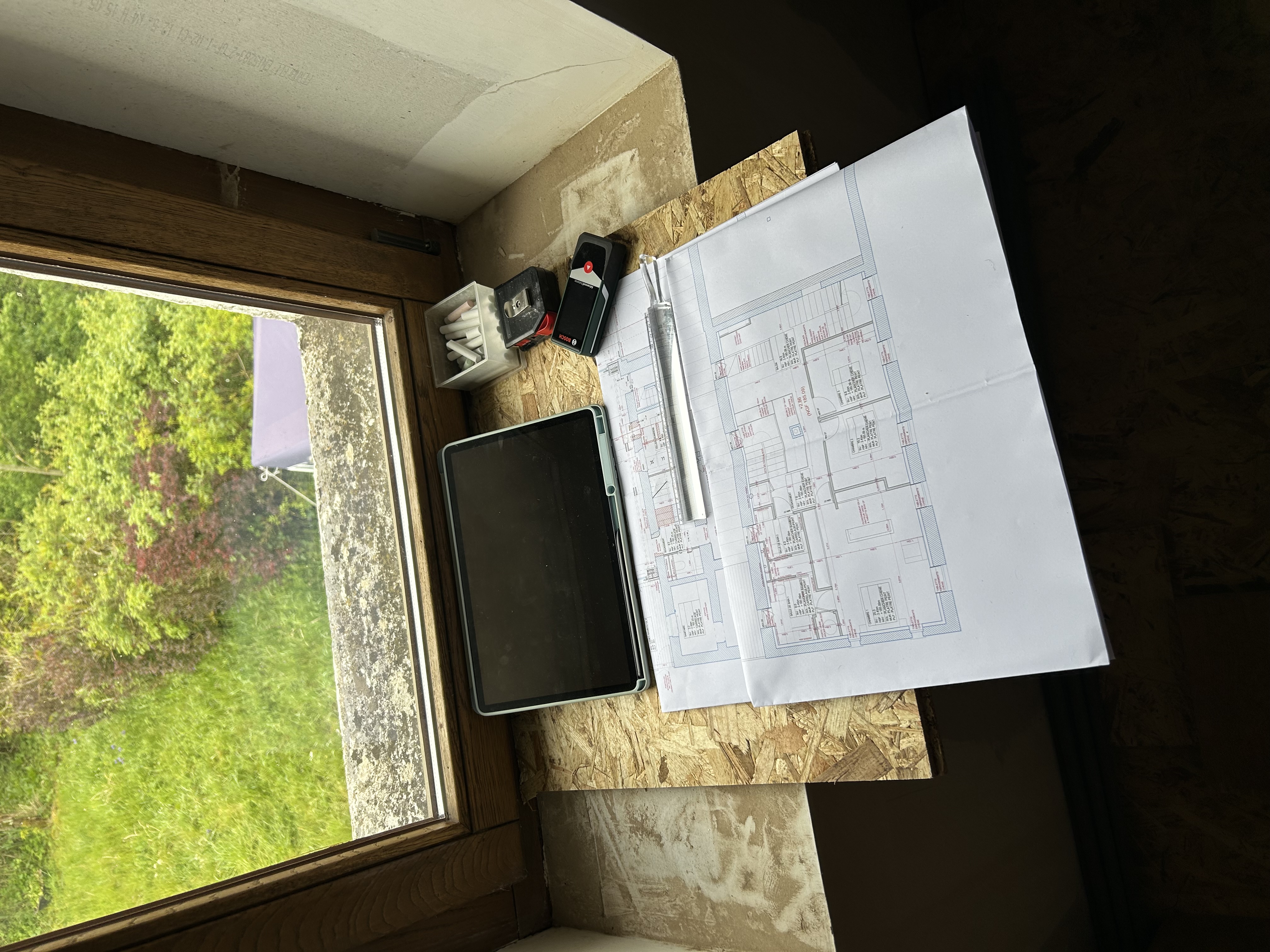

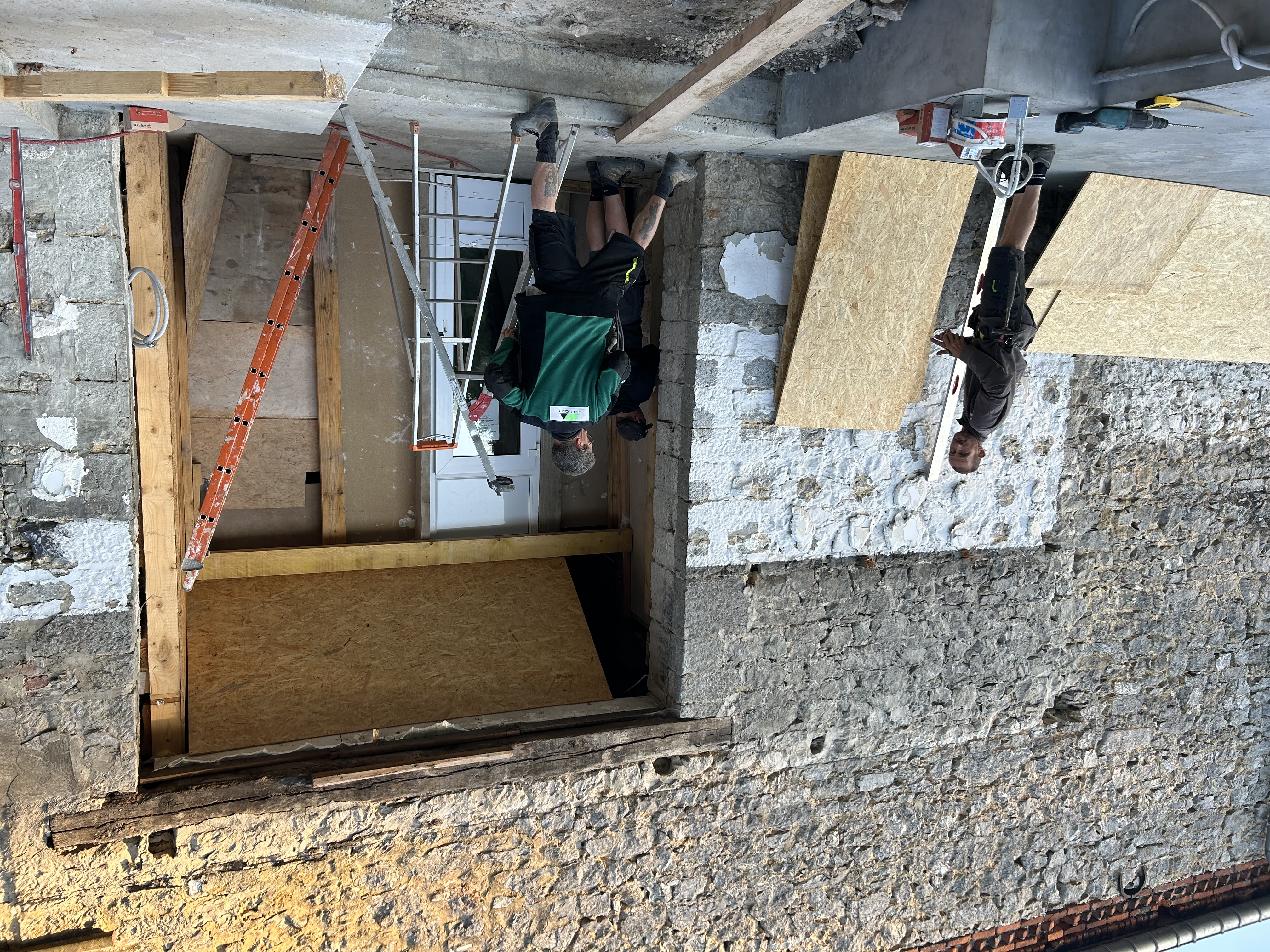

Aléas à l'agenda

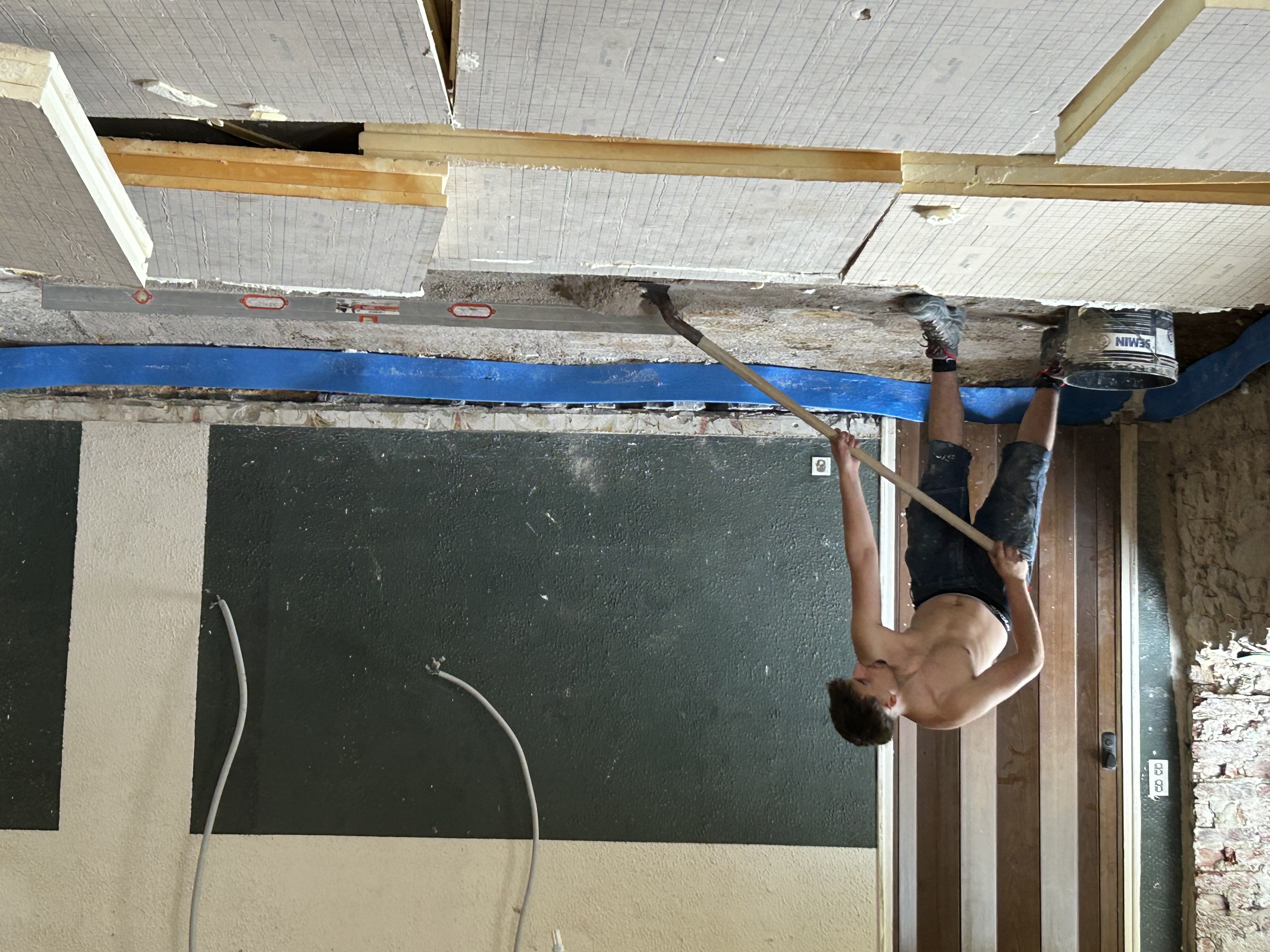

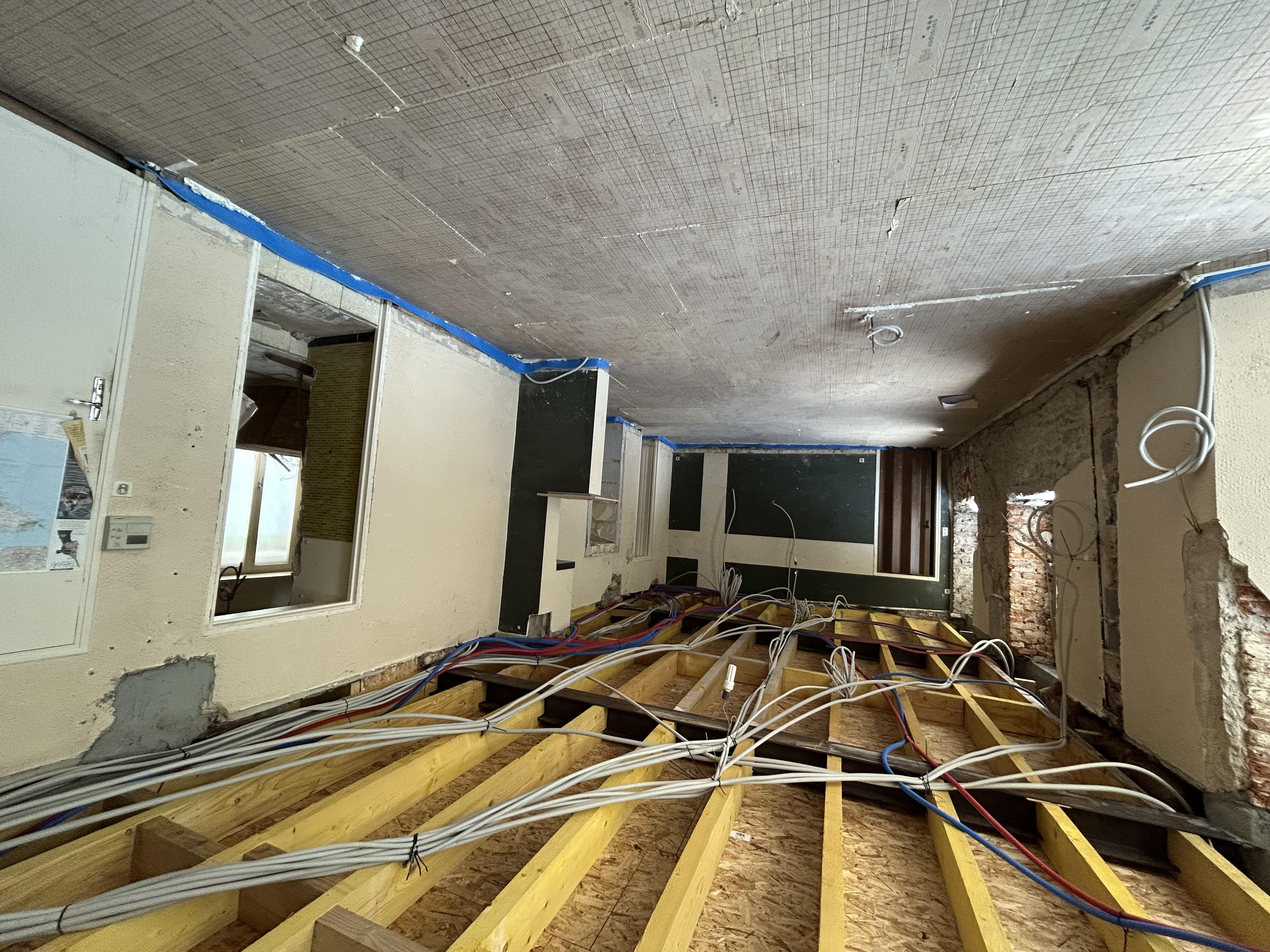

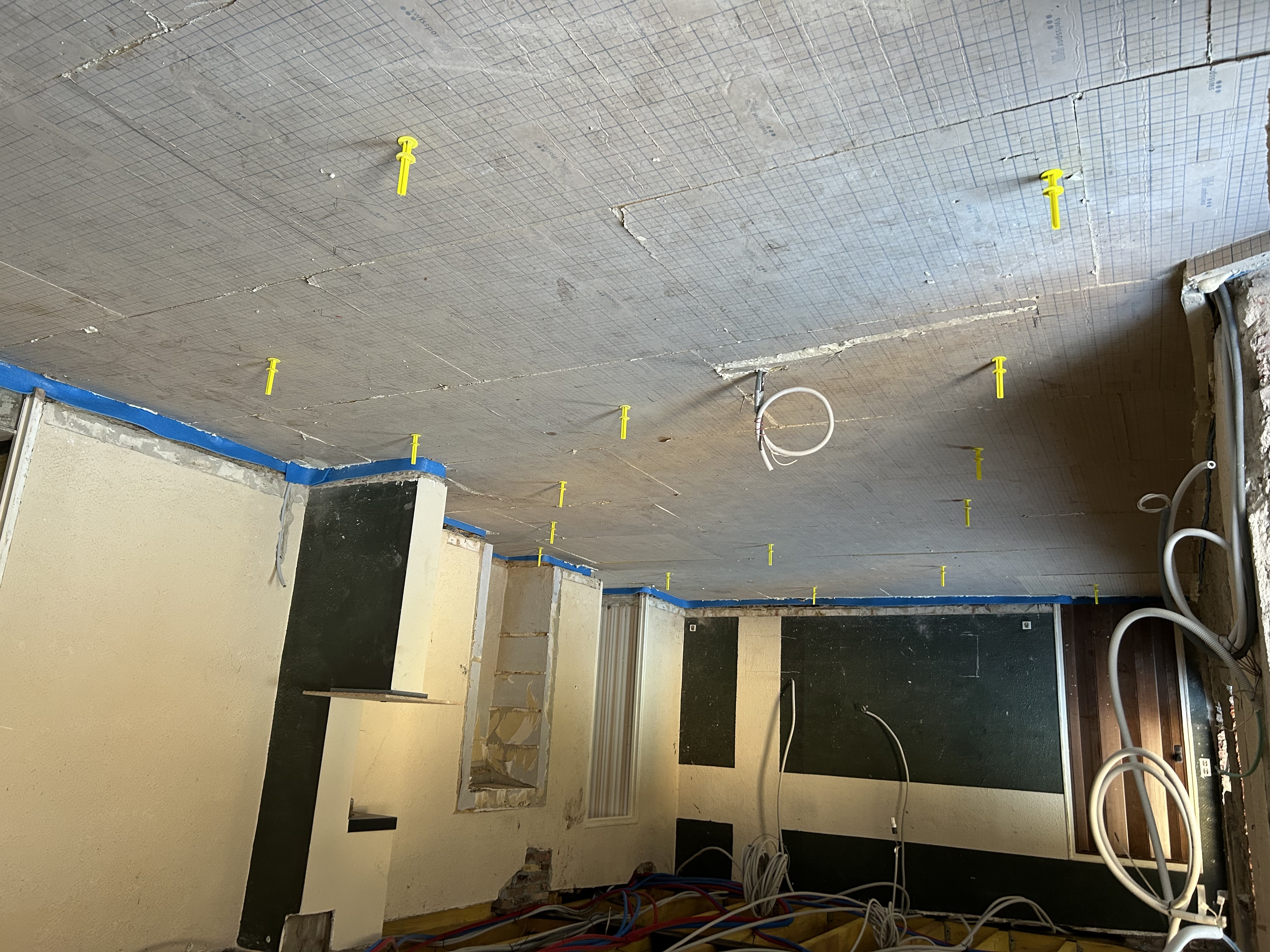

L'isolation est cette fois validée, le coulage de dalle est programmé, puis déprogrammé. Ouf enfin, c'est pour demain. Un des ouvriers se doit de reprendre tout les niveaux. Ici, on n'a plus droit à l'erreur.

vendredi 17 juillet 2026

Faire et défaire, c'est toujours travailler

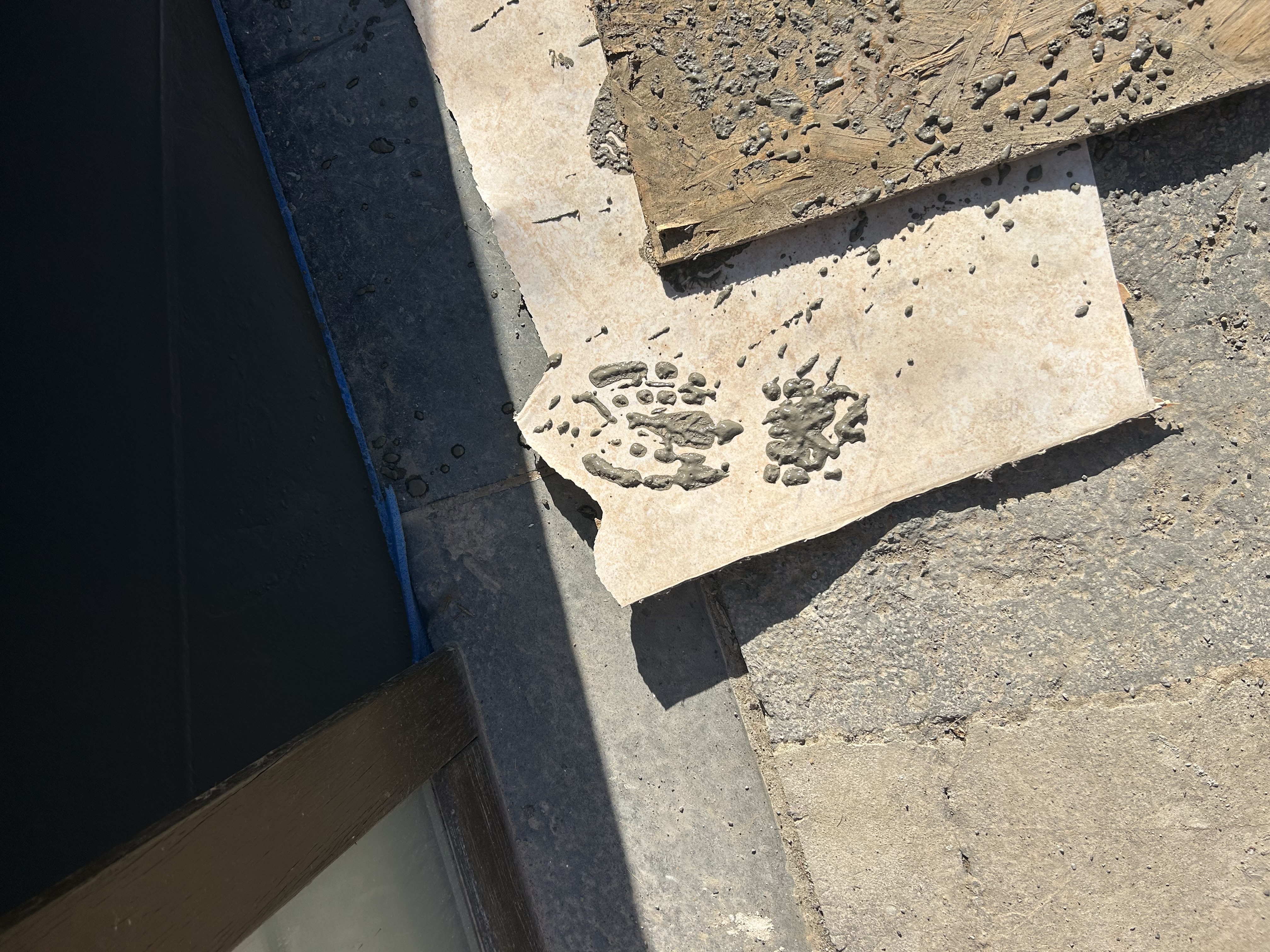

Voir le début l'histoire le 10 juillet. Coup de théâtre : l'architecte n'accorde pas son visa. Et l'entreprise le reconnaît, il manque 1,5 cm pour couler la chape et carreler. Il faut démonter et regratter. Et tout ça au finish un vendredi après-midi et carrément début de soirée. Dur, dur d'être maçons !

mercredi 15 juillet 2026

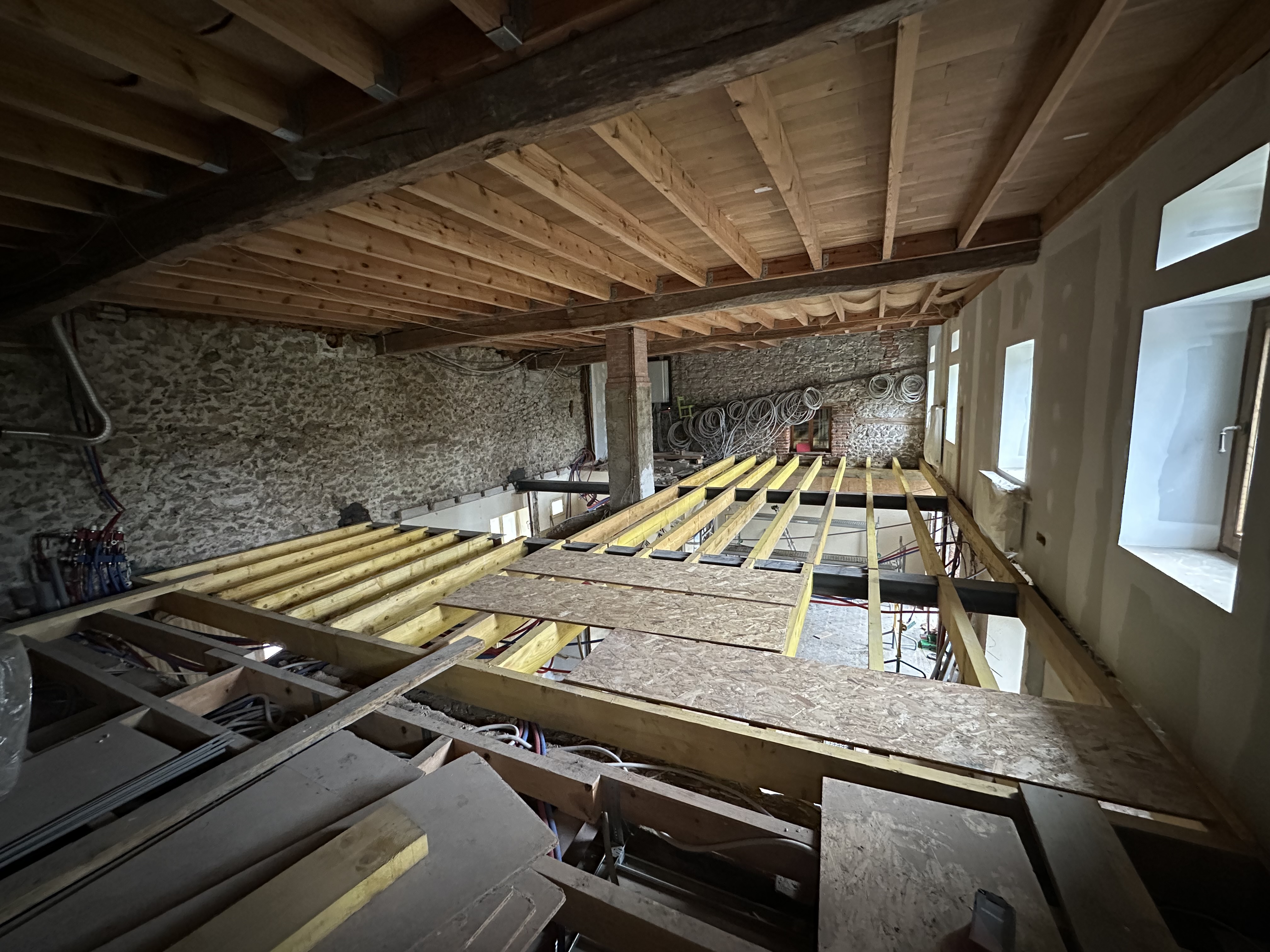

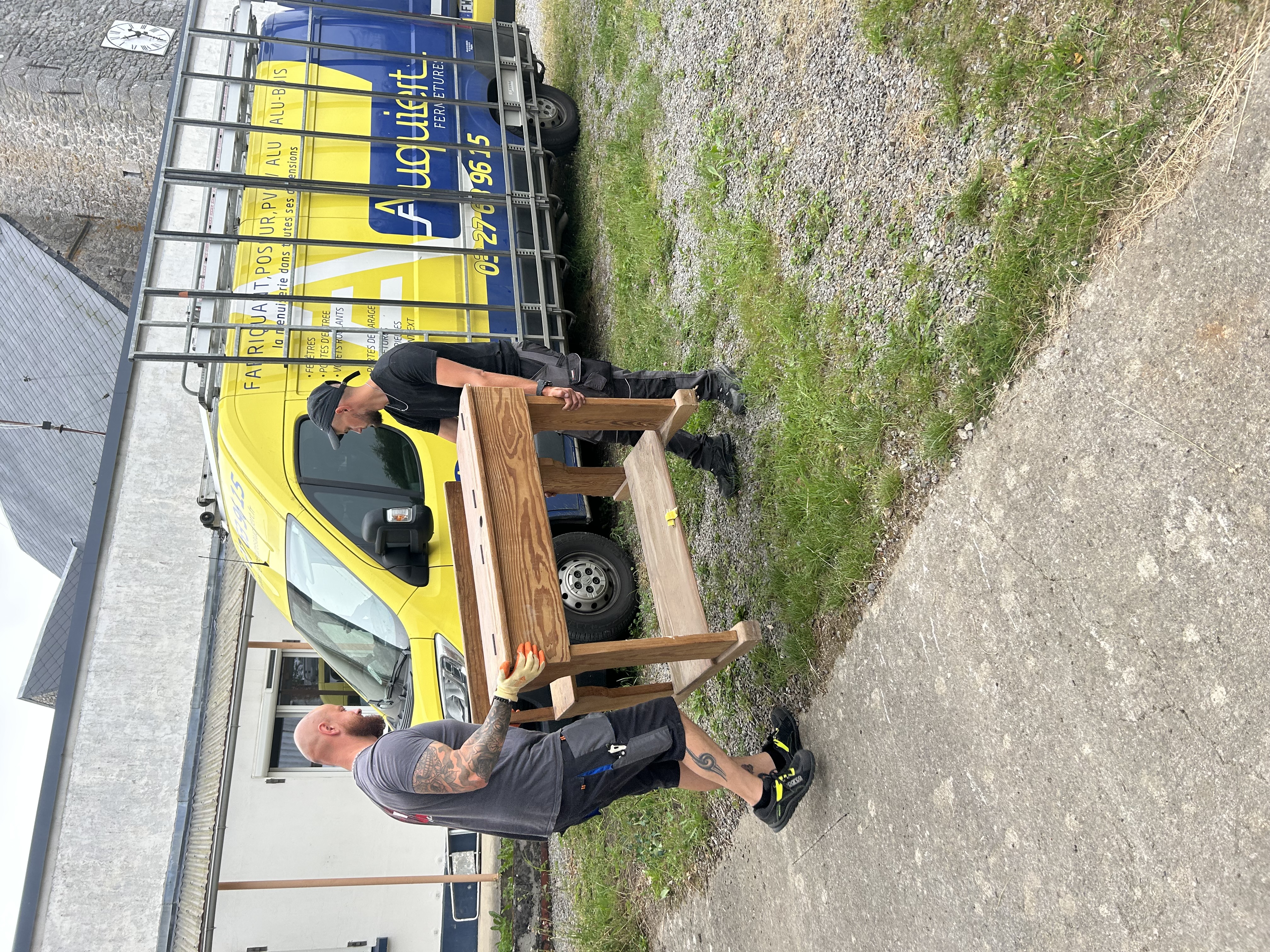

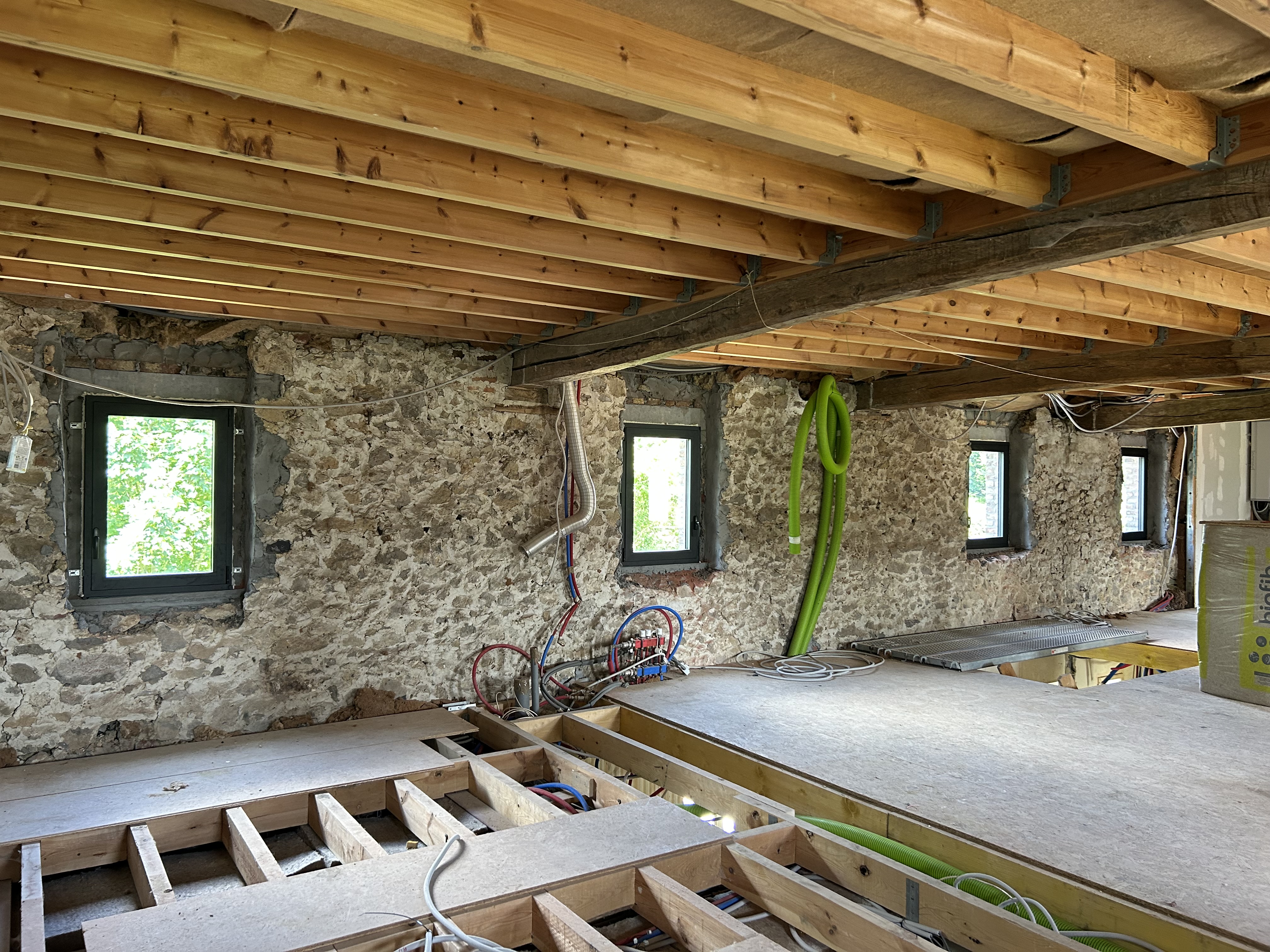

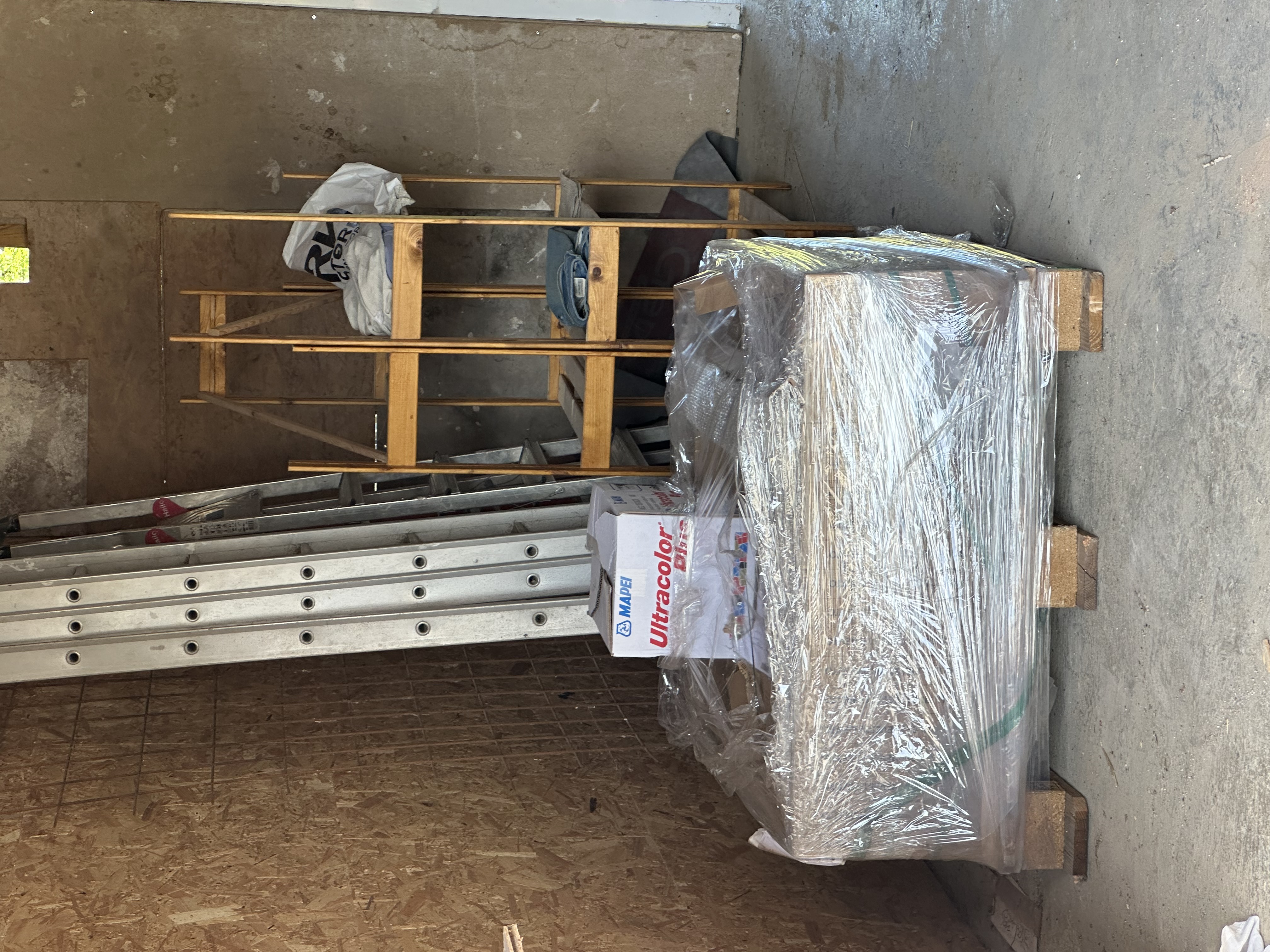

Livraison du parquet du 1er étage

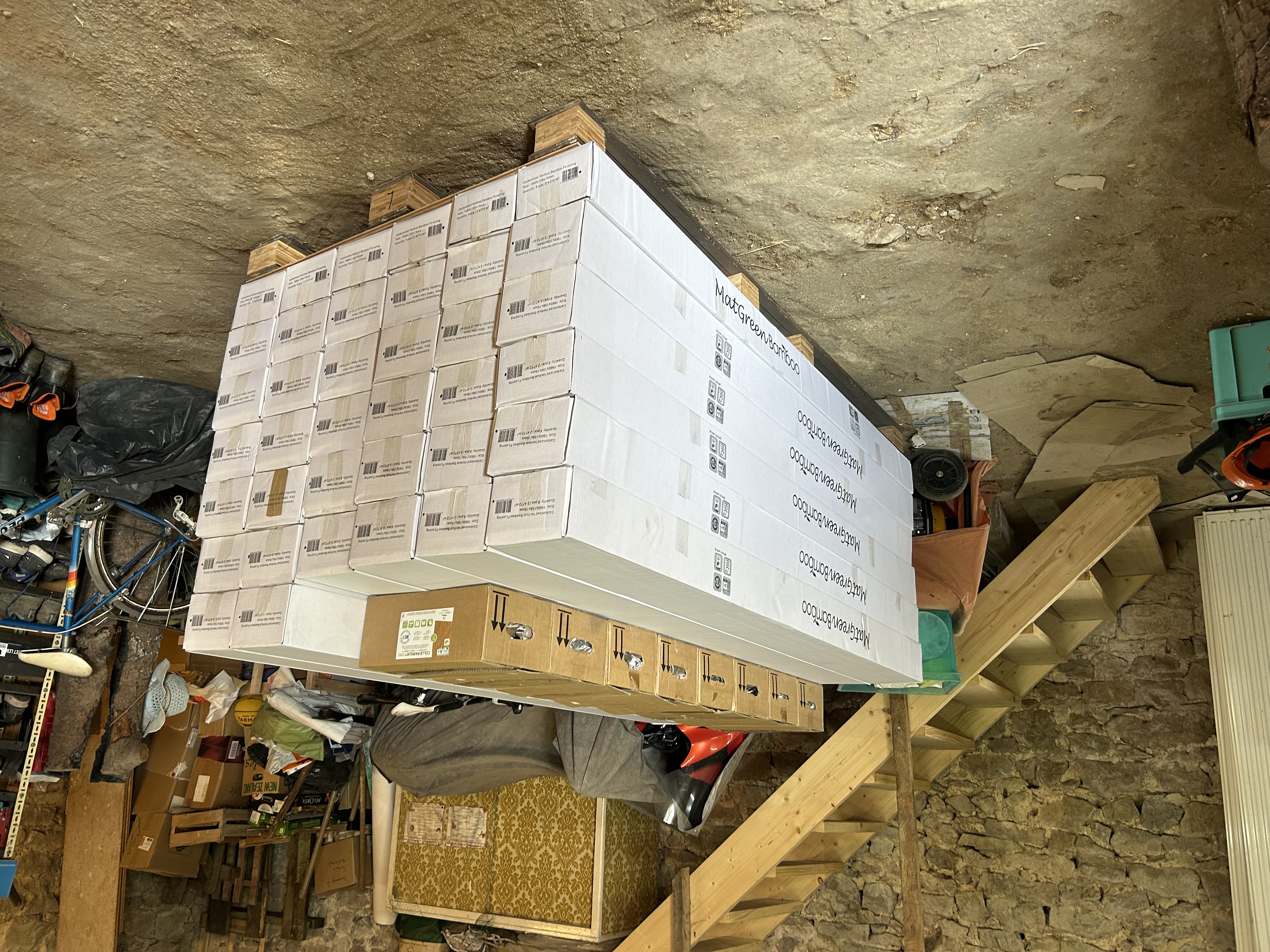

Une palette annoncée pour le 16 ou le 17 qui arrive le 15 quand nous ne sommes pas sur place, un livreur qui ne dispose pas de transpalette, ça offre du boulot et une anecdote pour les voisins et les hommes du chantier en cours sur la départementale en contre-bas. Merci à eux.

A notre arrivée en après-midi, il s'agit de transférer le tout dans la grange. A 29 kilos le paquet de lames, autant être à deux pour le job. Une gestion en deux temps.

Sol du "ré" ?

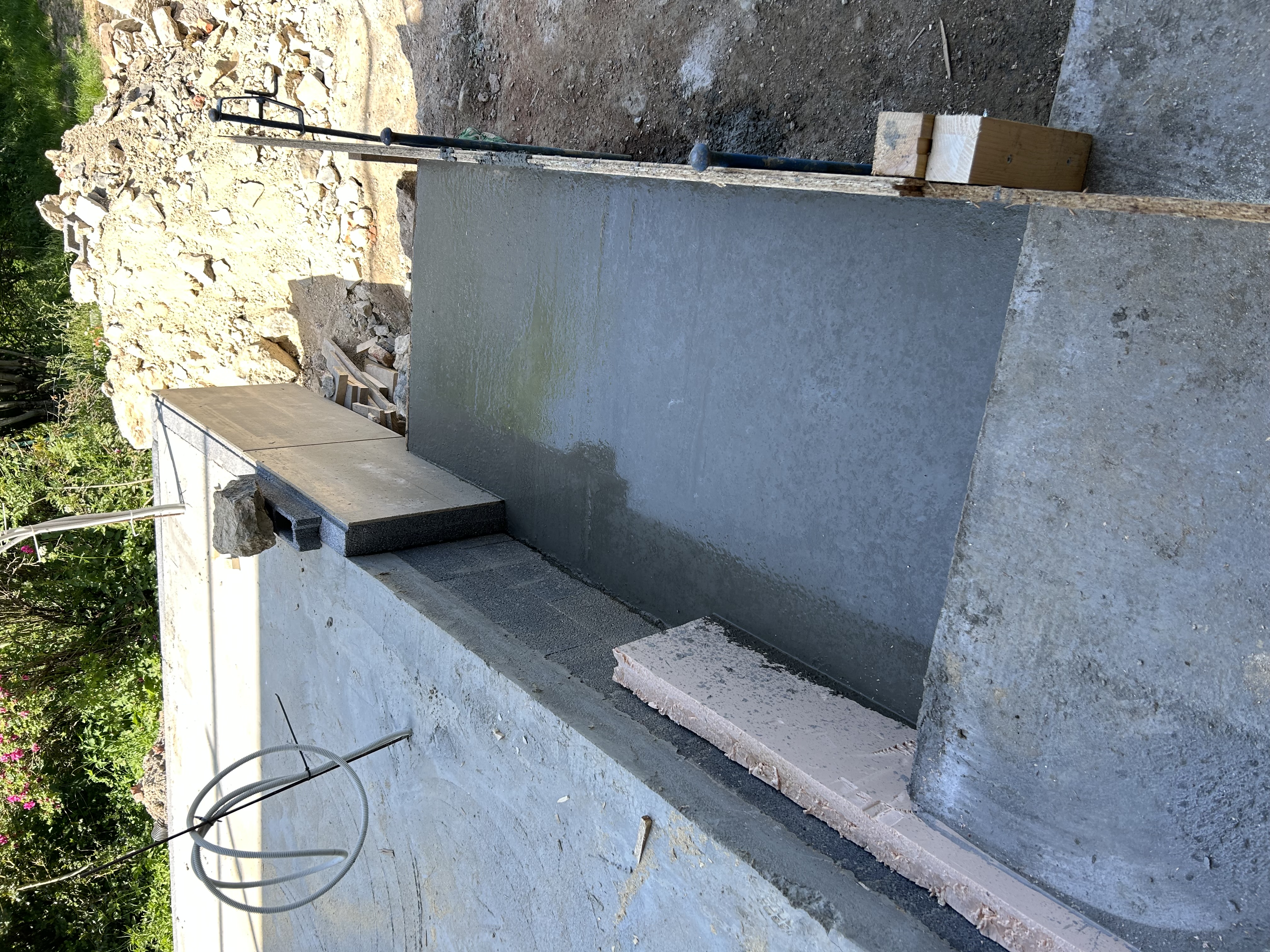

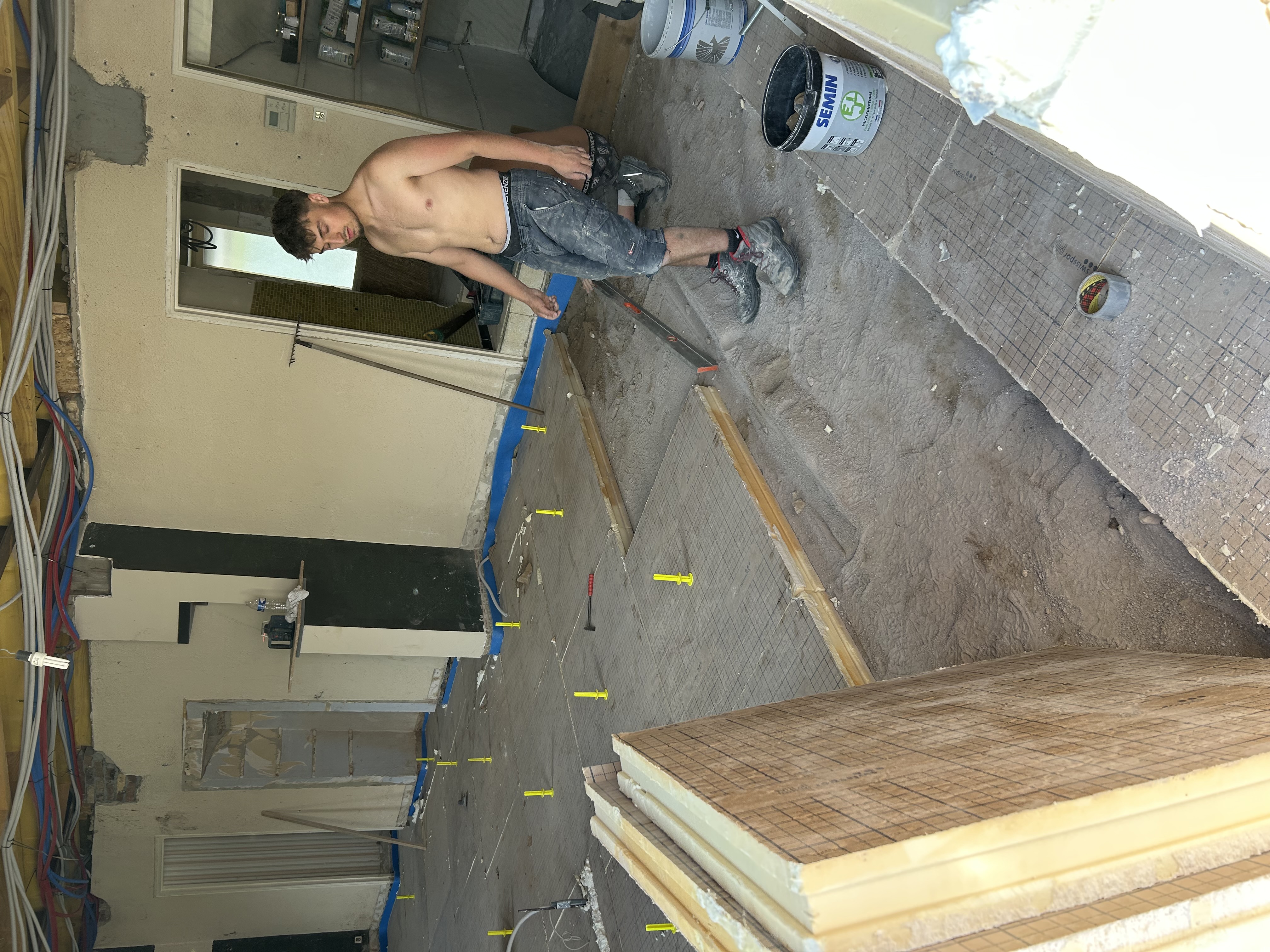

L'isolation du sol du rez..., on espère que ce sera la clé du confort à venir.

Le fond de forme arrive sous un mode particulièrement volatil vu la météo.

Ce n'est pas l'isolant qu'on préfère mais ça avance vite.

Le week-end est là, le job est fait. Enfin, c'est ce que l'on croit ... A suivre

jeudi 9 juillet 2026

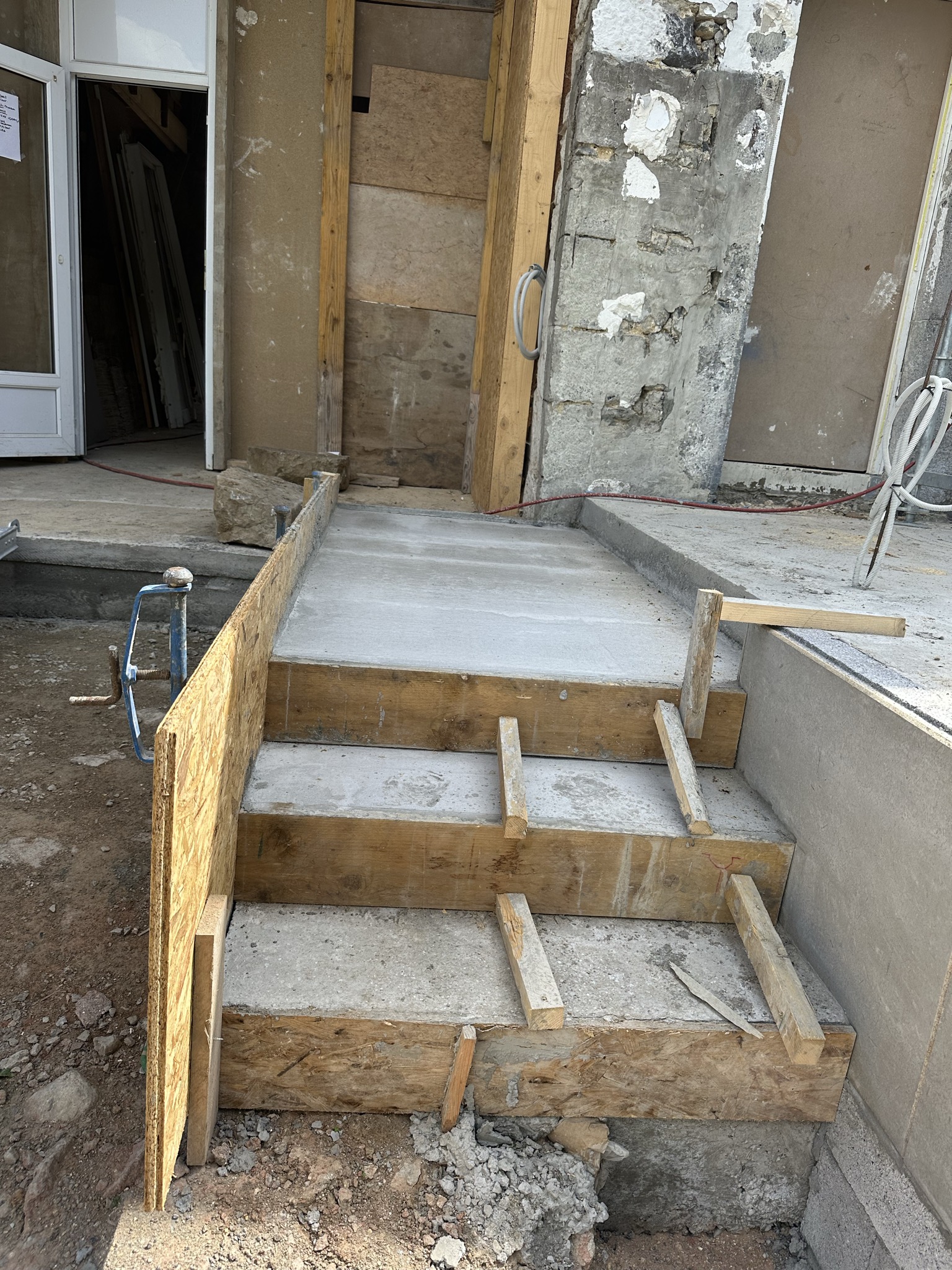

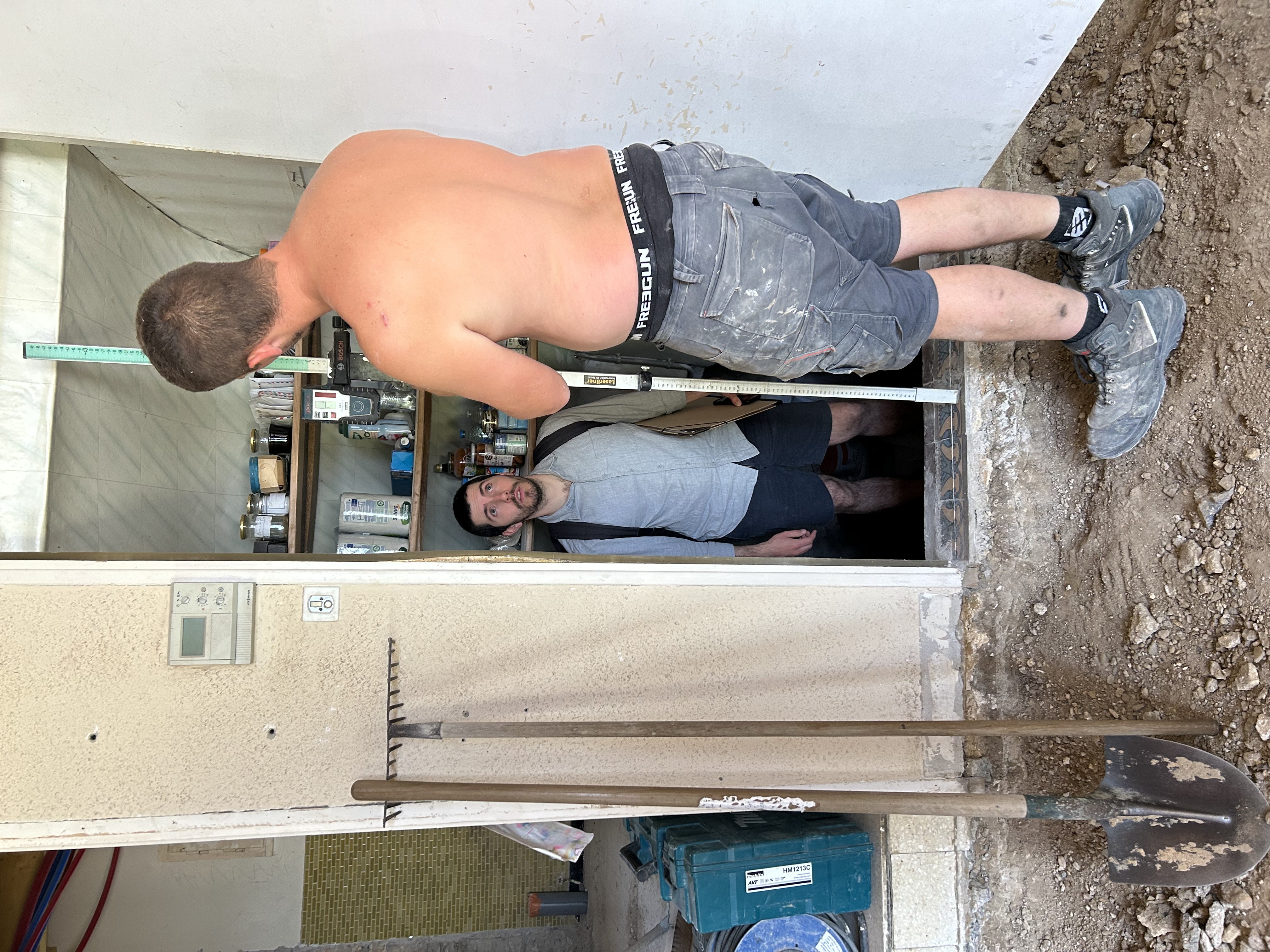

Une marche ou pas de marche, c’est la question … récurrente

Un des objectifs essentiels du chantier est une circulation fluide et confortable (limite PMR). Ce n’est pas gagné à tous les coups.

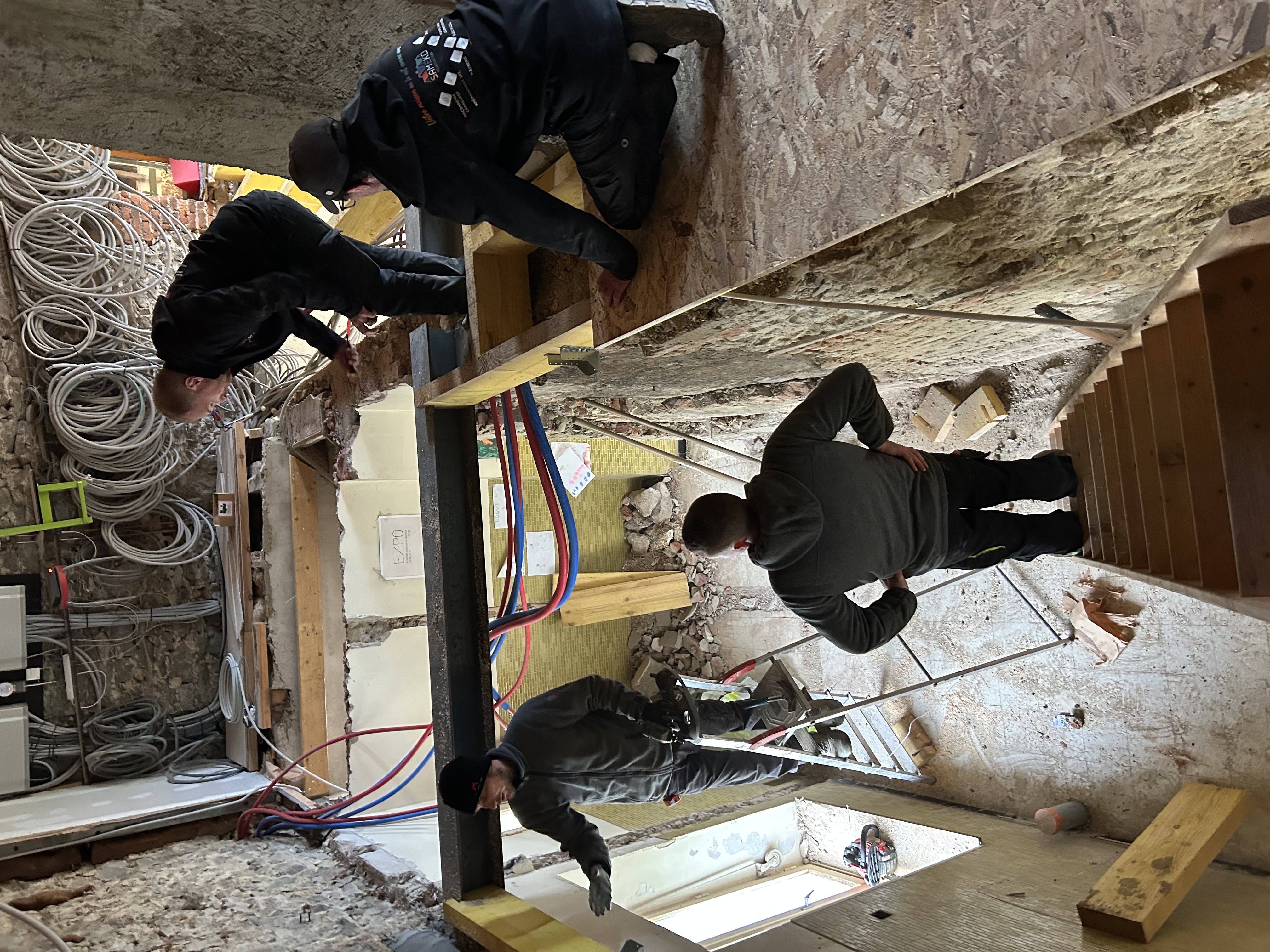

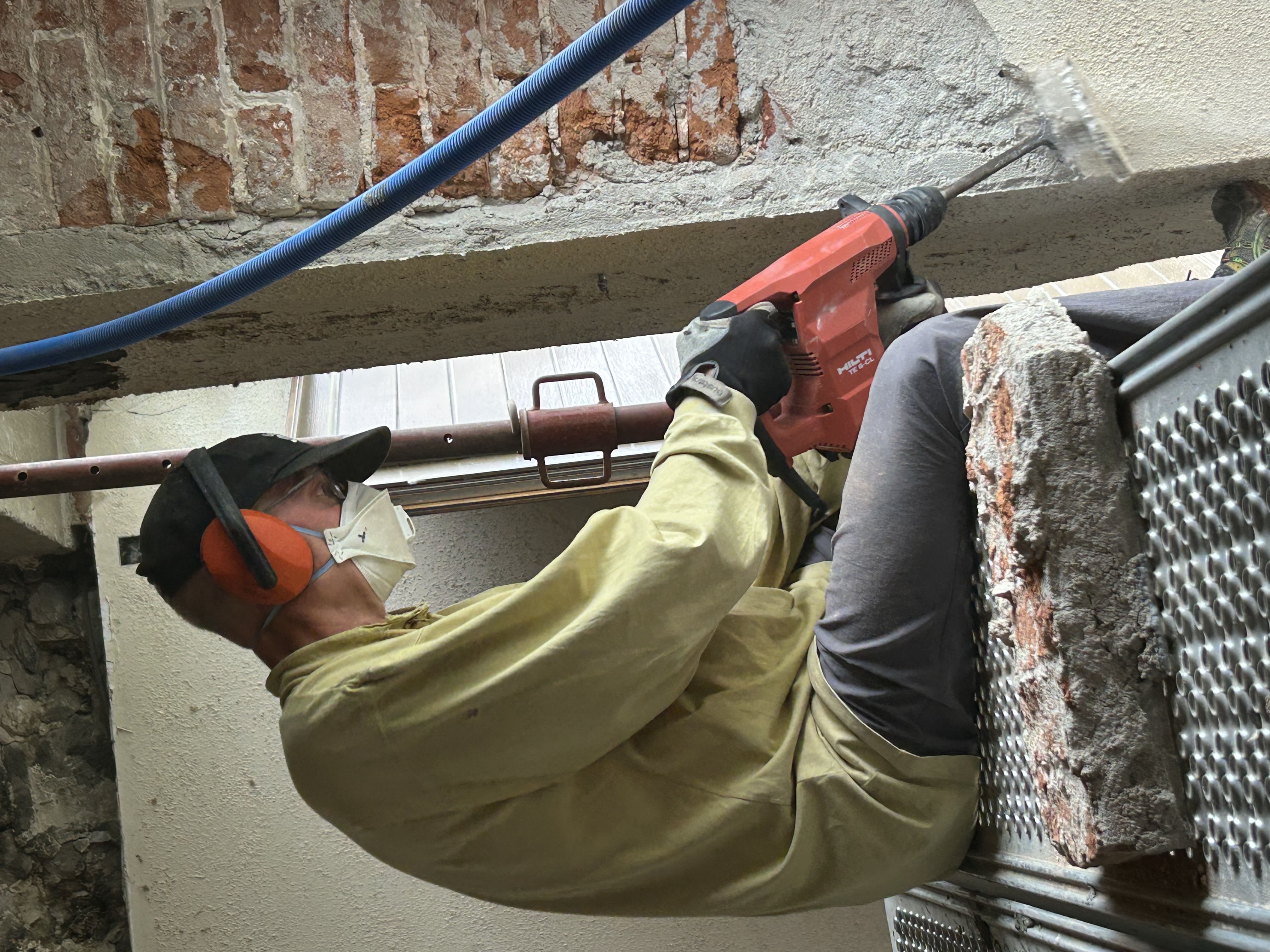

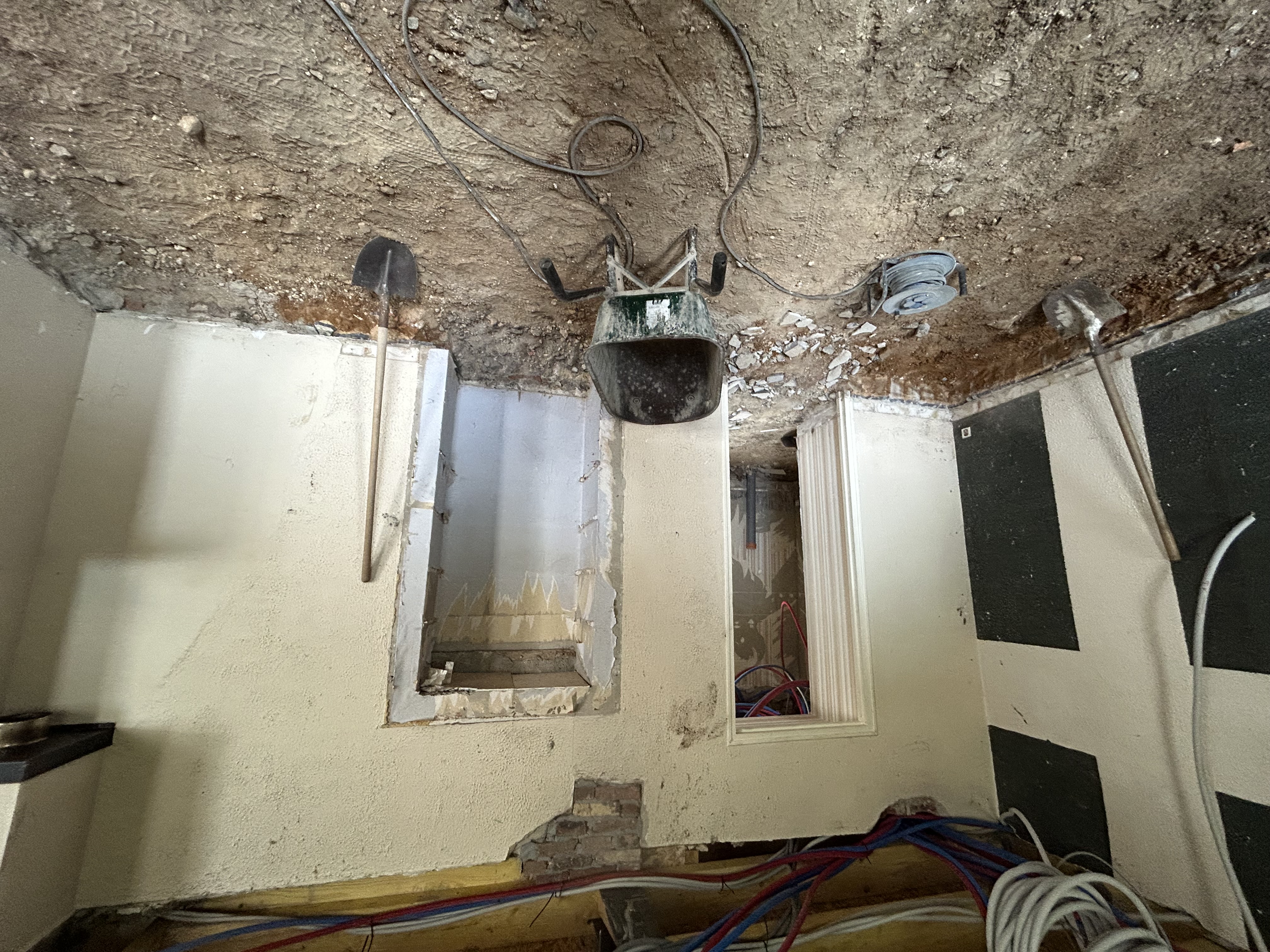

L’accès à la cave présentera un ressaut casse-gueule après finalisation. Le faire sauter, c’est créer un jour « énorme » sous la porte. Cette fois, architecte et ouvrier débattent. On s’accorde sur allongement de la porte par bricolage.

mercredi 8 juillet 2026

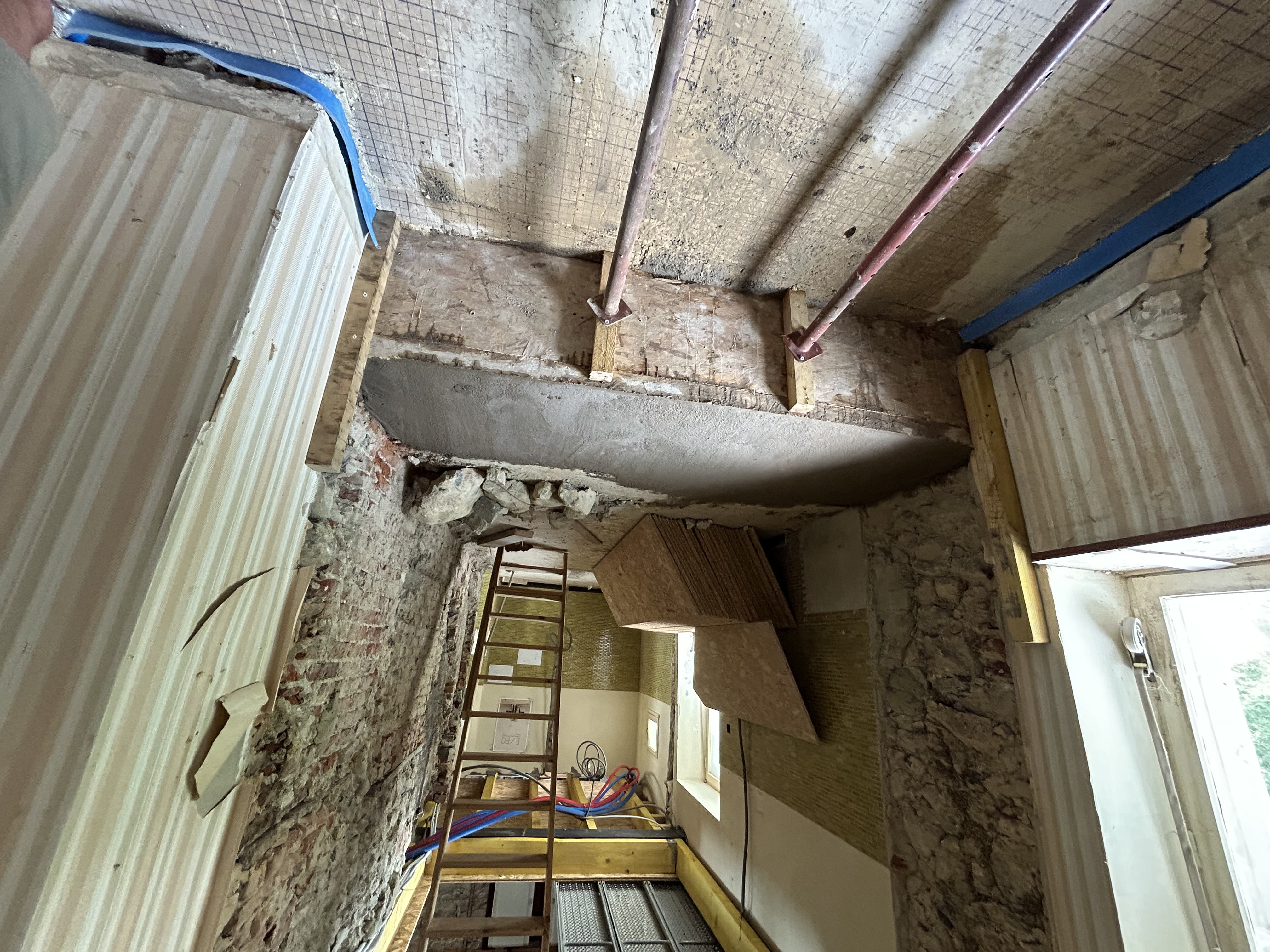

En rouge et bleu

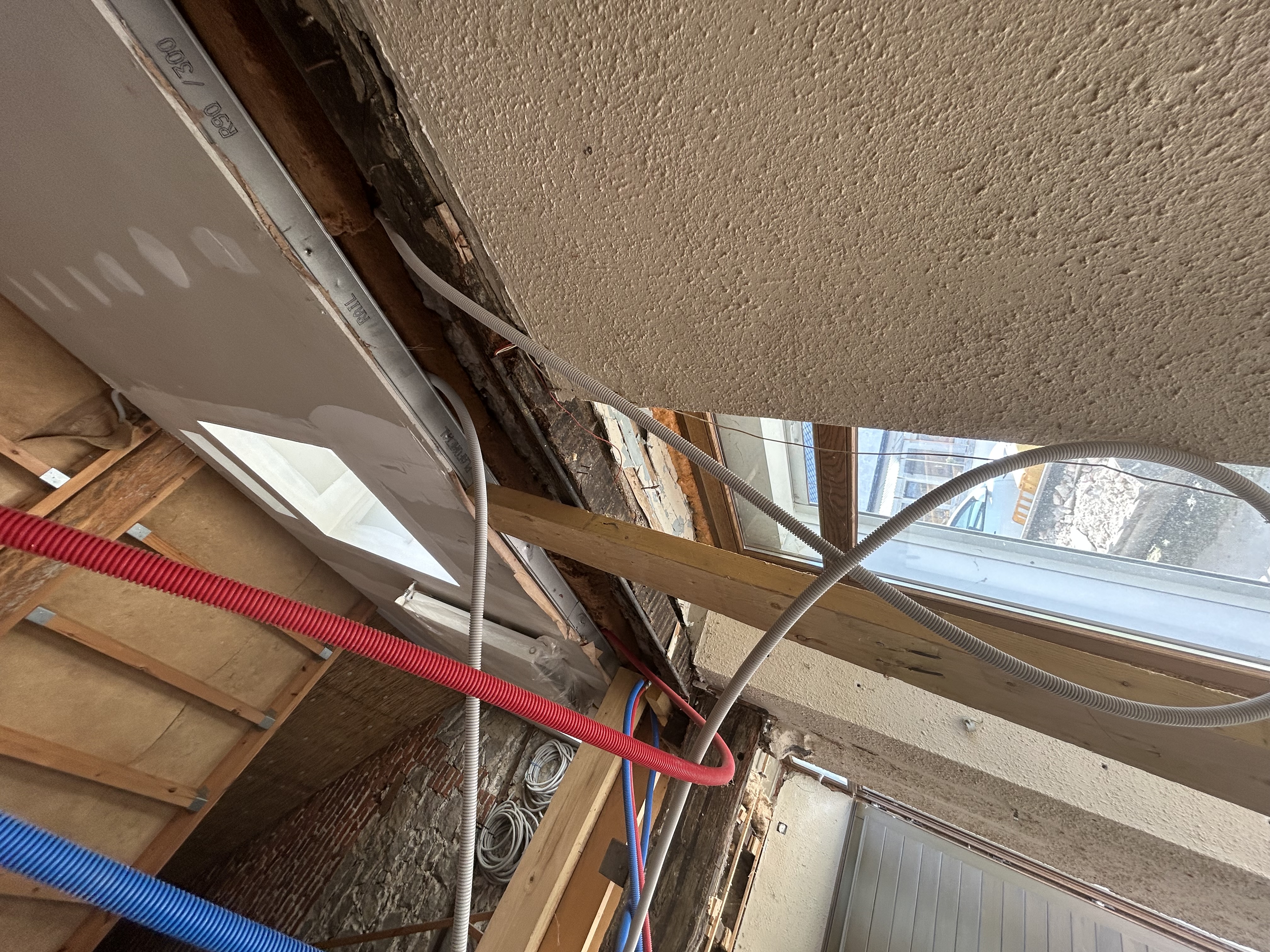

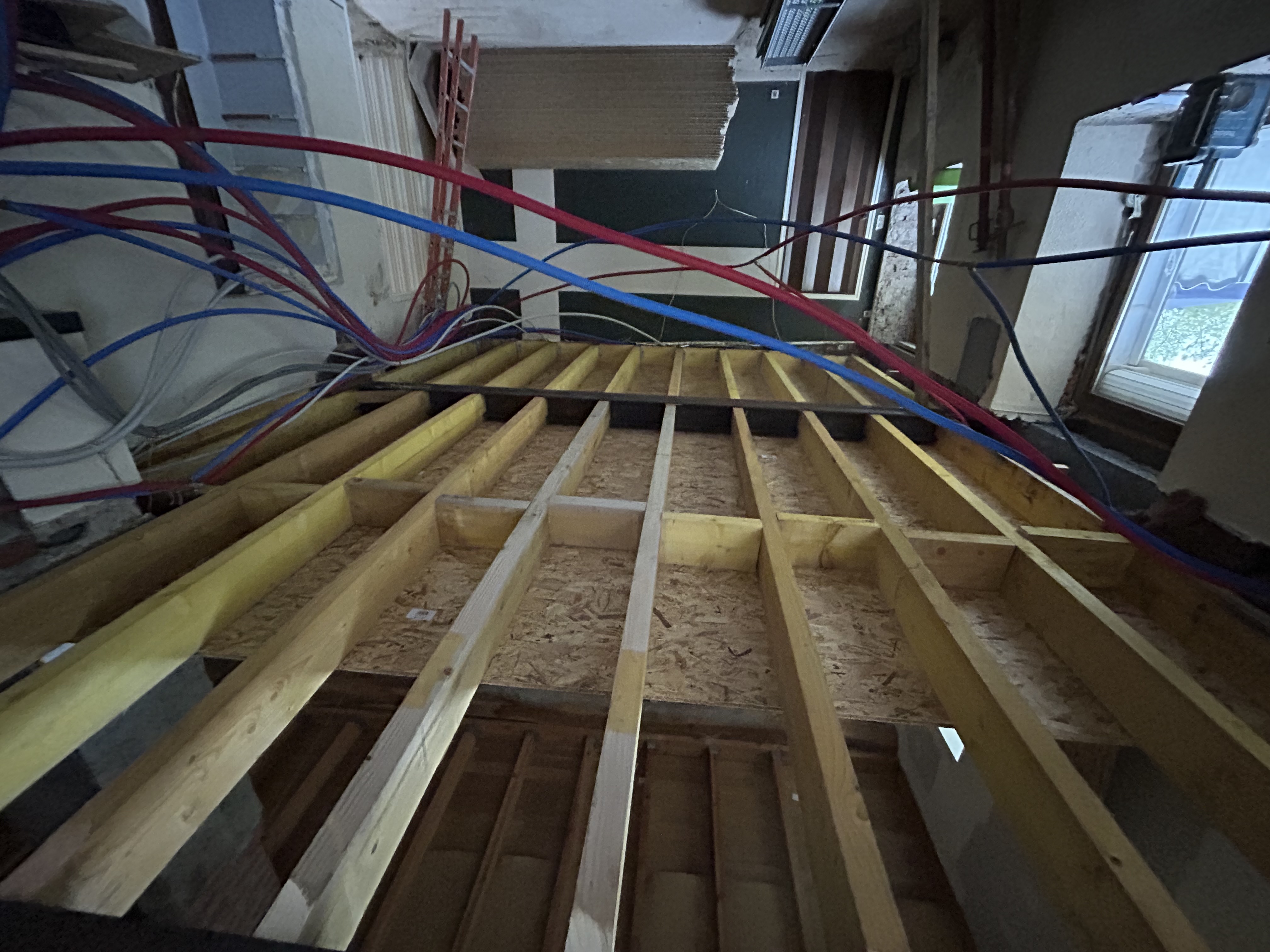

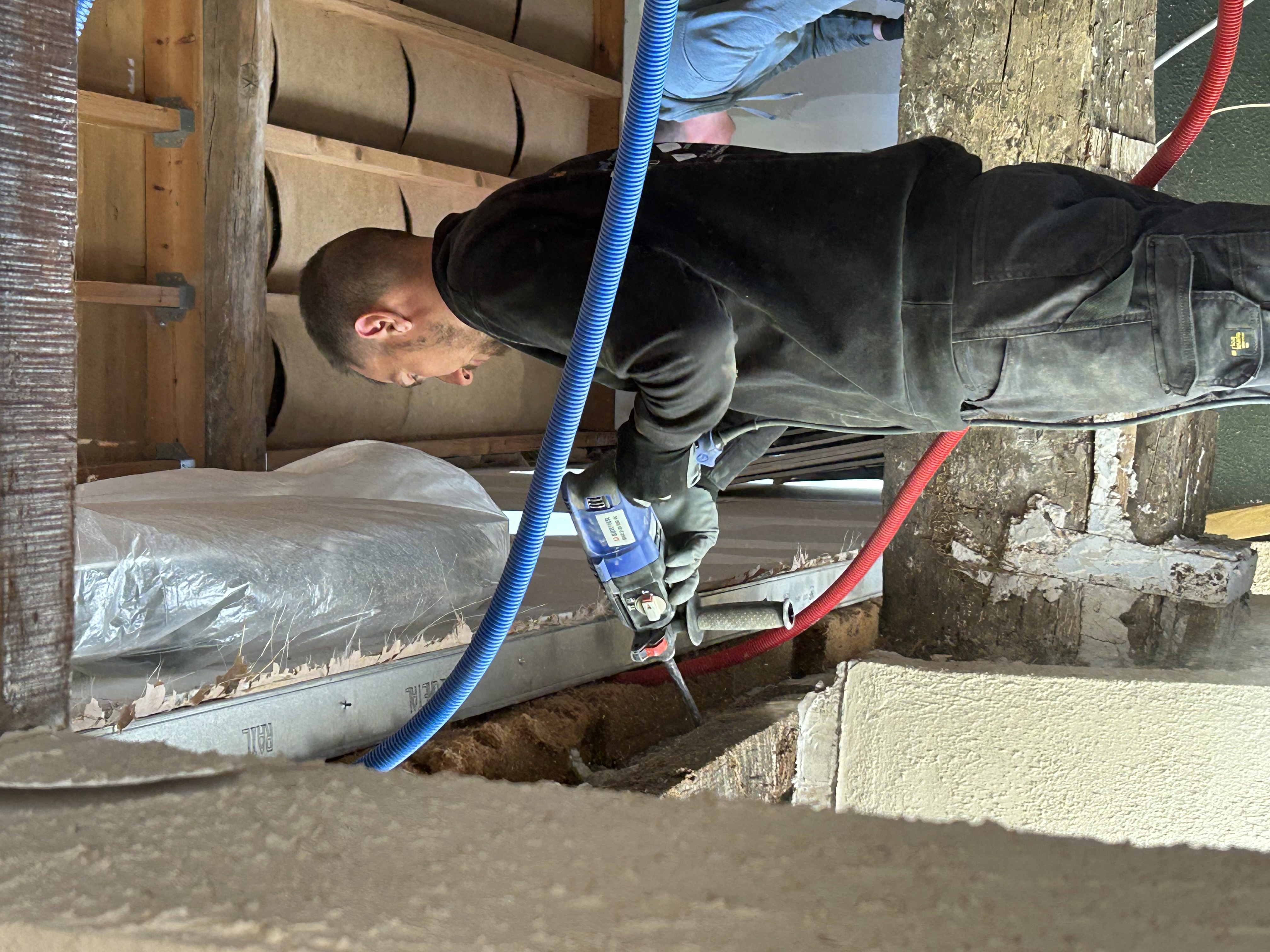

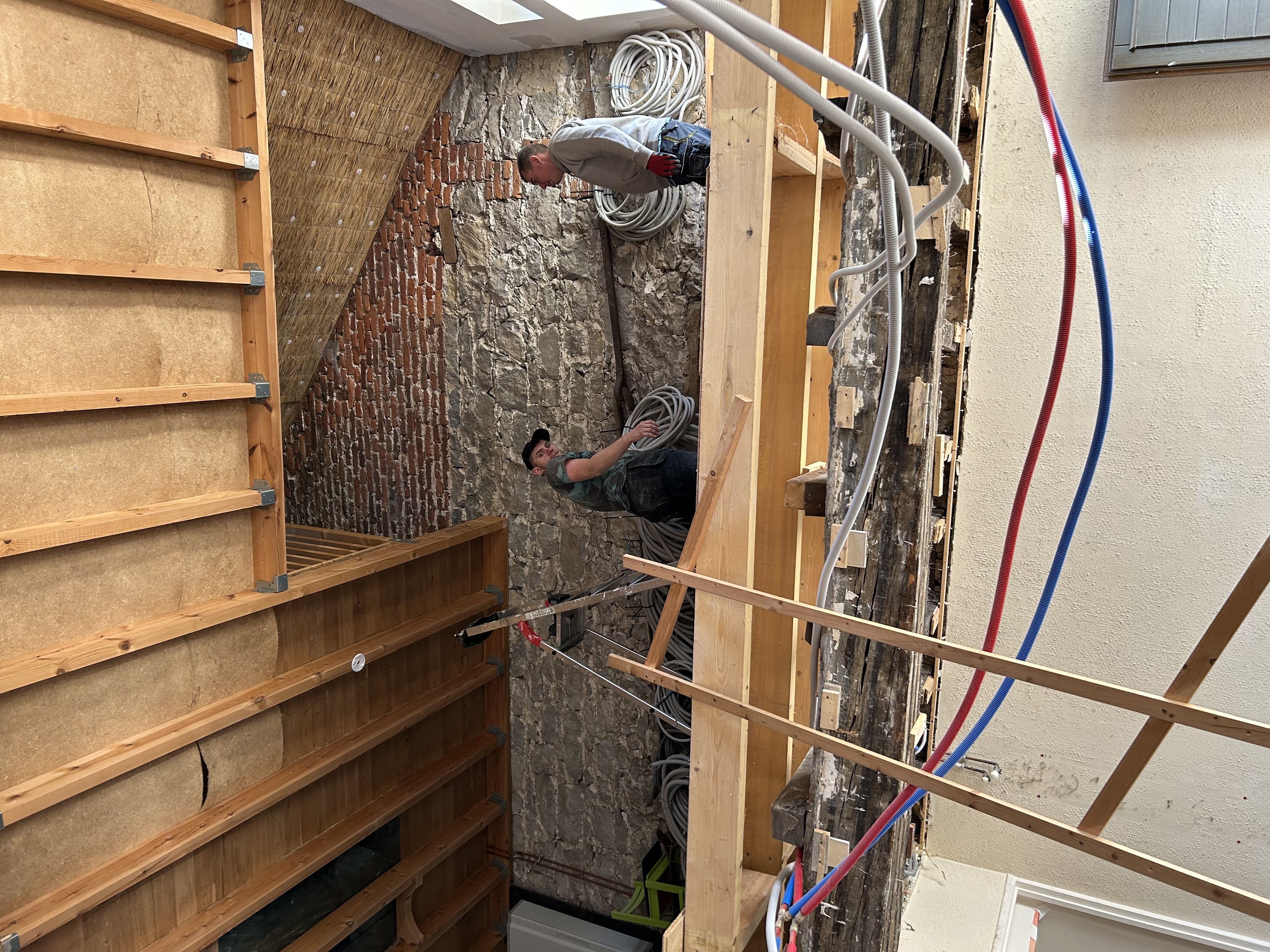

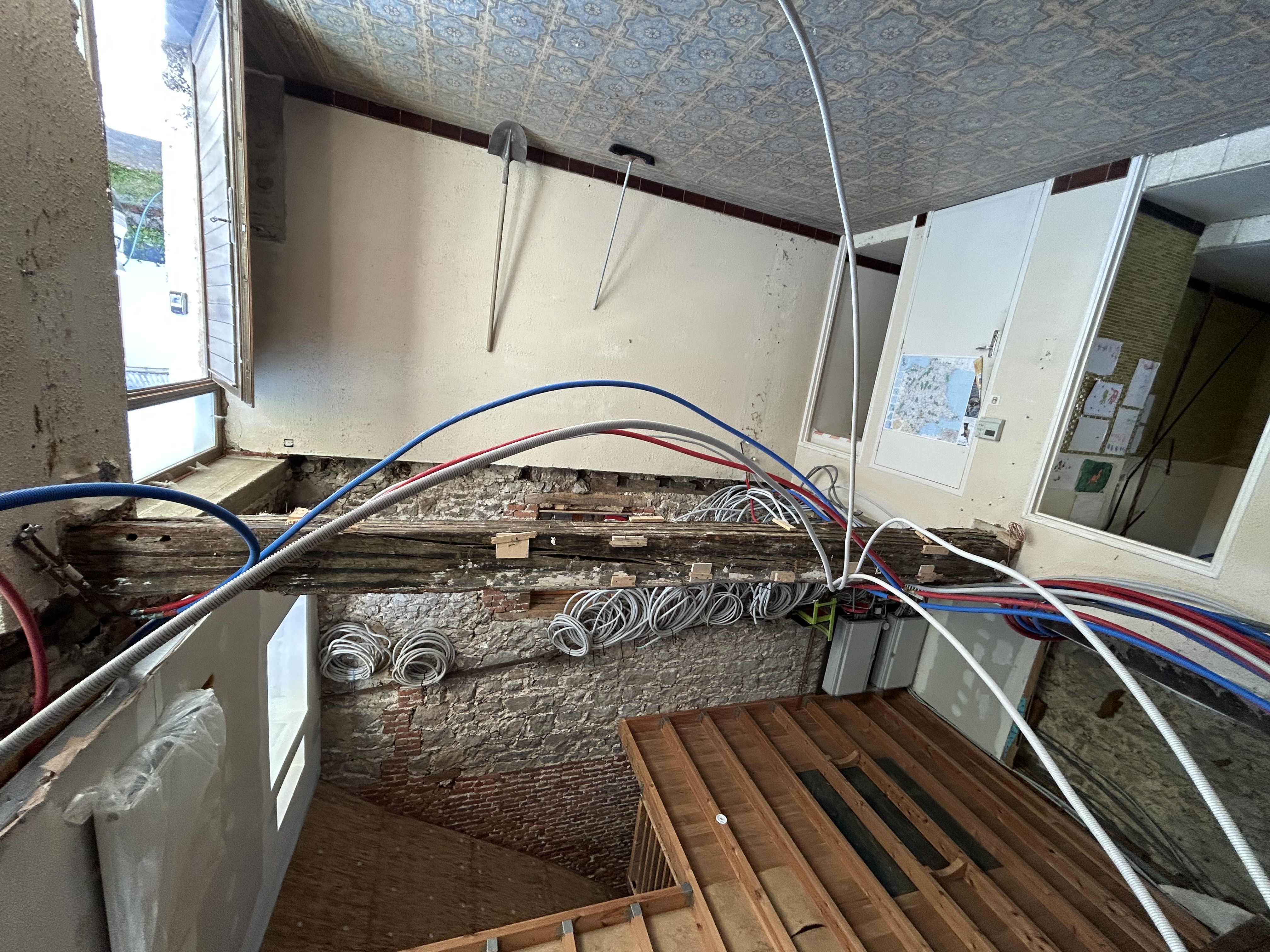

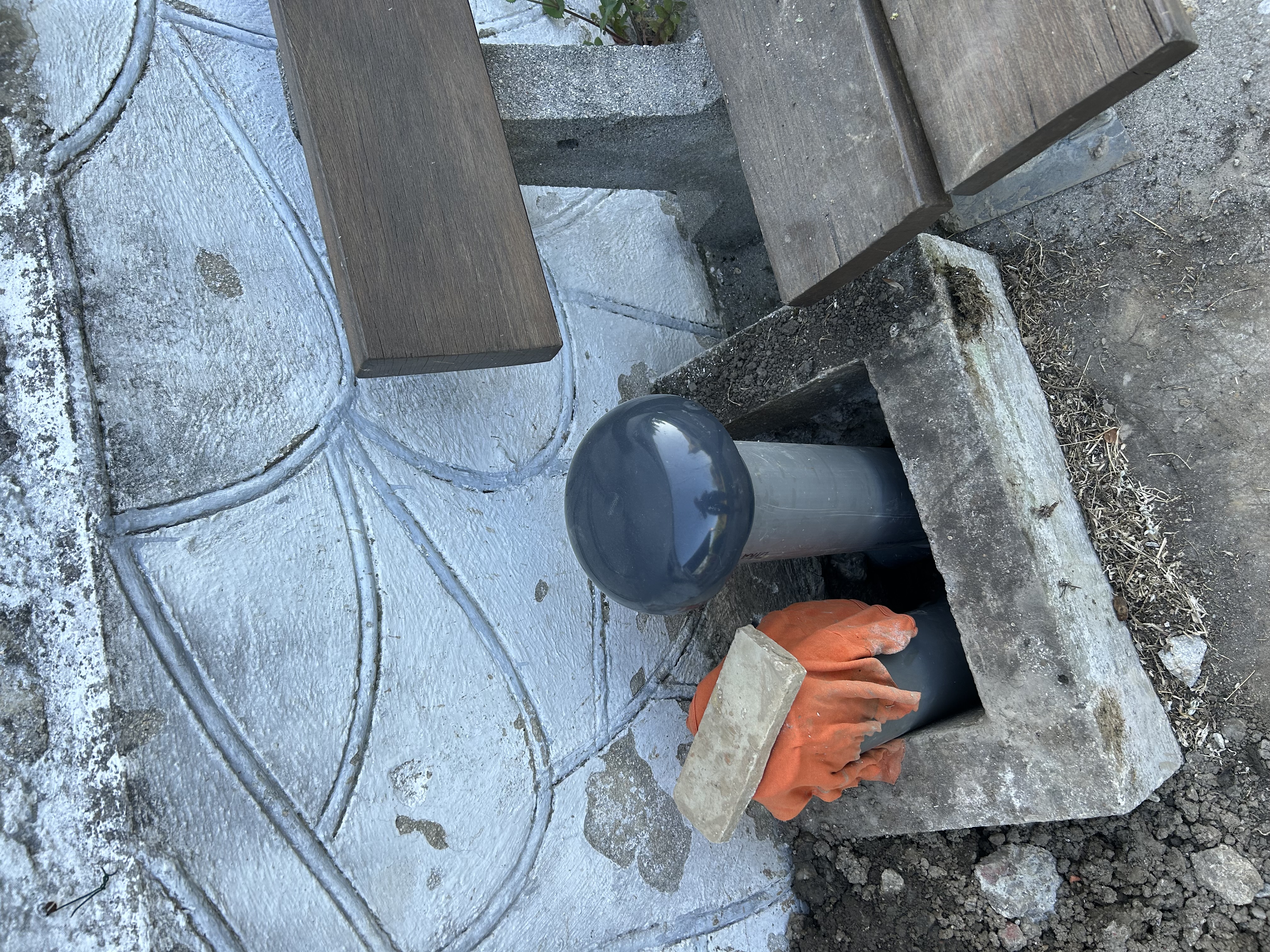

Intervention ponctuelle du plombier pour déplacer et compléter la nourrice originelle (2012).

Au bonheur des pommes

Du moins, on l'espère ...

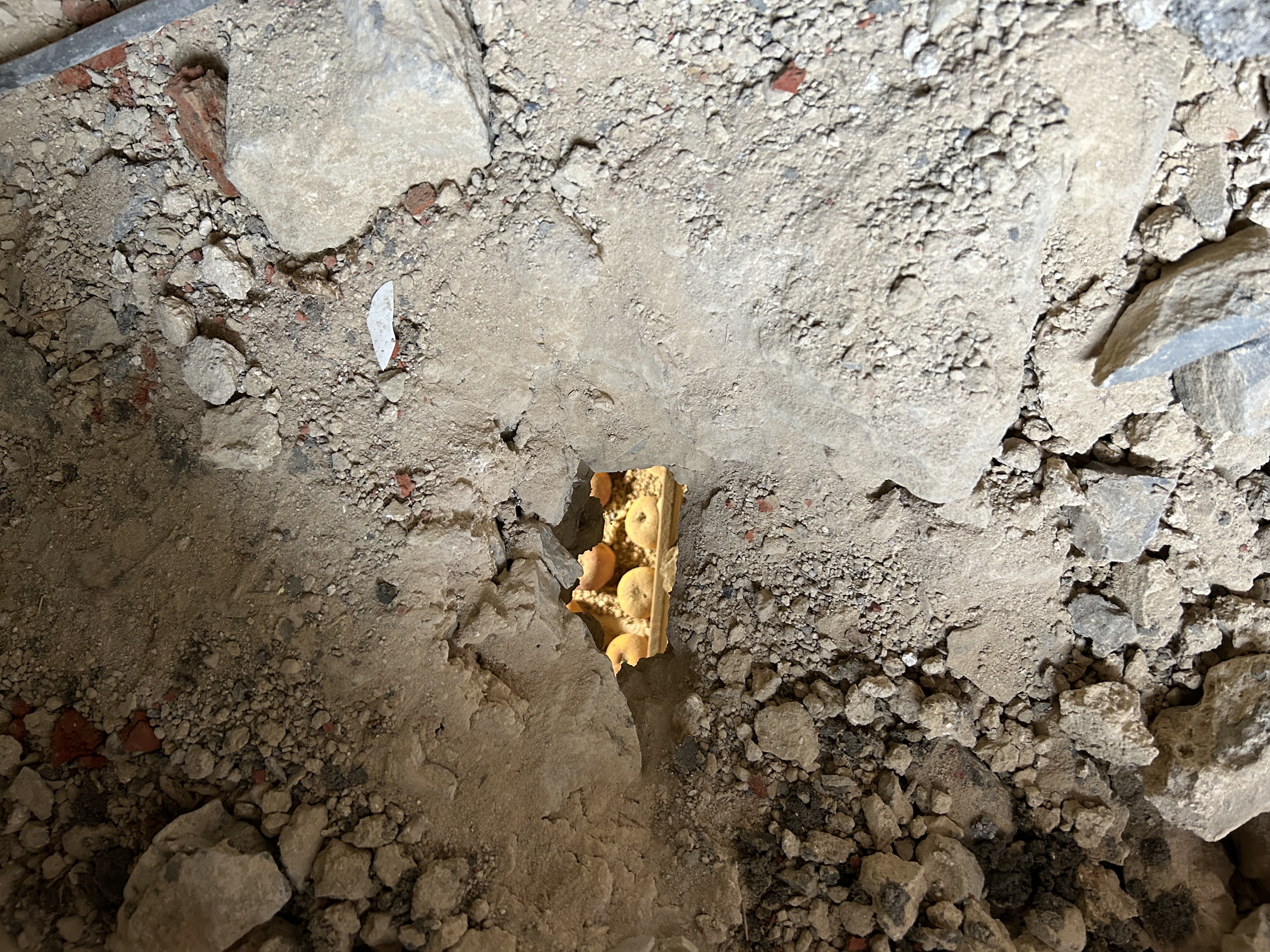

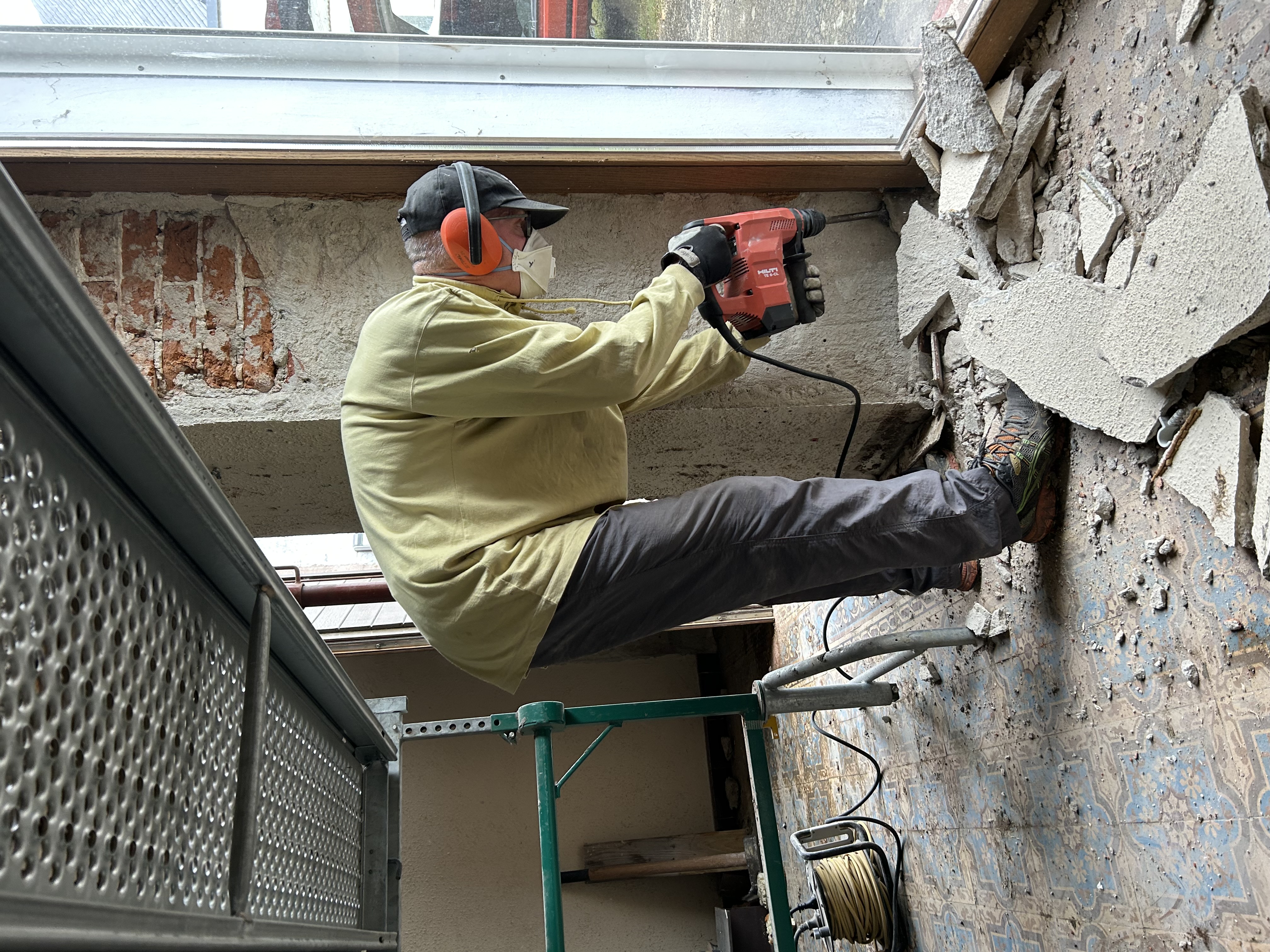

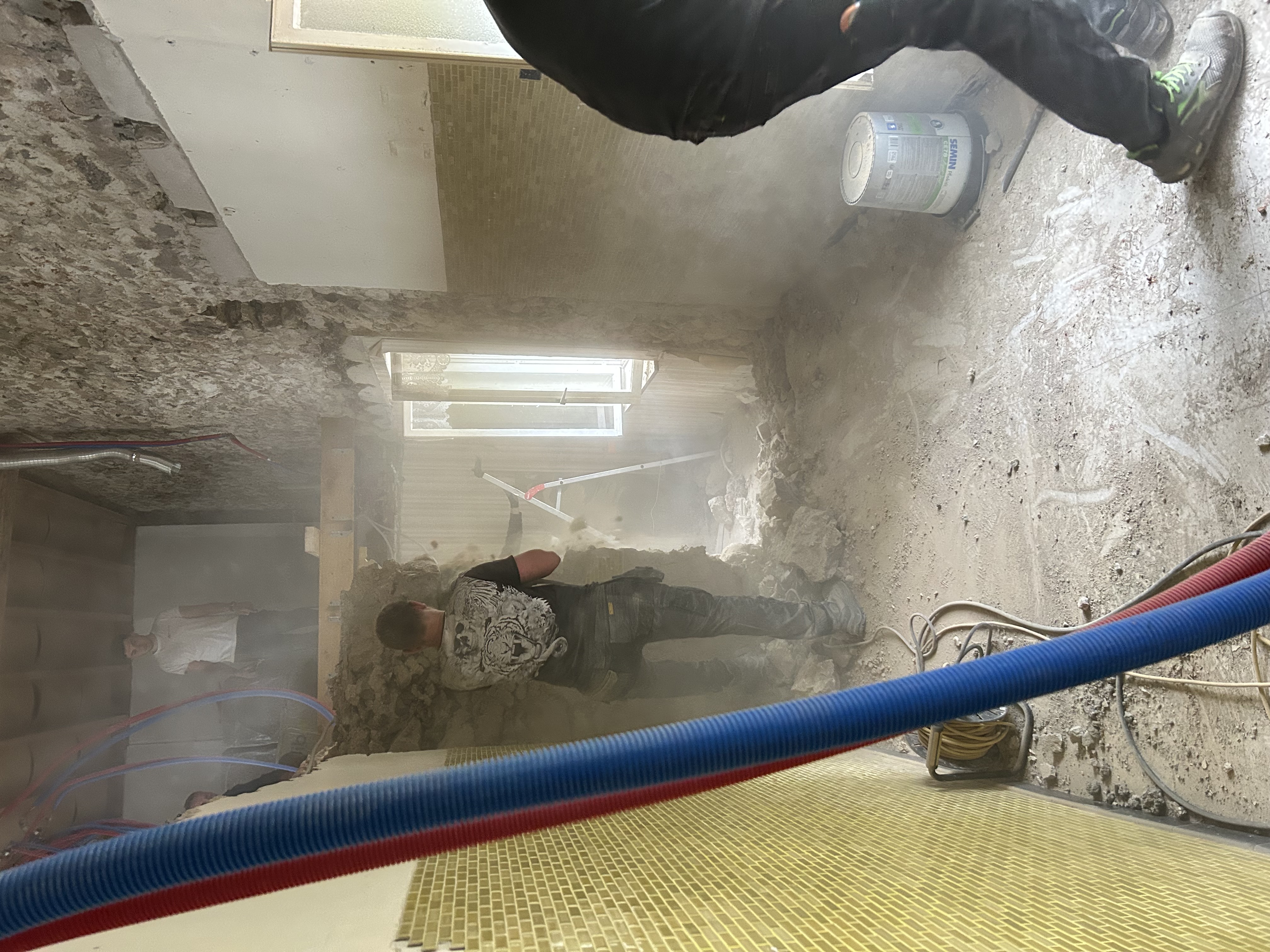

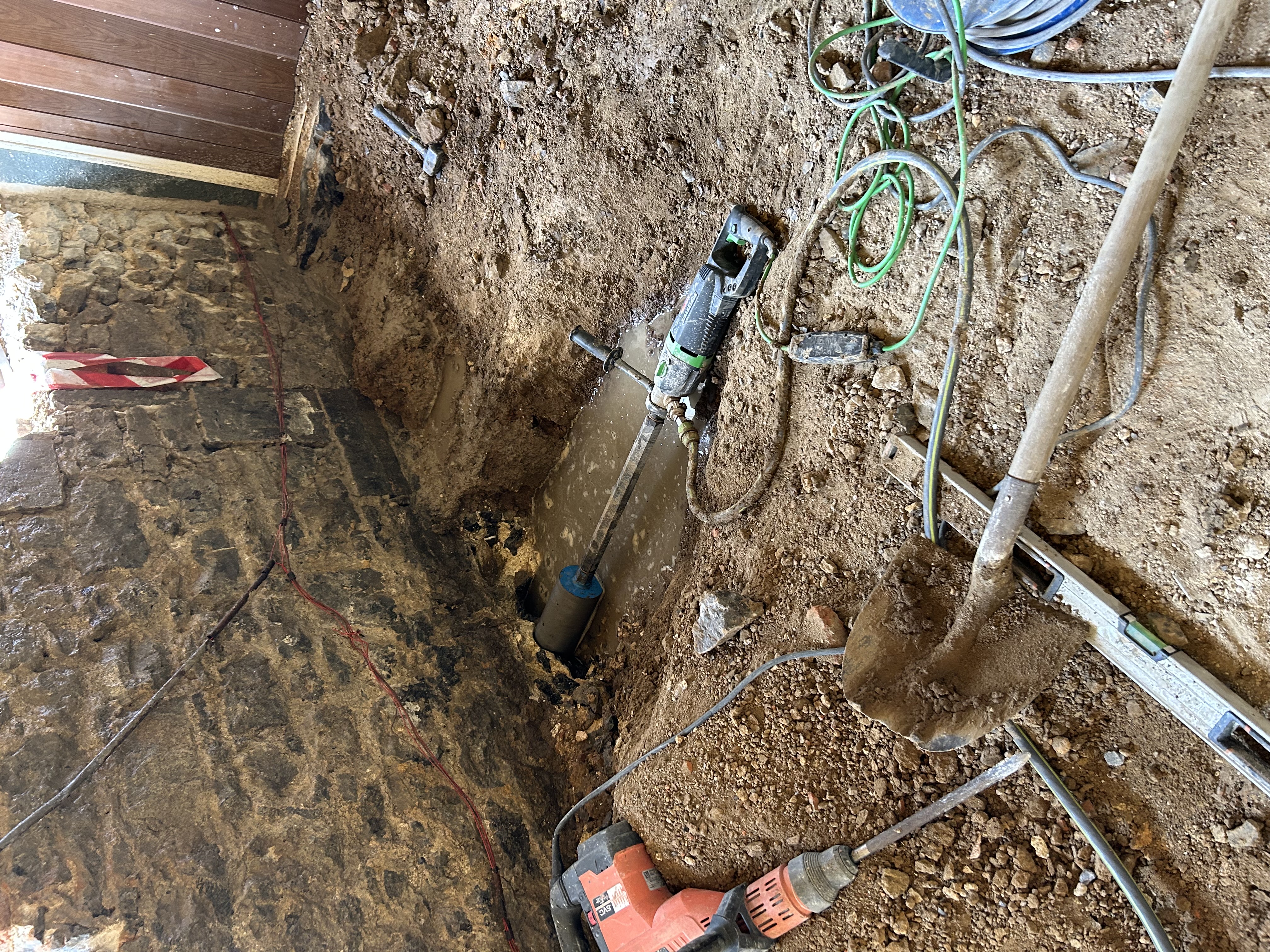

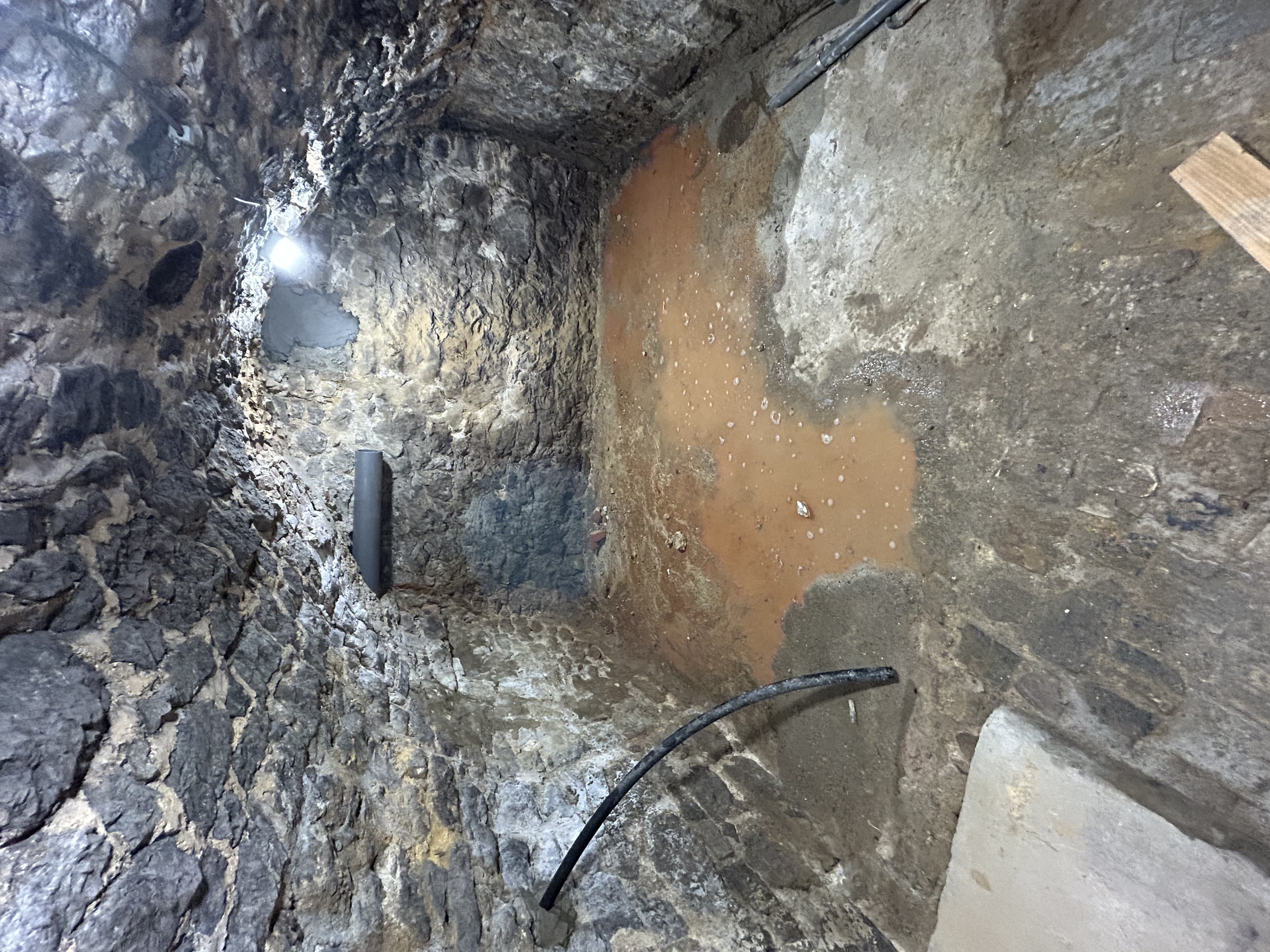

Un effet casemate dans notre cave et un objectif : réguler l'hygrométrie (flaque temporaire dû à l'utilisation de la carotteuse).
